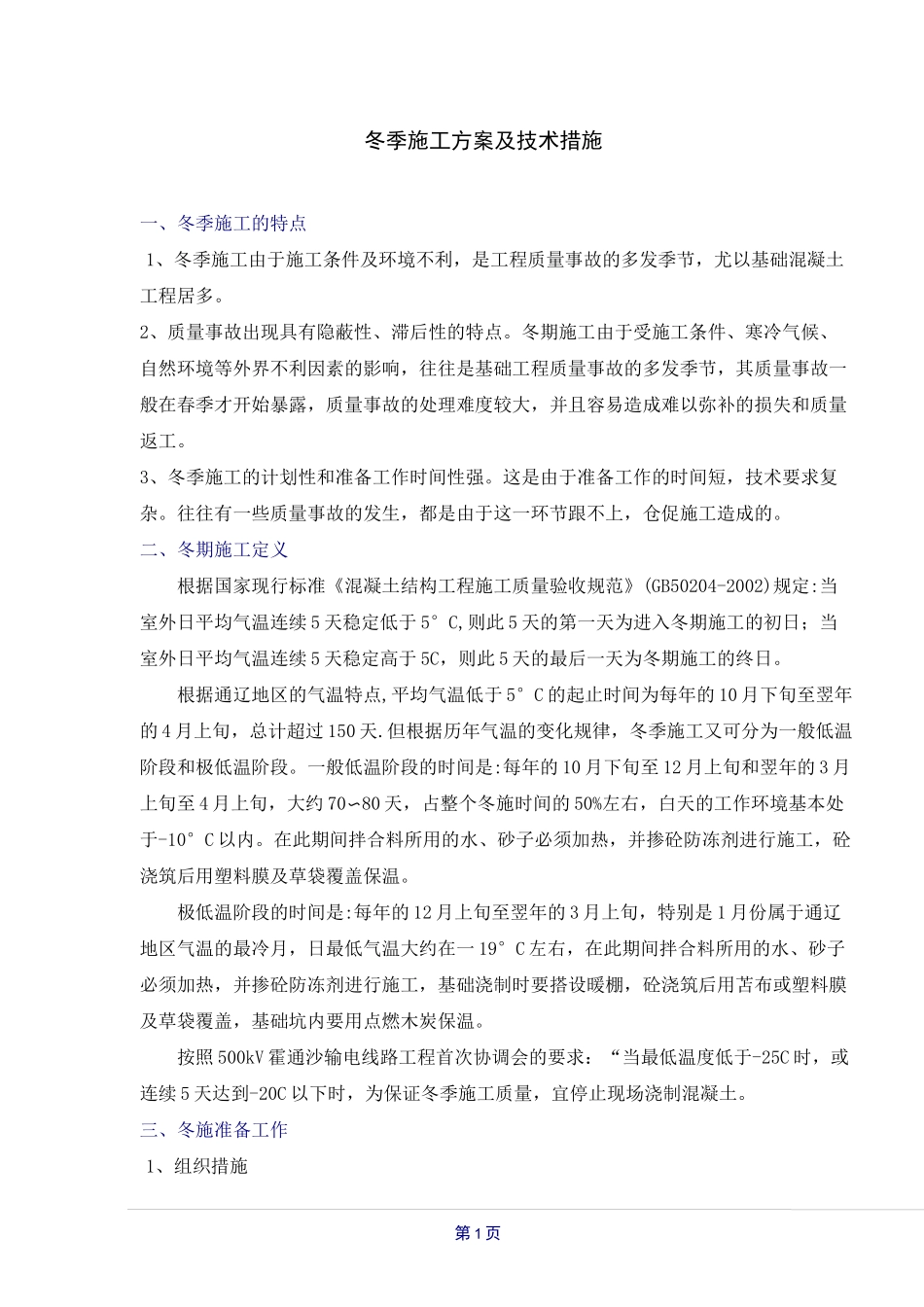

第1页冬季施工方案及技术措施一、冬季施工的特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以基础混凝土工程居多
2、质量事故出现具有隐蔽性、滞后性的特点
冬期施工由于受施工条件、寒冷气候、自然环境等外界不利因素的影响,往往是基础工程质量事故的多发季节,其质量事故一般在春季才开始暴露,质量事故的处理难度较大,并且容易造成难以弥补的损失和质量返工
3、冬季施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
二、冬期施工定义根据国家现行标准《混凝土结构工程施工质量验收规范》(GB50204-2002)规定:当室外日平均气温连续5天稳定低于5°C,则此5天的第一天为进入冬期施工的初日;当室外日平均气温连续5天稳定高于5C,则此5天的最后一天为冬期施工的终日
根据通辽地区的气温特点,平均气温低于5°C的起止时间为每年的10月下旬至翌年的4月上旬,总计超过150天
但根据历年气温的变化规律,冬季施工又可分为一般低温阶段和极低温阶段
一般低温阶段的时间是:每年的10月下旬至12月上旬和翌年的3月上旬至4月上旬,大约70〜80天,占整个冬施时间的50%左右,白天的工作环境基本处于-10°C以内
在此期间拌合料所用的水、砂子必须加热,并掺砼防冻剂进行施工,砼浇筑后用塑料膜及草袋覆盖保温
极低温阶段的时间是:每年的12月上旬至翌年的3月上旬,特别是1月份属于通辽地区气温的最冷月,日最低气温大约在一19°C左右,在此期间拌合料所用的水、砂子必须加热,并掺砼防冻剂进行施工,基础浇制时要搭设暖棚,砼浇筑后用苫布或塑料膜及草袋覆盖,基础坑内要用点燃木炭保温
按照500kV霍通沙输电线路工程首次协调会的要求:“当最低温度低于-25C时,或连续5天达到-20C以下时,为保证冬季施工质量,宜停止现场浇制
