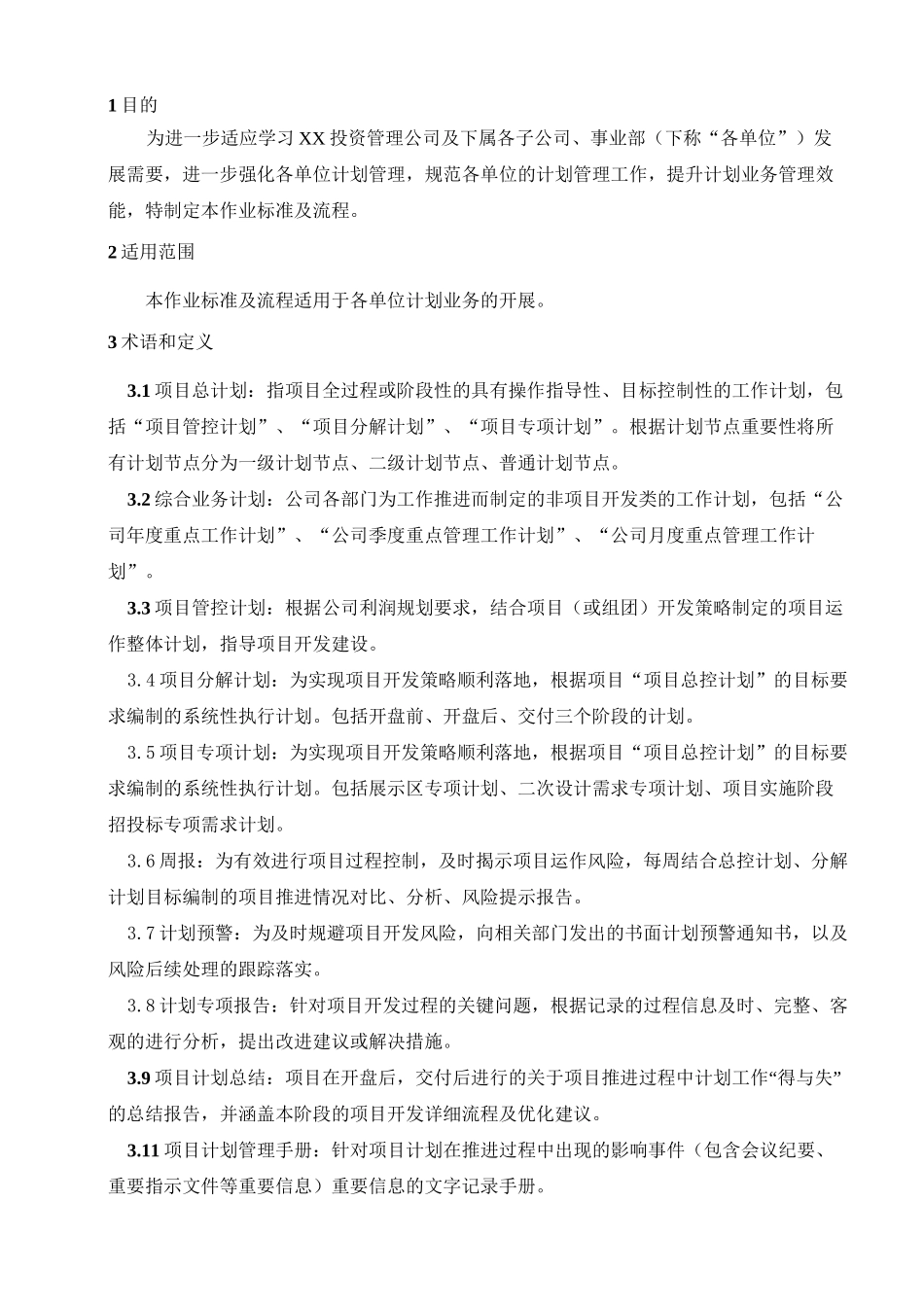

1目的为进一步适应学习XX投资管理公司及下属各子公司、事业部(下称“各单位”)发展需要,进一步强化各单位计划管理,规范各单位的计划管理工作,提升计划业务管理效能,特制定本作业标准及流程
2适用范围本作业标准及流程适用于各单位计划业务的开展
3术语和定义3
1项目总计划:指项目全过程或阶段性的具有操作指导性、目标控制性的工作计划,包括“项目管控计划”、“项目分解计划”、“项目专项计划”
根据计划节点重要性将所有计划节点分为一级计划节点、二级计划节点、普通计划节点
2综合业务计划:公司各部门为工作推进而制定的非项目开发类的工作计划,包括“公司年度重点工作计划”、“公司季度重点管理工作计划”、“公司月度重点管理工作计划”
3项目管控计划:根据公司利润规划要求,结合项目(或组团)开发策略制定的项目运作整体计划,指导项目开发建设
4项目分解计划:为实现项目开发策略顺利落地,根据项目“项目总控计划”的目标要求编制的系统性执行计划
包括开盘前、开盘后、交付三个阶段的计划
5项目专项计划:为实现项目开发策略顺利落地,根据项目“项目总控计划”的目标要求编制的系统性执行计划
包括展示区专项计划、二次设计需求专项计划、项目实施阶段招投标专项需求计划
6周报:为有效进行项目过程控制,及时揭示项目运作风险,每周结合总控计划、分解计划目标编制的项目推进情况对比、分析、风险提示报告
7计划预警:为及时规避项目开发风险,向相关部门发出的书面计划预警通知书,以及风险后续处理的跟踪落实
8计划专项报告:针对项目开发过程的关键问题,根据记录的过程信息及时、完整、客观的进行分析,提出改进建议或解决措施
9项目计划总结:项目在开盘后,交付后进行的关于项目推进过程中计划工作“得与失”的总结报告,并涵盖本阶段的项目开发详细流程及优化建议

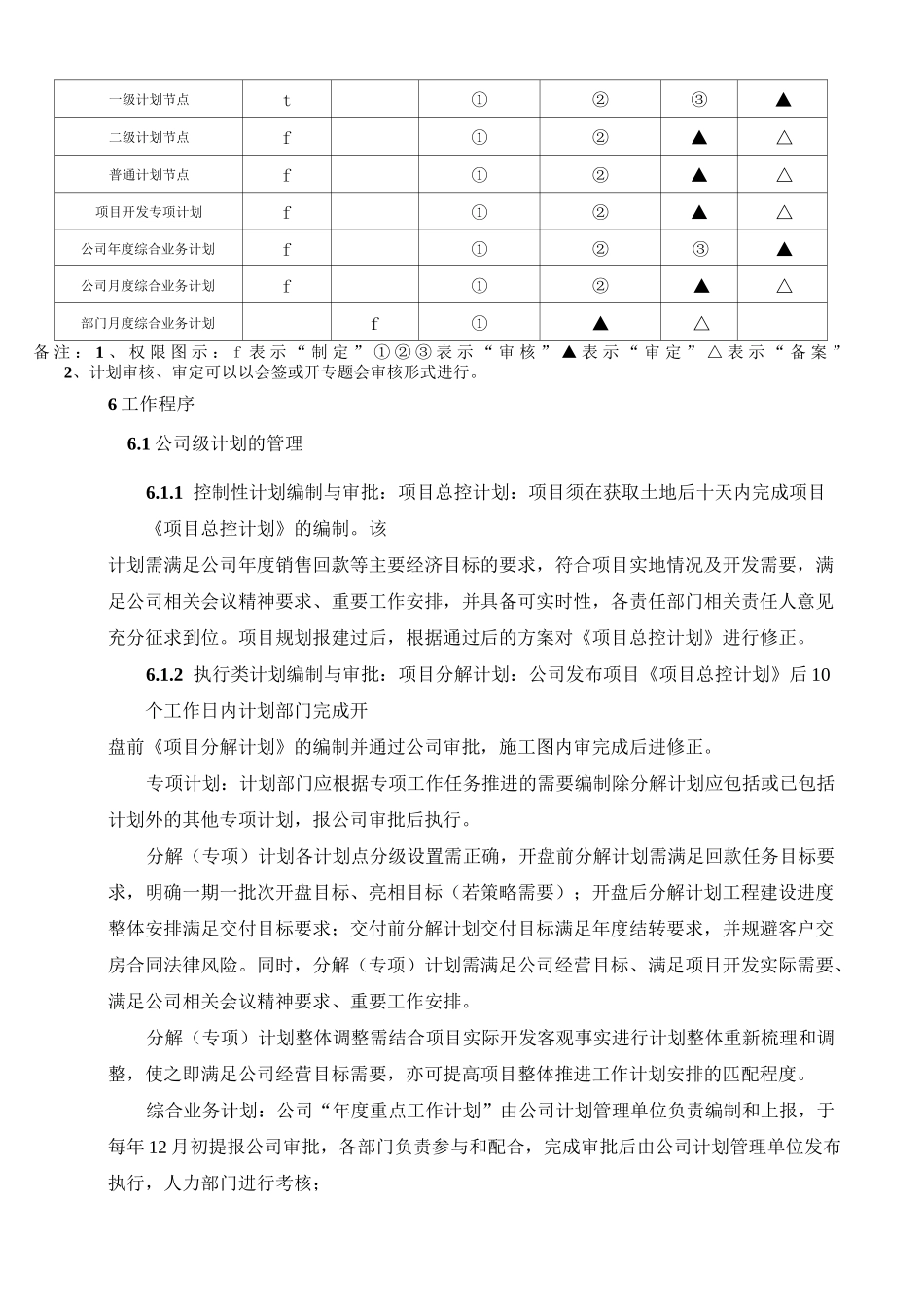

11项目计划管理手册:针对项目计划在推进过程中
