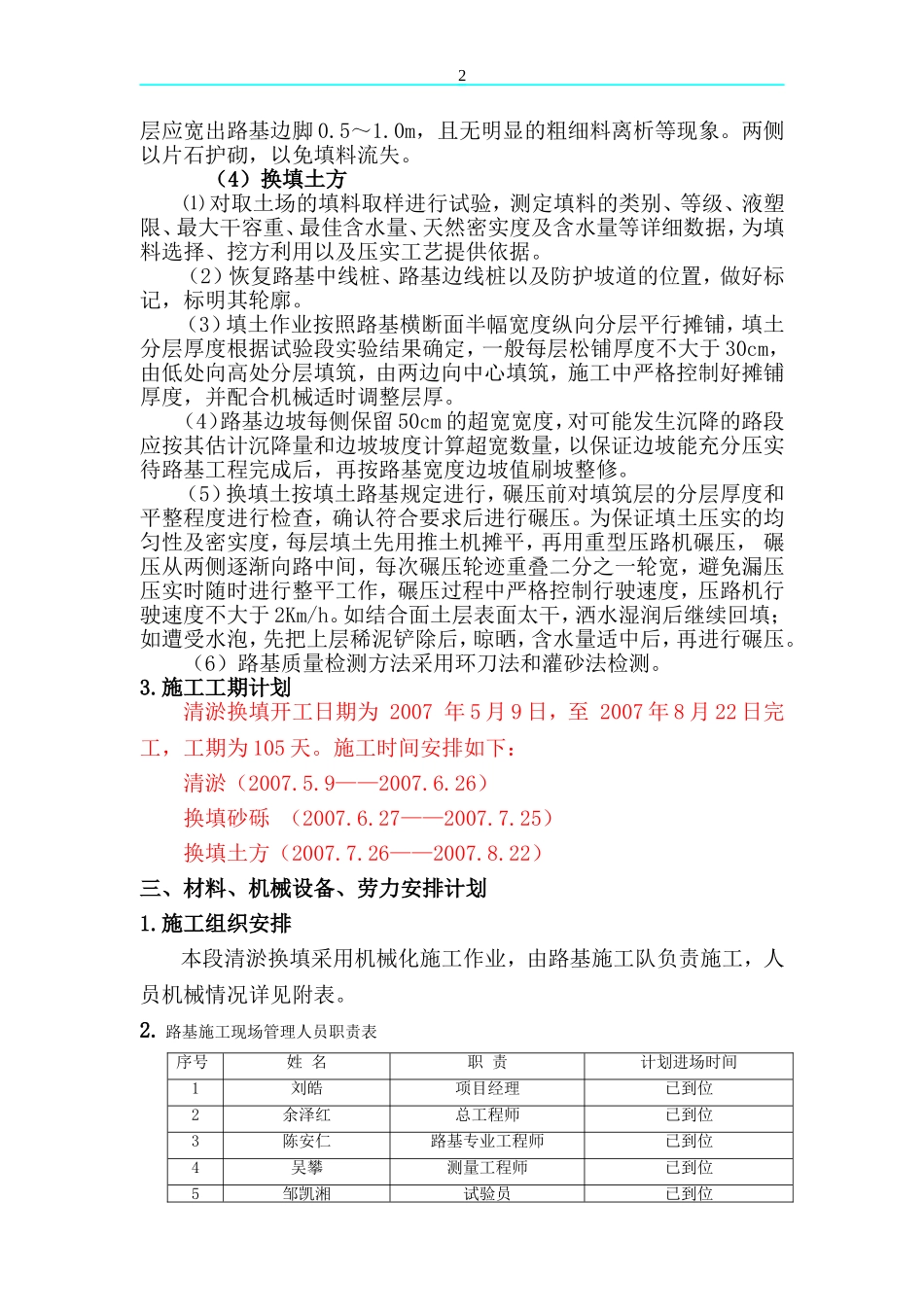

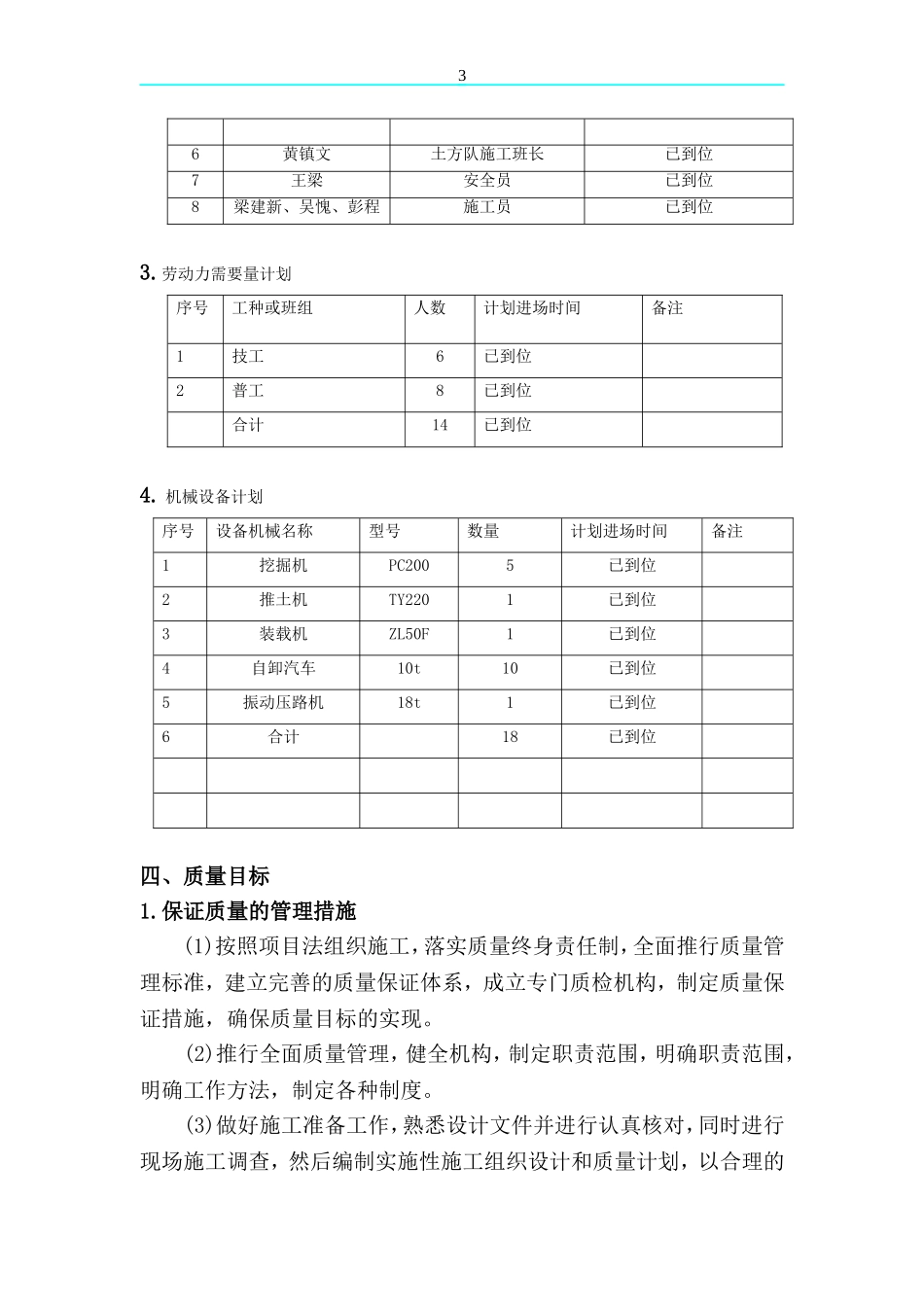

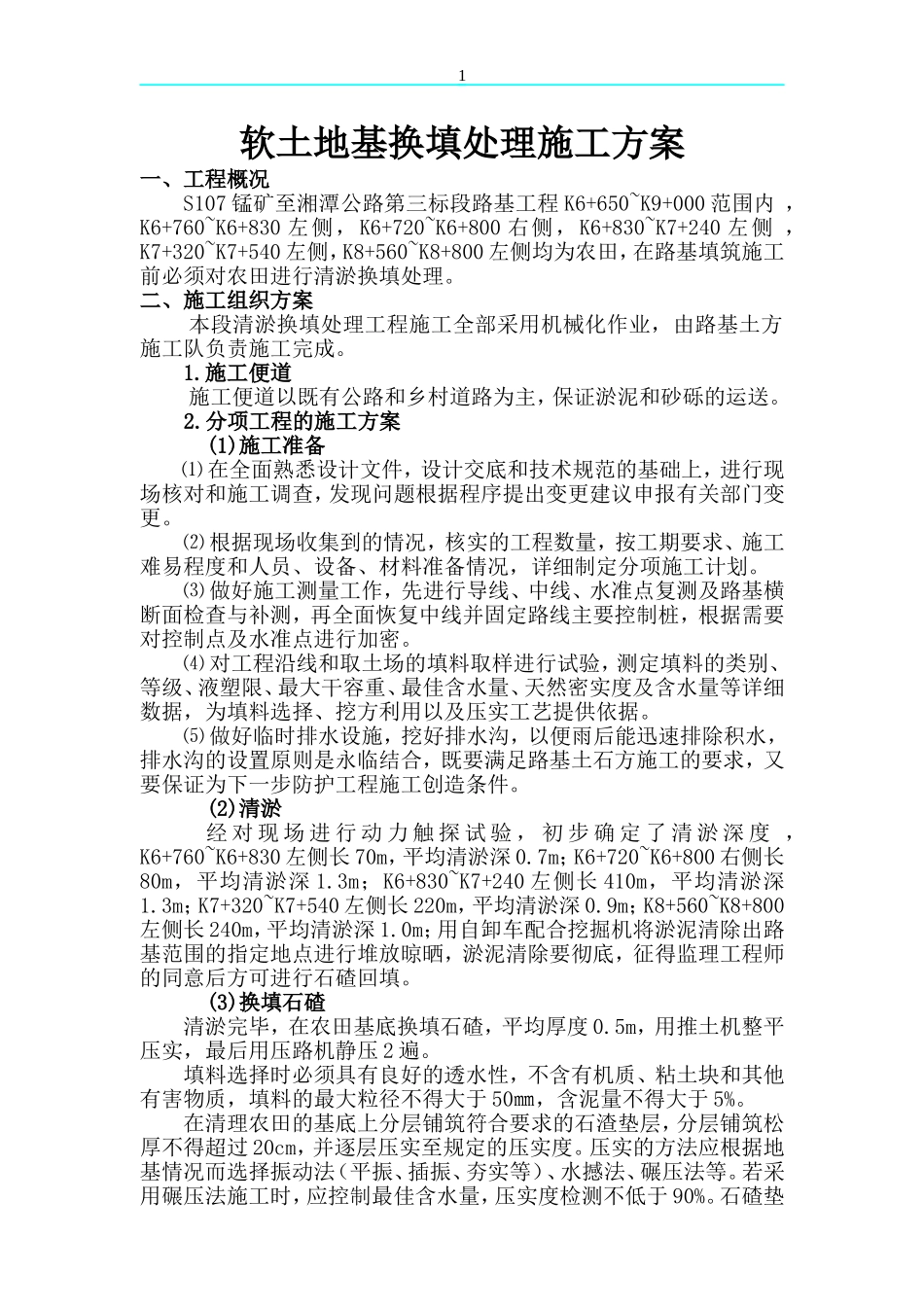

软土地基换填处理施工方案一、工程概况S107锰矿至湘潭公路第三标段路基工程K6+650~K9+000范围内,K6+760~K6+830左侧,K6+720~K6+800右侧,K6+830~K7+240左侧,K7+320~K7+540左侧,K8+560~K8+800左侧均为农田,在路基填筑施工前必须对农田进行清淤换填处理
二、施工组织方案本段清淤换填处理工程施工全部采用机械化作业,由路基土方施工队负责施工完成
施工便道施工便道以既有公路和乡村道路为主,保证淤泥和砂砾的运送
分项工程的施工方案(1)施工准备⑴在全面熟悉设计文件,设计交底和技术规范的基础上,进行现场核对和施工调查,发现问题根据程序提出变更建议申报有关部门变更
⑵根据现场收集到的情况,核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,详细制定分项施工计划
⑶做好施工测量工作,先进行导线、中线、水准点复测及路基横断面检查与补测,再全面恢复中线并固定路线主要控制桩,根据需要对控制点及水准点进行加密
⑷对工程沿线和取土场的填料取样进行试验,测定填料的类别、等级、液塑限、最大干容重、最佳含水量、天然密实度及含水量等详细数据,为填料选择、挖方利用以及压实工艺提供依据
⑸做好临时排水设施,挖好排水沟,以便雨后能迅速排除积水,排水沟的设置原则是永临结合,既要满足路基土石方施工的要求,又要保证为下一步防护工程施工创造条件
(2)清淤经对现场进行动力触探试验,初步确定了清淤深度,K6+760~K6+830左侧长70m,平均清淤深0
7m;K6+720~K6+800右侧长80m,平均清淤深1
3m;K6+830~K7+240左侧长410m,平均清淤深1
3m;K7+320~K7+540左侧长220m,平均清淤深0
9m;K8+560~K8+800左侧长240m,平均清淤深1
0m;用自卸车配合挖掘机将淤泥清除出
