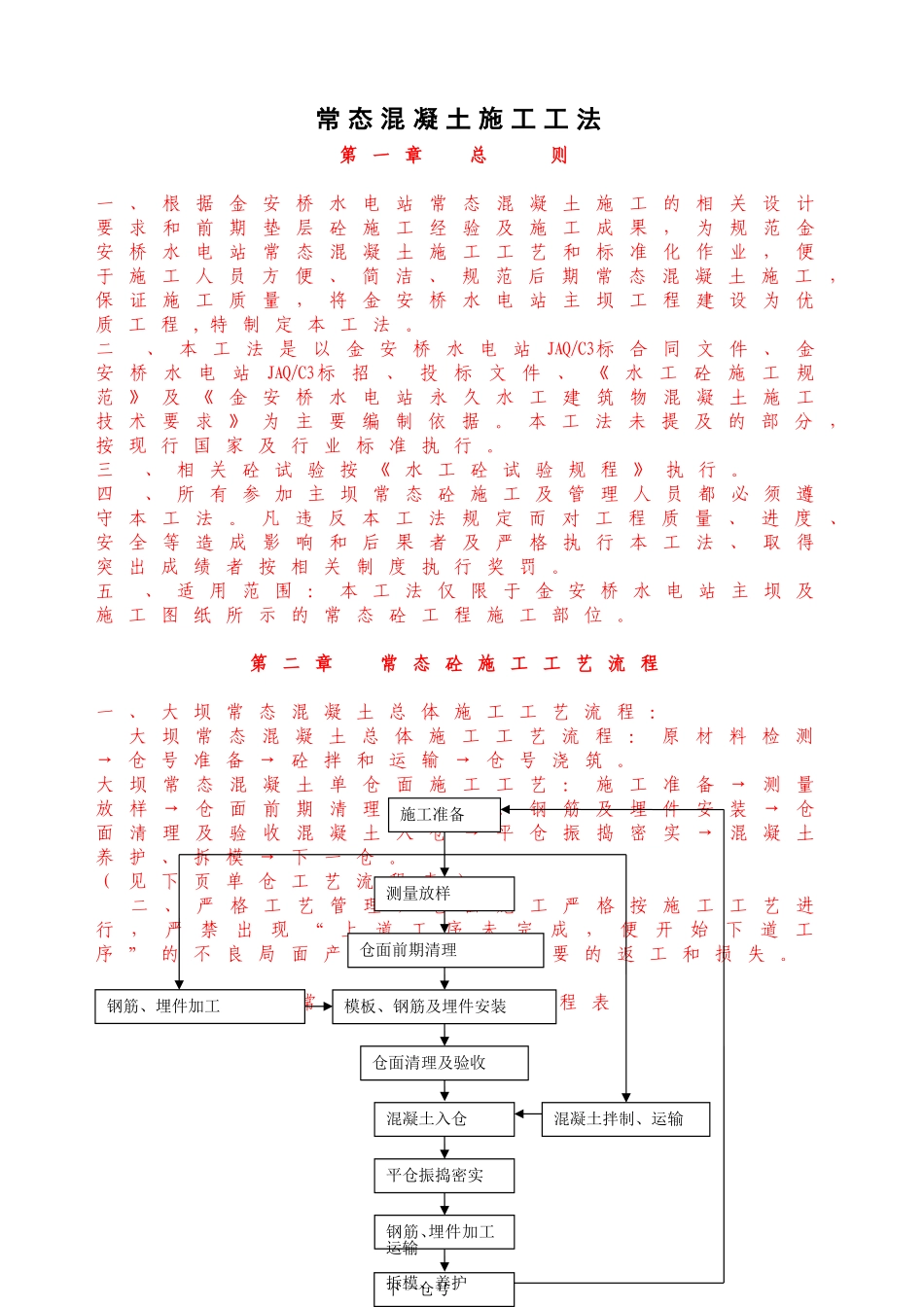

常态混凝土施工工法第一章总则一、根据金安桥水电站常态混凝土施工的相关设计要求和前期垫层砼施工经验及施工成果,为规范金安桥水电站常态混凝土施工工艺和标准化作业,便于施工人员方便、简洁、规范后期常态混凝土施工,保证施工质量,将金安桥水电站主坝工程建设为优质工程,特制定本工法
二、本工法是以金安桥水电站JAQ/C3标合同文件、金安桥水电站JAQ/C3标招、投标文件、《水工砼施工规范》及《金安桥水电站永久水工建筑物混凝土施工技术要求》为主要编制依据
本工法未提及的部分,按现行国家及行业标准执行
三、相关砼试验按《水工砼试验规程》执行
四、所有参加主坝常态砼施工及管理人员都必须遵守本工法
凡违反本工法规定而对工程质量、进度、安全等造成影响和后果者及严格执行本工法、取得突出成绩者按相关制度执行奖罚
五、适用范围:本工法仅限于金安桥水电站主坝及施工图纸所示的常态砼工程施工部位
第二章常态砼施工工艺流程一、大坝常态混凝土总体施工工艺流程:大坝常态混凝土总体施工工艺流程:原材料检测→仓号准备→砼拌和运输→仓号浇筑
大坝常态混凝土单仓面施工工艺:施工准备→测量放样→仓面前期清理→模板、钢筋及埋件安装→仓面清理及验收混凝土入仓→平仓振捣密实→混凝土养护、拆模→下一仓
(见下页单仓工艺流程表)
二、严格工艺管理,仓面施工严格按施工工艺进行,严禁出现“上道工序未完成,便开始下道工序”的不良局面产生,造成不必要的返工和损失

常态砼单仓工艺流程表1下一仓号施工准备测量放样仓面前期清理模板、钢筋及埋件安装仓面清理及验收混凝土入仓平仓振捣密实钢筋、埋件加工运输拆模、养护混凝土拌制、运输钢筋、埋件加工第三章常态砼施工原材料控制与管理一、常态砼是由硅酸盐水泥、粉煤灰、水、粗细骨料(砂、石)、外加剂等材料组成
常态砼采用的原材料品质应符合现行的国家标准及本工法的规定要求
原材料控制由质量控制部、实验室以及相关的操
