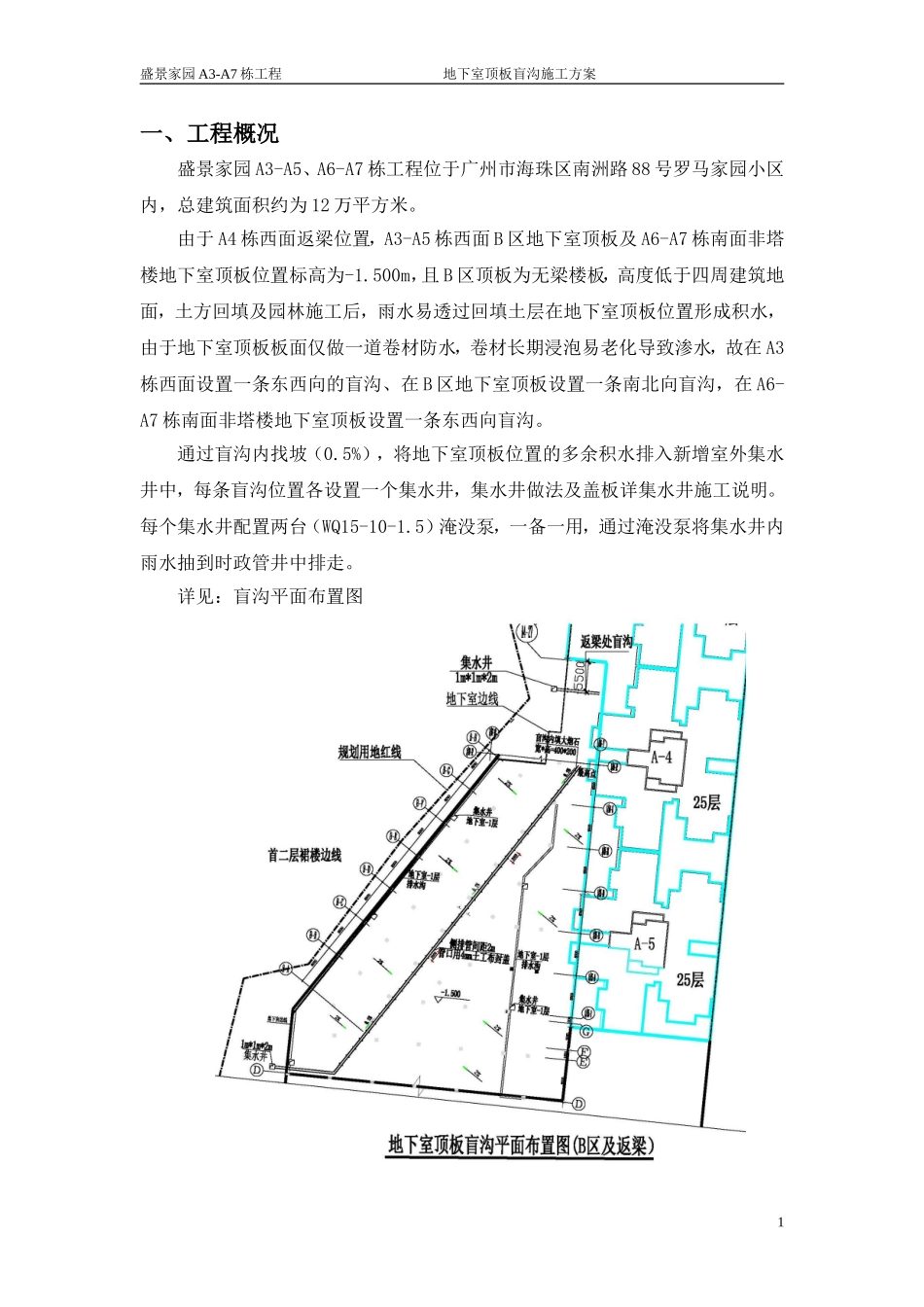

盛景家园A3-A7栋工程地下室顶板盲沟施工方案一、工程概况盛景家园A3-A5、A6-A7栋工程位于广州市海珠区南洲路88号罗马家园小区内,总建筑面积约为12万平方米
由于A4栋西面返梁位置,A3-A5栋西面B区地下室顶板及A6-A7栋南面非塔楼地下室顶板位置标高为-1
500m,且B区顶板为无梁楼板,高度低于四周建筑地面,土方回填及园林施工后,雨水易透过回填土层在地下室顶板位置形成积水,由于地下室顶板板面仅做一道卷材防水,卷材长期浸泡易老化导致渗水,故在A3栋西面设置一条东西向的盲沟、在B区地下室顶板设置一条南北向盲沟,在A6-A7栋南面非塔楼地下室顶板设置一条东西向盲沟
通过盲沟内找坡(0
5%),将地下室顶板位置的多余积水排入新增室外集水井中,每条盲沟位置各设置一个集水井,集水井做法及盖板详集水井施工说明
每个集水井配置两台(WQ15-10-1
5)淹没泵,一备一用,通过淹没泵将集水井内雨水抽到时政管井中排走
详见:盲沟平面布置图1盛景家园A3-A7栋工程地下室顶板盲沟施工方案二、施工工艺及方法2

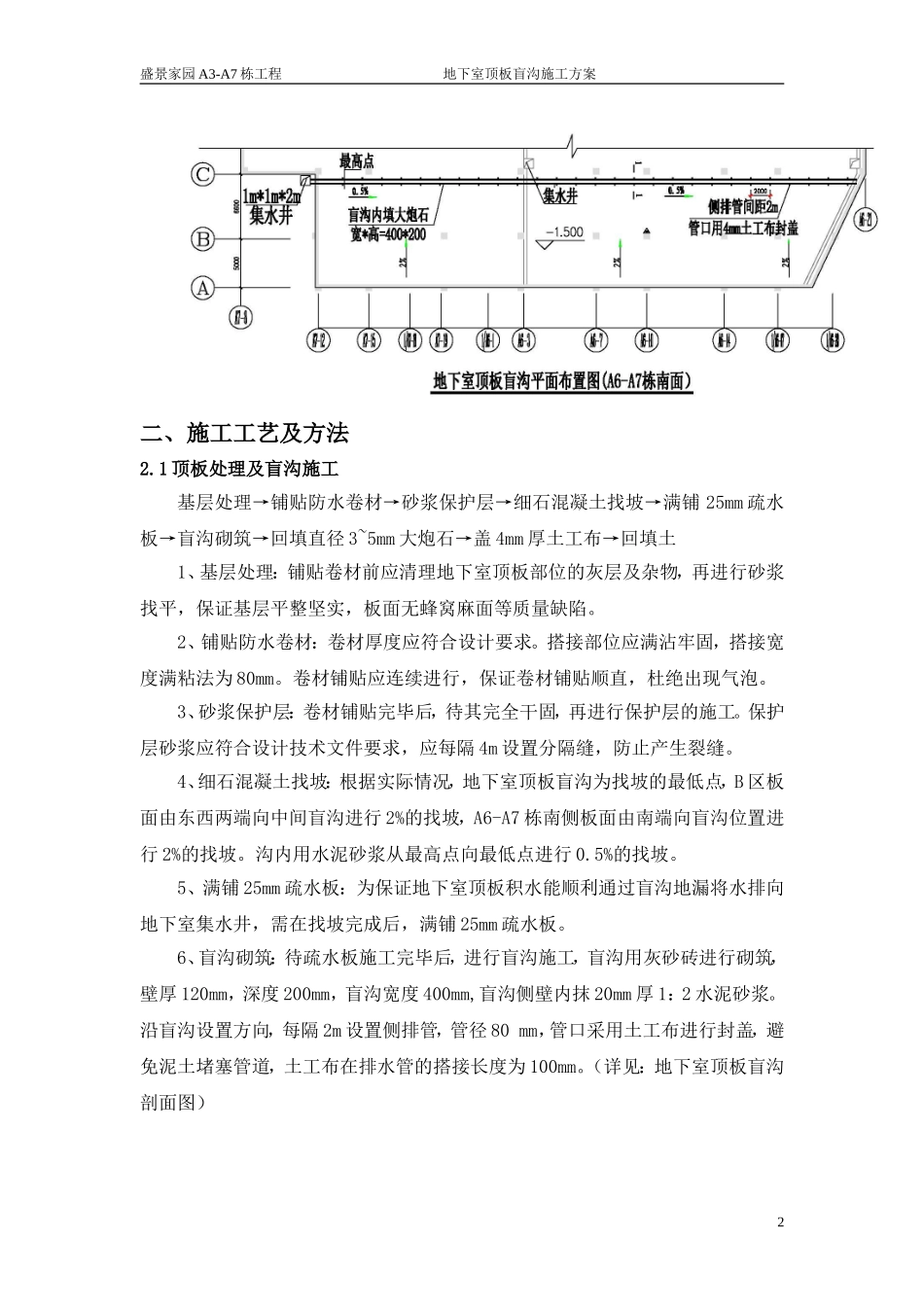

1顶板处理及盲沟施工基层处理→铺贴防水卷材→砂浆保护层→细石混凝土找坡→满铺25mm疏水板→盲沟砌筑→回填直径3~5mm大炮石→盖4mm厚土工布→回填土1、基层处理:铺贴卷材前应清理地下室顶板部位的灰层及杂物,再进行砂浆找平,保证基层平整坚实,板面无蜂窝麻面等质量缺陷
2、铺贴防水卷材:卷材厚度应符合设计要求
搭接部位应满沾牢固,搭接宽度满粘法为80mm
卷材铺贴应连续进行,保证卷材铺贴顺直,杜绝出现气泡
3、砂浆保护层:卷材铺贴完毕后,待其完全干固,再进行保护层的施工
保护层砂浆应符合设计技术文件要求,应每隔4m设置分隔缝,防止产生裂缝

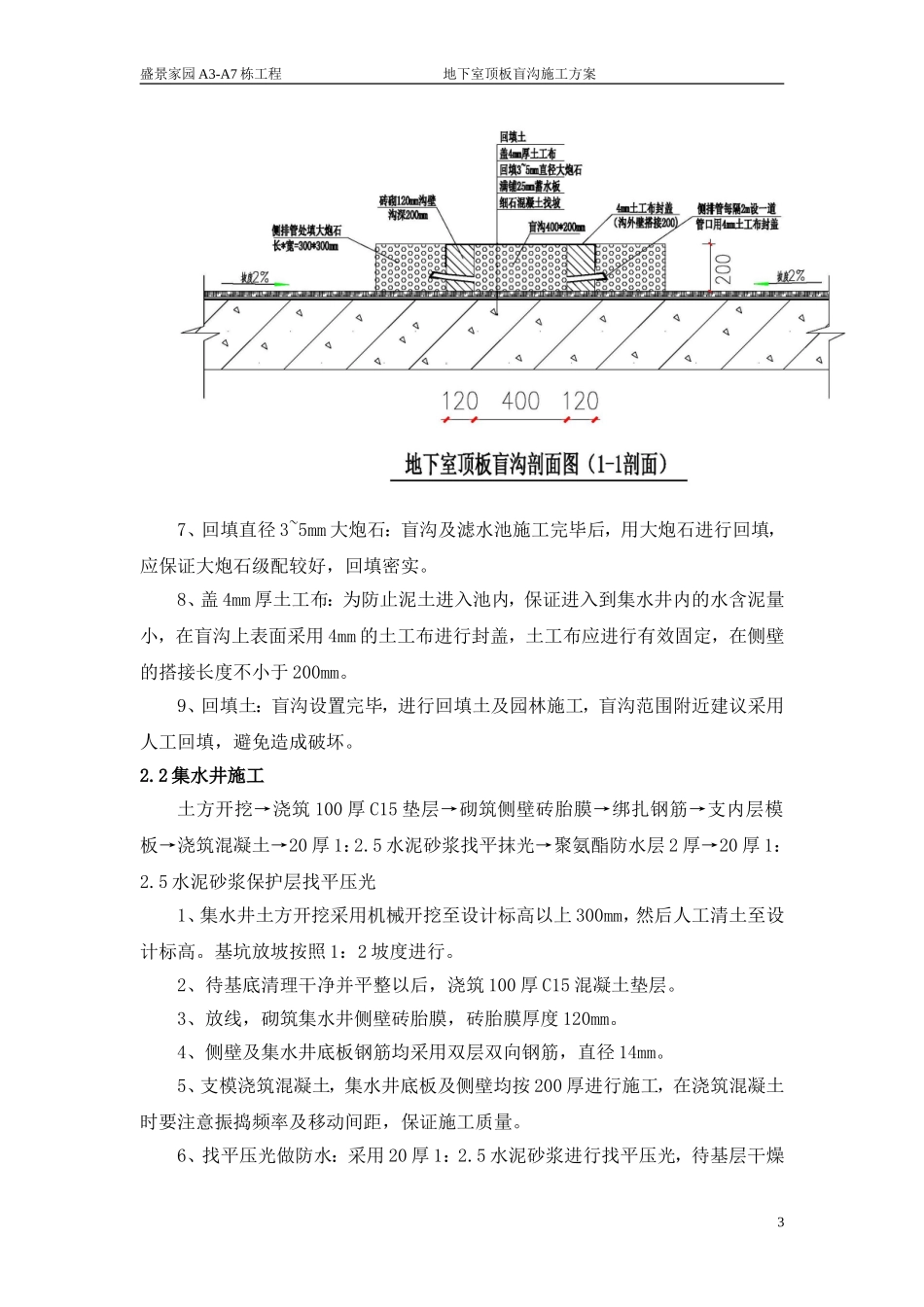

4、细石混凝土找坡:根据实际情况,地下室顶板盲沟为找坡的最低点,B区板面由东西两端向中间盲沟进行2%的找坡,A6-A7栋南侧板面由南端向盲
