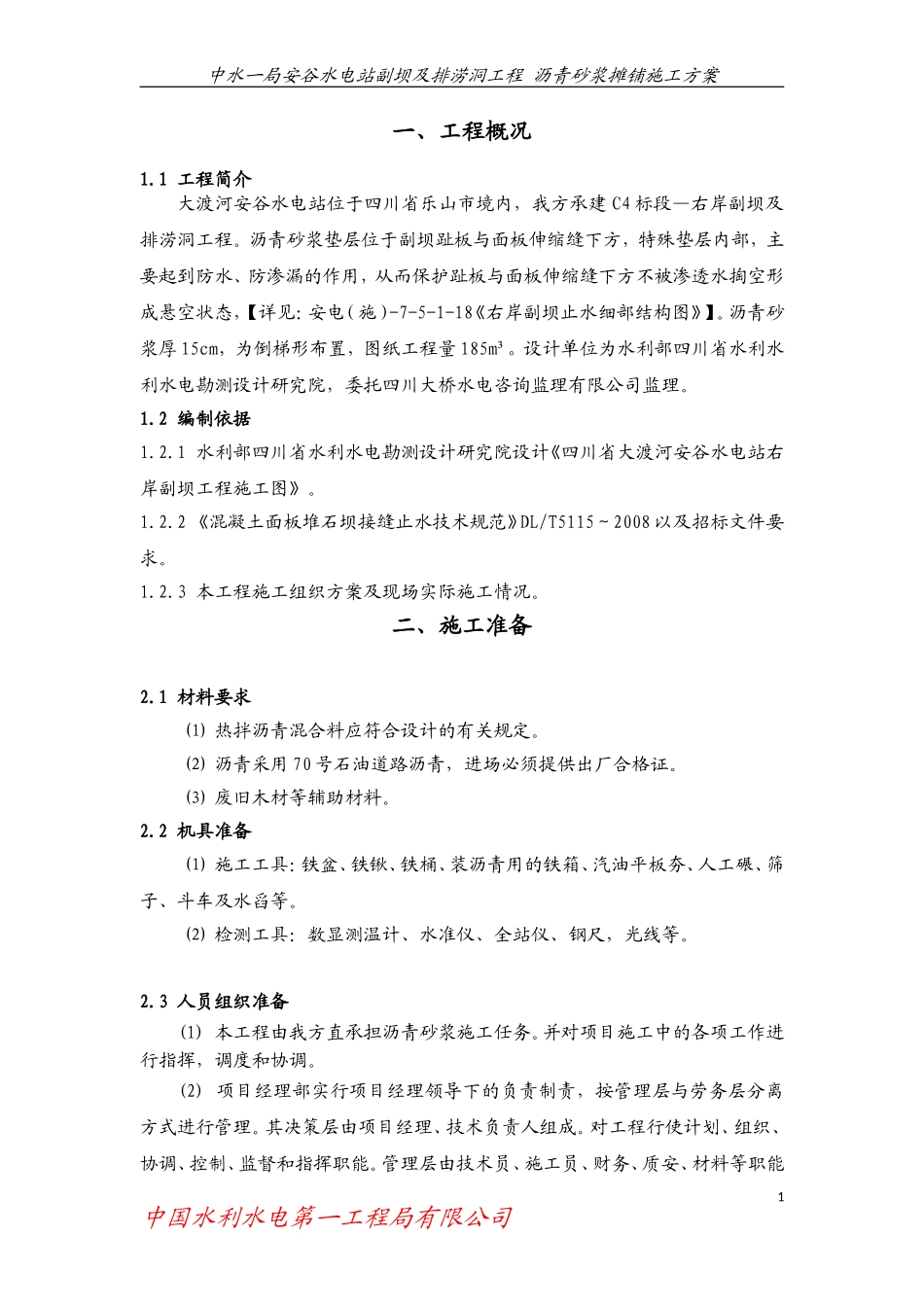

中水一局安谷水电站副坝及排涝洞工程沥青砂浆摊铺施工方案一、工程概况1
1工程简介大渡河安谷水电站位于四川省乐山市境内,我方承建C4标段—右岸副坝及排涝洞工程
沥青砂浆垫层位于副坝趾板与面板伸缩缝下方,特殊垫层内部,主要起到防水、防渗漏的作用,从而保护趾板与面板伸缩缝下方不被渗透水掏空形成悬空状态,【详见:安电(施)-7-5-1-18《右岸副坝止水细部结构图》】
沥青砂浆厚15cm,为倒梯形布置,图纸工程量185m³
设计单位为水利部四川省水利水利水电勘测设计研究院,委托四川大桥水电咨询监理有限公司监理
2编制依据1
1水利部四川省水利水电勘测设计研究院设计《四川省大渡河安谷水电站右岸副坝工程施工图》
2《混凝土面板堆石坝接缝止水技术规范》DL/T5115~2008以及招标文件要求
3本工程施工组织方案及现场实际施工情况
二、施工准备2
1材料要求⑴热拌沥青混合料应符合设计的有关规定
⑵沥青采用70号石油道路沥青,进场必须提供出厂合格证
⑶废旧木材等辅助材料
2机具准备⑴施工工具:铁盆、铁锹、铁桶、装沥青用的铁箱、汽油平板夯、人工碾、筛子、斗车及水舀等
⑵检测工具:数显测温计、水准仪、全站仪、钢尺,光线等
3人员组织准备(1)本工程由我方直承担沥青砂浆施工任务
并对项目施工中的各项工作进行指挥,调度和协调
(2)项目经理部实行项目经理领导下的负责制责,按管理层与劳务层分离方式进行管理
其决策层由项目经理、技术负责人组成
对工程行使计划、组织、协调、控制、监督和指挥职能
管理层由技术员、施工员、财务、质安、材料等职能1中国水利水电第一工程局有限公司中水一局安谷水电站副坝及排涝洞工程沥青砂浆摊铺施工方案部门组成
对工程的质量、工期、安全、成本等进行全过程的具体管理协调和控制作业层由熟炼本工种操作工人组成

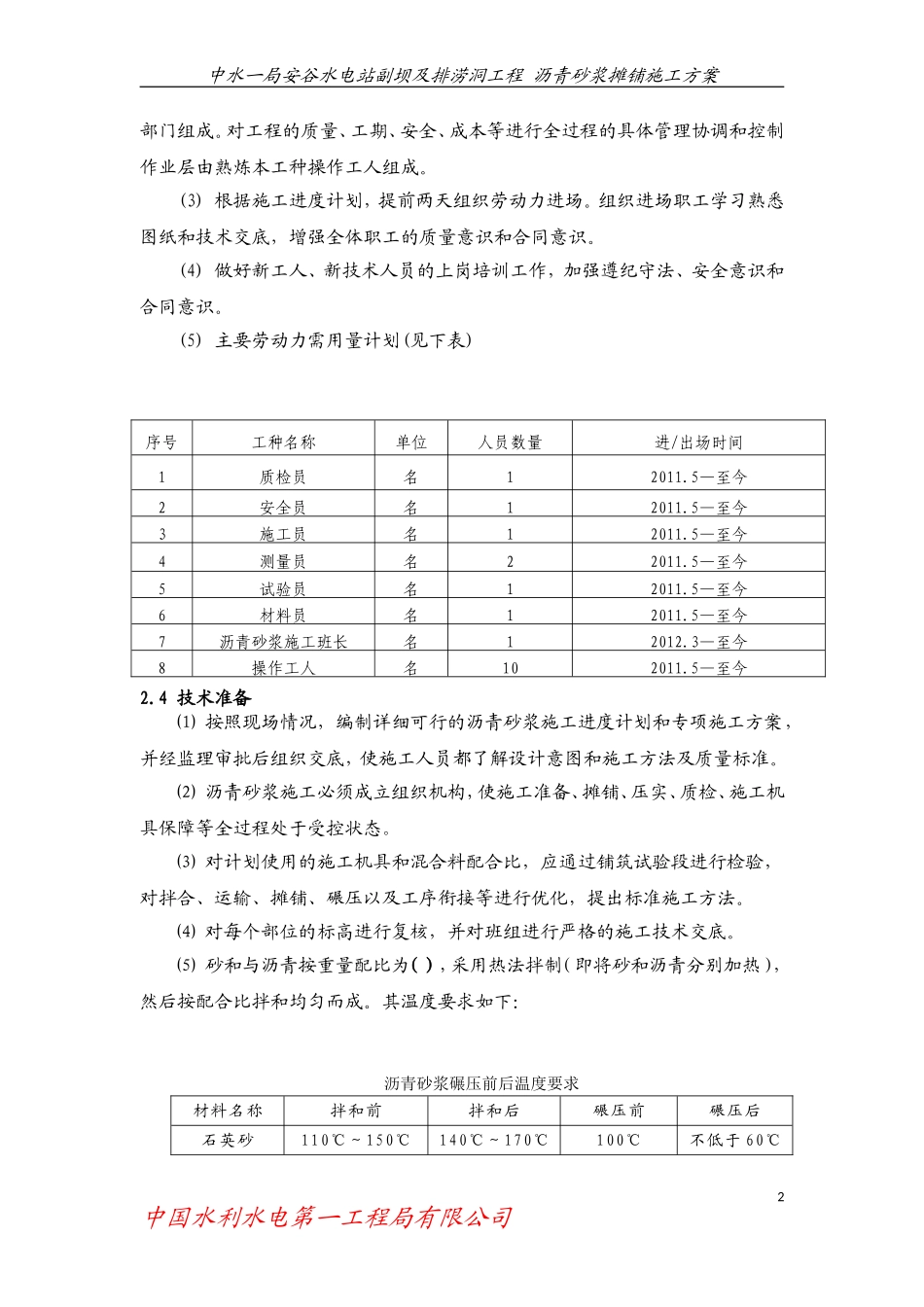

(3)根据施工进度计划,提前两天组织劳动力进
