850SMW工法施工工艺1、施工工艺1
1施工流程施工流程应根据施工场地大小、周围环境等因素,施工时不得出现冷缝,搭接施工的相邻桩的施工间歇时间应不超过10~16小时,合理设计施工流程,确保安全、优质完成本工程

1开挖沟槽设置导向定位型钢SMW搅拌机就位,校正复核桩机水平和垂直度拌制水泥浆液,开启空压机,送浆至桩机钻头钻头喷浆、气并切割土体下沉至设计桩底标高钻头喷浆、气并提升至设计桩顶标高H型钢垂直起吊,定位校核H型钢垂直度插入型钢SMW搅拌机架设下一施工循环型钢进场,质量检验型钢涂减磨擦材料测量放样附图:SMW工法施工流程图为保证Ф850三轴水泥搅拌桩的连续性和接头的施工质量,达到设计要求的防渗要求,主要依靠重复套钻来保证,下图阴影部分为重复套钻

附图:Ф850水泥搅拌围护桩施工顺序图1
2施工技术参数1
1SMW工法水泥土搅拌桩的施工采用三轴搅拌设备,桩型采用Φ850@600水泥土搅拌桩
2水泥土搅拌桩采用P32
5普通硅酸盐水泥,水灰比1
5,水泥掺入比20%,外加剂木质素用量为水泥用量的0
3为保证水泥土搅拌均匀,必须控制好钻具下沉及提升速度,钻机钻进搅拌速度一般在1m/min,提升搅拌速度一般在1
5m/min
施工时应保证水泥土能够充分搅拌混合均匀
提升速度不宜过快,避免孔壁塌方等现象
桩施工时,不得冲水下沉
相邻两桩施工间隔不得超过12个小时
4H型钢必须在搅拌桩施工完毕后3小时内插入,要求桩位偏差不大于±20mm,标高误差不大于±100mm,垂直度偏差不大于0
5型钢须保持平直,若有焊接接头,接头处须确保焊接可靠
6H型钢在地下结构完成后予以回收,故在成桩及浇筑围檩混凝土时施工单位应考虑相应回收措施

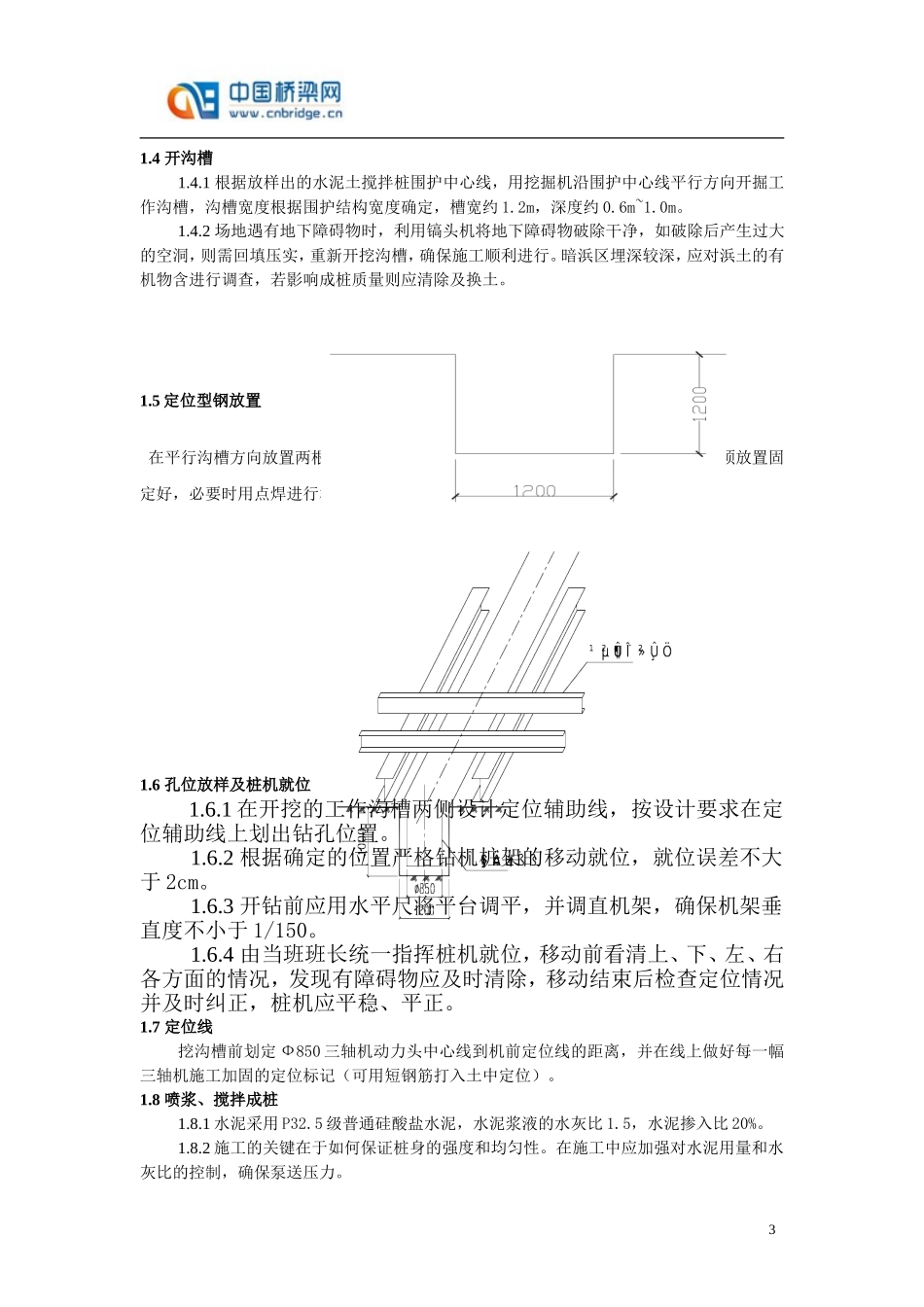

3测量放线1
1施工前,先根据设计图纸和业主提供的坐标基准点,精确计算出围护中心线角点坐
