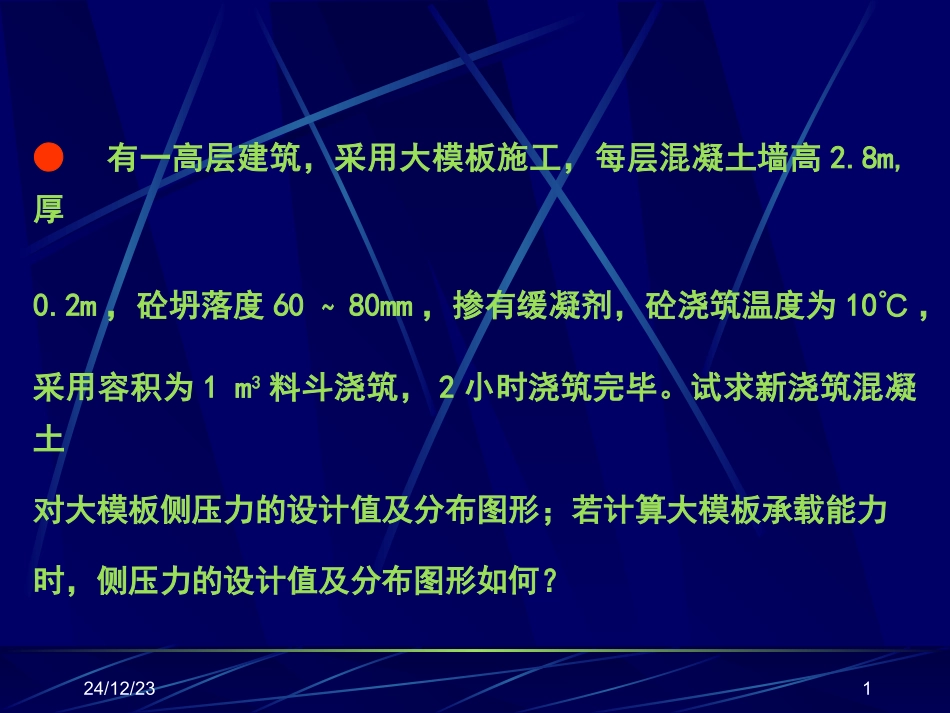

24/12/231●有一高层建筑,采用大模板施工,每层混凝土墙高2
2m,砼坍落度60~80mm,掺有缓凝剂,砼浇筑温度为10℃,采用容积为1m3料斗浇筑,2小时浇筑完毕
试求新浇筑混凝土对大模板侧压力的设计值及分布图形;若计算大模板承载能力时,侧压力的设计值及分布图形如何

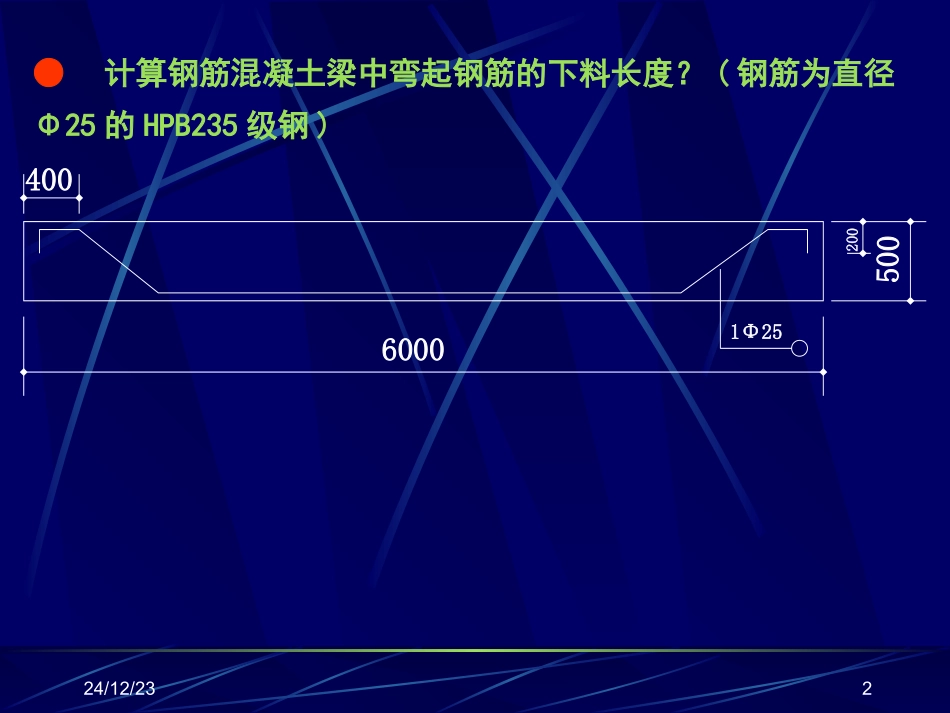

24/12/232●计算钢筋混凝土梁中弯起钢筋的下料长度

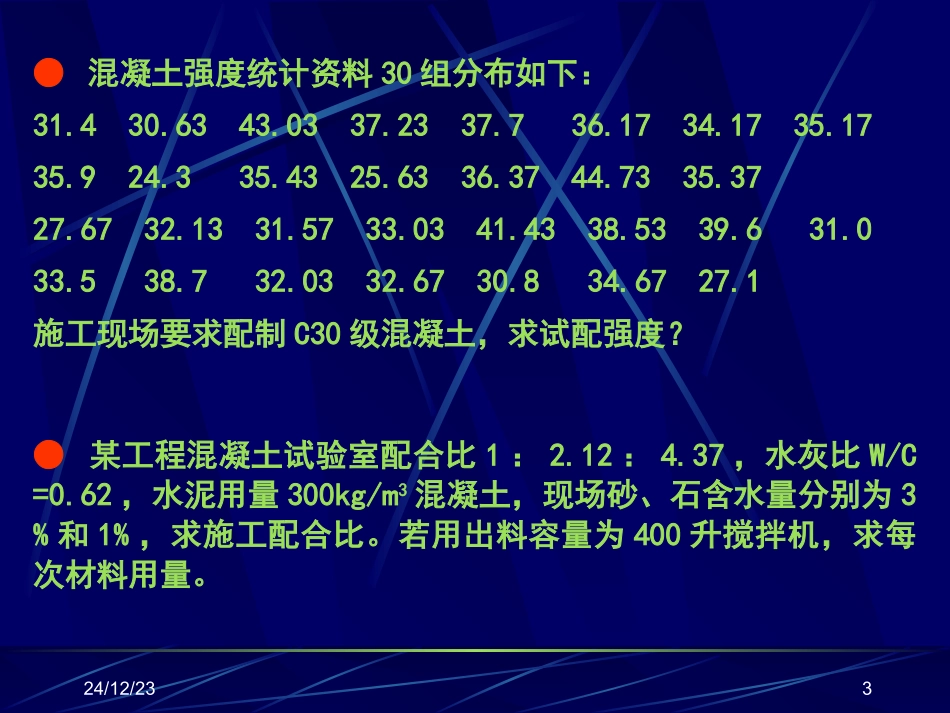

(钢筋为直径Φ25的HPB235级钢)60004001Φ2550020024/12/233●混凝土强度统计资料30组分布如下:31
1施工现场要求配制C30级混凝土,求试配强度
●某工程混凝土试验室配合比1:2
37,水灰比W/C=0
62,水泥用量300kg/m3混凝土,现场砂、石含水量分别为3%和1%,求施工配合比
若用出料容量为400升搅拌机,求每次材料用量
24/12/234●某设备础长×宽×高=20×10×5m,每层浇筑厚度为0
3m,混凝土初凝时间为2小时,要求连续施工,不留施工缝,采用生产率为5m3/小时的搅拌机浇筑,试求:(1)浇筑方案、浇筑强度;(2)现场设置搅拌机台数;(3)浇筑时间;(4)若采用1台泵送排量为30m3/小时混凝土泵,4m3的搅拌运输车供料,需几台搅拌运输车(运距15公里,往返平均车速45公里/小时)24/12/235●预应力混凝土屋架,采用机械后张法施工,孔道长度为23
80m,埋管成孔
预应力筋为热处理钢筋,直径32mm,每根钢筋长度为9m
试计算预应力钢筋的下料长度和预应力筋的张拉力
(张拉程序为01
03con
