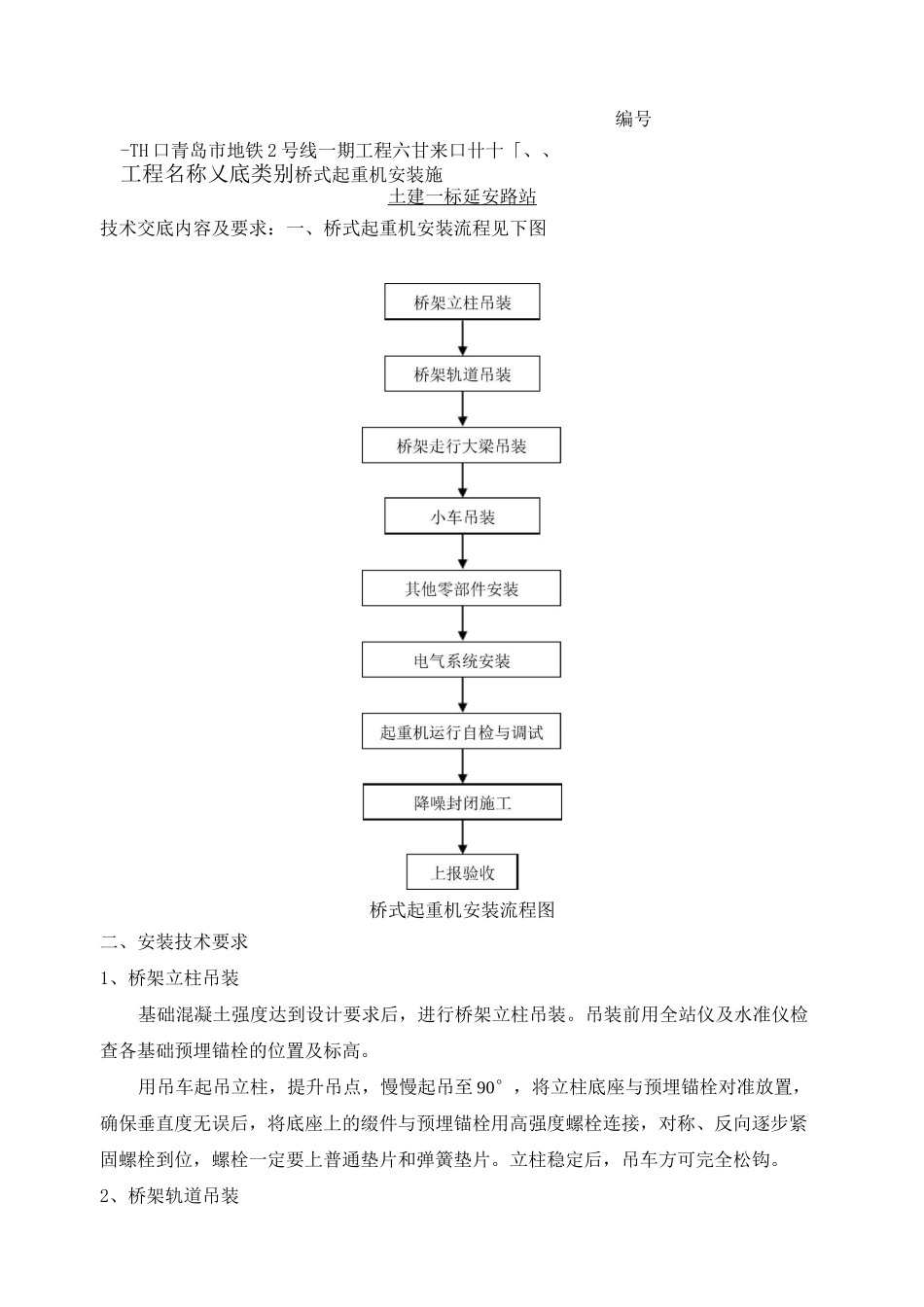

编号-TH口青岛市地铁2号线一期工程六甘来口卄十「、、工程名称乂底类别桥式起重机安装施土建一标延安路站技术交底内容及要求:一、桥式起重机安装流程见下图桥式起重机安装流程图二、安装技术要求1、桥架立柱吊装基础混凝土强度达到设计要求后,进行桥架立柱吊装
吊装前用全站仪及水准仪检查各基础预埋锚栓的位置及标高
用吊车起吊立柱,提升吊点,慢慢起吊至90°,将立柱底座与预埋锚栓对准放置,确保垂直度无误后,将底座上的缀件与预埋锚栓用高强度螺栓连接,对称、反向逐步紧固螺栓到位,螺栓一定要上普通垫片和弹簧垫片
立柱稳定后,吊车方可完全松钩
2、桥架轨道吊装I立柱安装完成后,进行轨道吊装
首先检查轨道安装材料(压板,螺拴等)是否同轨道相符
然后校直轨道
吊装轨道,上压板螺栓
检测和调整轨道精度,使之符合要求
3、桥架走行大梁吊装桥架走行大梁是由两组箱型主梁、两根箱型端梁所组成
吊装时采用分片吊装方式,用吊车进行吊装
吊装前,应在大梁两端系上棕绳,以便空中摆动和就位
起吊时,还要检查大车车轮转动是否灵活
待两组箱型主梁都就位后,在端梁中部用螺栓将两片箱型主梁连接起来,螺栓拧紧的顺序应从中间向四周进行
4、小车吊装走行大梁安装牢固后进行小车吊装
在经调整消除运输变形后就可以直接吊装到走行大梁上
小车不得有三条腿的情况,否则,要在悬空车轮的轴承箱下或者轨道下进行加垫调整,且只能垫一层,轨道下加垫时必须置于主梁筋板处,两端焊接固定
5、其他零部件安装大梁安装完毕后再进行安装爬梯、各部分平台、吊装司机室操纵室等组装到起重机上,屋顶檩条及屋面吊装并连接牢固,做好防台风措施
然后补涂切割焊接处油漆
6、电气系统安装最后安装大车电缆卷线器、供电电线、连接线、大车限位装置等
电气安装要严格按照电气原理图进行安装,各安全开关控制应灵敏准确,各制动器工作应可靠

7、起重机的安装偏差起重机的安装偏差应符合表7-1、7
