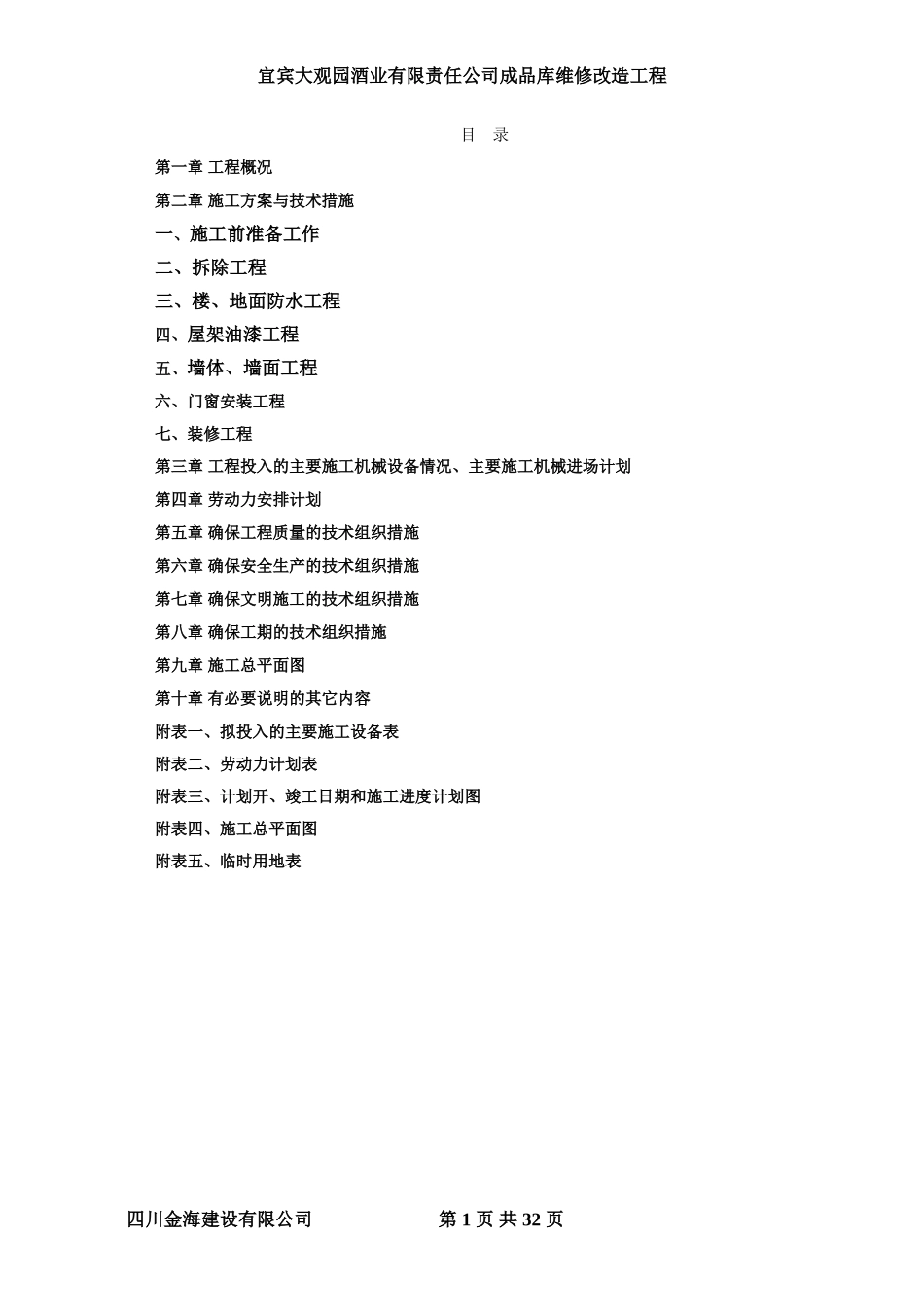

宜宾大观园酒业有限责任公司成品库维修改造工程目录第一章工程概况第二章施工方案与技术措施一、施工前准备工作二、拆除工程三、楼、地面防水工程四、屋架油漆工程五、墙体、墙面工程六、门窗安装工程七、装修工程第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章劳动力安排计划第五章确保工程质量的技术组织措施第六章确保安全生产的技术组织措施第七章确保文明施工的技术组织措施第八章确保工期的技术组织措施第九章施工总平面图第十章有必要说明的其它内容附表一、拟投入的主要施工设备表附表二、劳动力计划表附表三、计划开、竣工日期和施工进度计划图附表四、施工总平面图附表五、临时用地表四川金海建设有限公司第1页共32页宜宾大观园酒业有限责任公司成品库维修改造工程第一章工程概况本工程为成品库维修改造工程施工,建设地点:南溪区新添建设单位:宜宾大观园酒业有限责任公司工程工期为45天

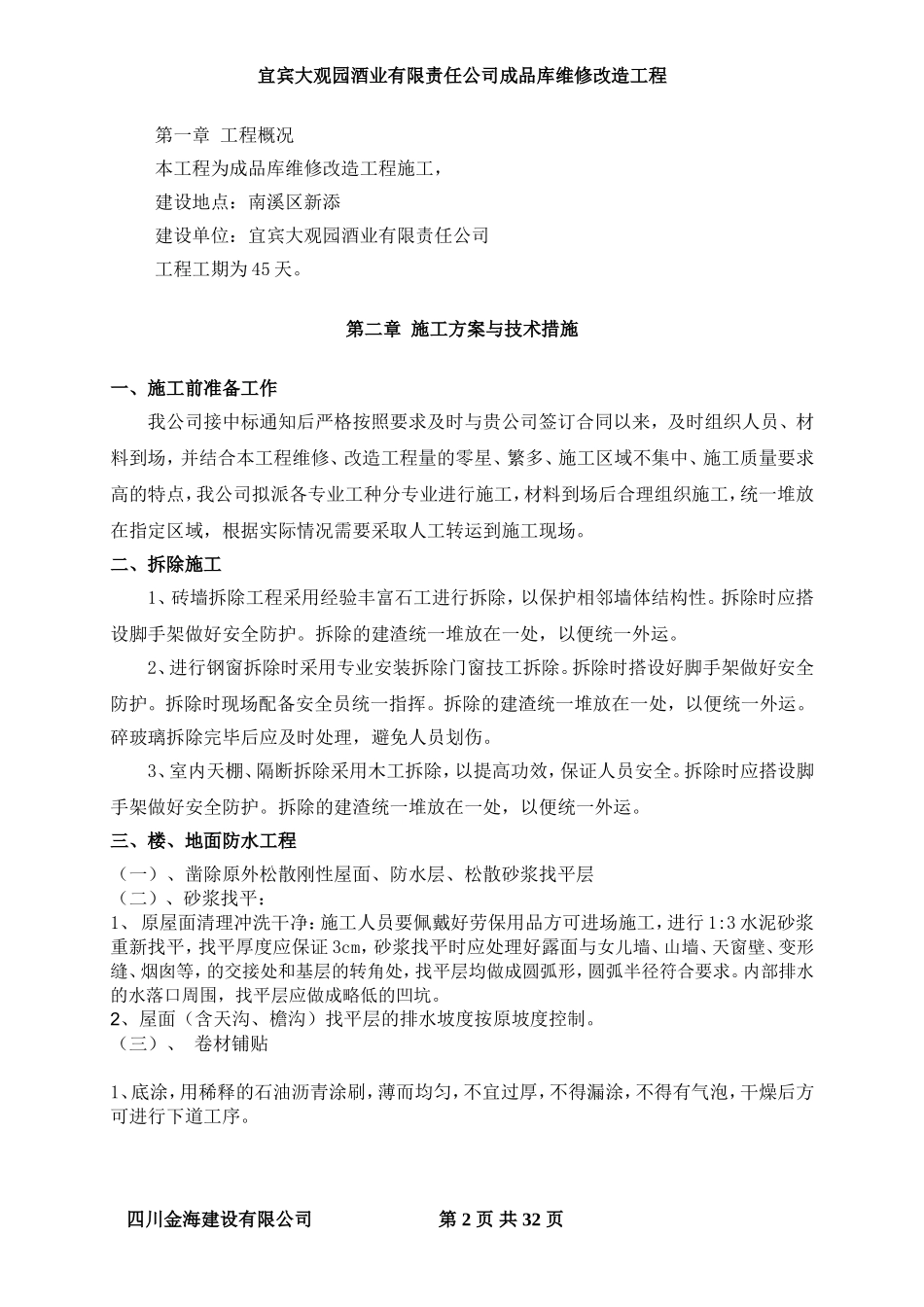

第二章施工方案与技术措施一、施工前准备工作我公司接中标通知后严格按照要求及时与贵公司签订合同以来,及时组织人员、材料到场,并结合本工程维修、改造工程量的零星、繁多、施工区域不集中、施工质量要求高的特点,我公司拟派各专业工种分专业进行施工,材料到场后合理组织施工,统一堆放在指定区域,根据实际情况需要采取人工转运到施工现场
二、拆除施工1、砖墙拆除工程采用经验丰富石工进行拆除,以保护相邻墙体结构性
拆除时应搭设脚手架做好安全防护
拆除的建渣统一堆放在一处,以便统一外运
2、进行钢窗拆除时采用专业安装拆除门窗技工拆除
拆除时搭设好脚手架做好安全防护
拆除时现场配备安全员统一指挥
拆除的建渣统一堆放在一处,以便统一外运
碎玻璃拆除完毕后应及时处理,避免人员划伤
3、室内天棚、隔断拆除采用木工拆除,以提高功效,保证人员安全
拆除时应搭设脚手架做好安全防护
拆除的建渣统一堆放在一处,以便统一外运
三、楼、地面防水工程(一)、凿除原
