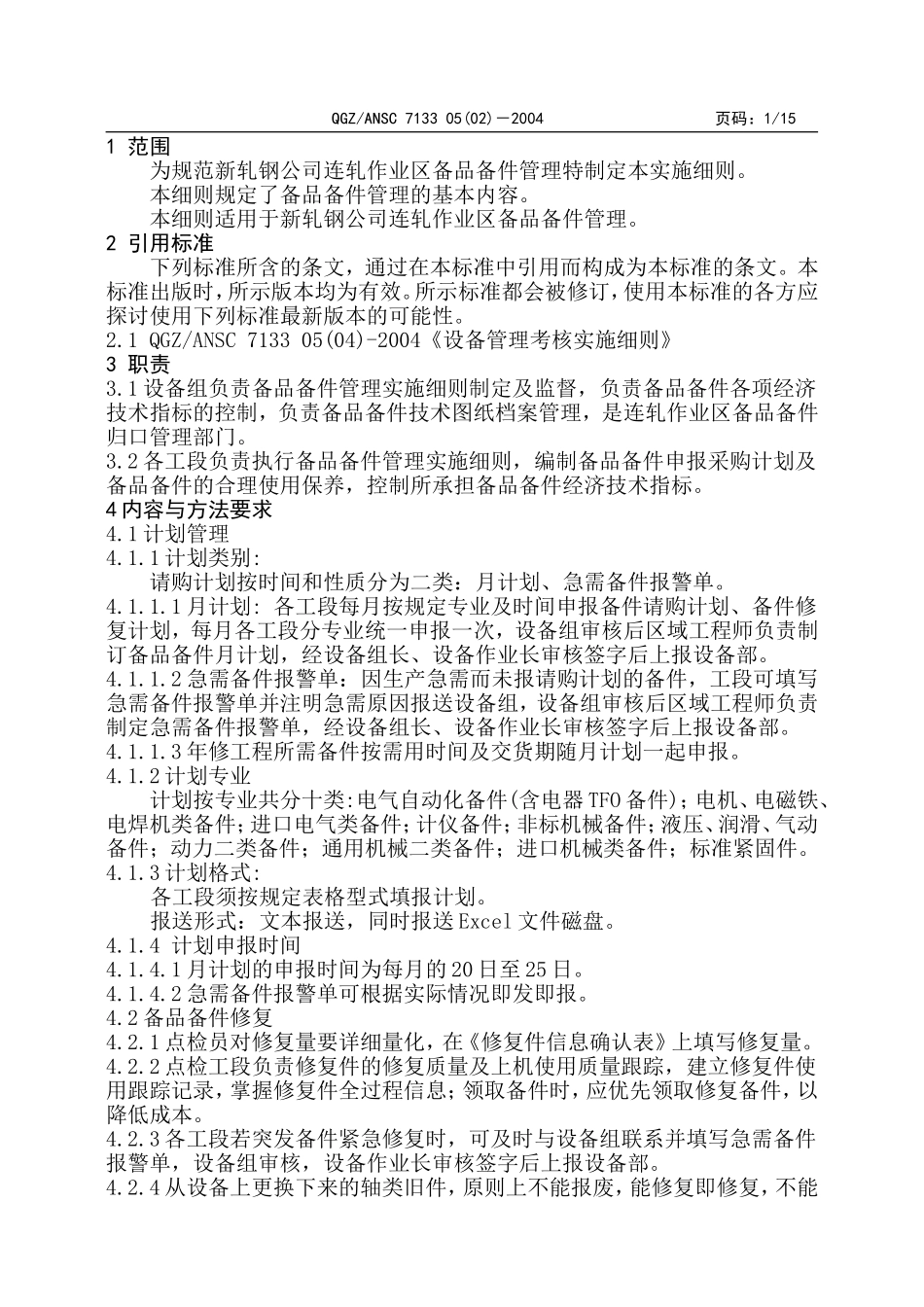

鞍钢新轧钢股份有限公司一炼钢连轧作业区企业管理制度备品备件管理实施细则文件编号:QGZ/ANSC713305(02)-2004起草人:何文欢2004.08.08编制人:孟桂云2004.08.10审核人:魏长杰2004.08.15批准人:刘伟2004.09.07QGZ/ANSC713305(02)-2004页码:1/151范围为规范新轧钢公司连轧作业区备品备件管理特制定本实施细则。本细则规定了备品备件管理的基本内容。本细则适用于新轧钢公司连轧作业区备品备件管理。2引用标准下列标准所含的条文,通过在本标准中引用而构成为本标准的条文。本标准出版时,所示版本均为有效。所示标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。2.1QGZ/ANSC713305(04)-2004《设备管理考核实施细则》3职责3.1设备组负责备品备件管理实施细则制定及监督,负责备品备件各项经济技术指标的控制,负责备品备件技术图纸档案管理,是连轧作业区备品备件归口管理部门。3.2各工段负责执行备品备件管理实施细则,编制备品备件申报采购计划及备品备件的合理使用保养,控制所承担备品备件经济技术指标。4内容与方法要求4.1计划管理4.1.1计划类别:请购计划按时间和性质分为二类:月计划、急需备件报警单。4.1.1.1月计划:各工段每月按规定专业及时间申报备件请购计划、备件修复计划,每月各工段分专业统一申报一次,设备组审核后区域工程师负责制订备品备件月计划,经设备组长、设备作业长审核签字后上报设备部。4.1.1.2急需备件报警单:因生产急需而未报请购计划的备件,工段可填写急需备件报警单并注明急需原因报送设备组,设备组审核后区域工程师负责制定急需备件报警单,经设备组长、设备作业长审核签字后上报设备部。4.1.1.3年修工程所需备件按需用时间及交货期随月计划一起申报。4.1.2计划专业计划按专业共分十类:电气自动化备件(含电器TFO备件);电机、电磁铁、电焊机类备件;进口电气类备件;计仪备件;非标机械备件;液压、润滑、气动备件;动力二类备件;通用机械二类备件;进口机械类备件;标准紧固件。4.1.3计划格式:各工段须按规定表格型式填报计划。报送形式:文本报送,同时报送Excel文件磁盘。4.1.4计划申报时间4.1.4.1月计划的申报时间为每月的20日至25日。4.1.4.2急需备件报警单可根据实际情况即发即报。4.2备品备件修复4.2.1点检员对修复量要详细量化,在《修复件信息确认表》上填写修复量。4.2.2点检工段负责修复件的修复质量及上机使用质量跟踪,建立修复件使用跟踪记录,掌握修复件全过程信息;领取备件时,应优先领取修复备件,以降低成本。4.2.3各工段若突发备件紧急修复时,可及时与设备组联系并填写急需备件报警单,设备组审核,设备作业长审核签字后上报设备部。4.2.4从设备上更换下来的轴类旧件,原则上不能报废,能修复即修复,不能QGZ/ANSC713305(02)-2004页码:2/15修复的以大改小再利用。4.2.5各单位的库存要害备件,凡能以再生备件代替的一律不订新件,储备修复再生备件;若库存内有存货的备件,不能因价格原因对旧品进行修复,应先领用库存备件,存货消耗后再行修复。4.2.6修复再生备件节约价值及修复后价格的计算4.2.6.1节约价值=原值-(残值+修复费用)4.2.6.2修复后价值=残值+修复费用4.2.6.3修复备件进成本时只进修复费用。4.2.7备件修复的价值判定4.2.7.1凡是用过的备件,由于精度、公差配合及局部损坏等原因不能使用,而采用新技术、新材料、新工艺等方法,能恢复其使用功能的,都要组织修复再生。4.2.7.2一般情况下,由主管点检员测定,如确有困难由工段组织测定;特殊情况,由设备组区域工程师组织测定或逐级上报,经修复后其性能接近新品性能或不低于新品性能。4.3质量管理4.3.1修复备件的质量4.3.1.1设备组负责修复过程的组织、协调,参加监督、检查(监造)。4.3.1.2点检工段参与修复过程的监督、检查(监造),并负责修复件上机使用的质量跟踪,掌握修复件全过程信息,发现质量问题,使用单位填写《质量信息反馈卡》报设备组并及时上报设备部,确因修复件质量问题而发生的事故或造成设备损坏、停机,点检工段出具情况说明,设备组出具调查报告上报设备部。4.3.2验收质量管理4.3.2.1备品备件入库时,由库房...
