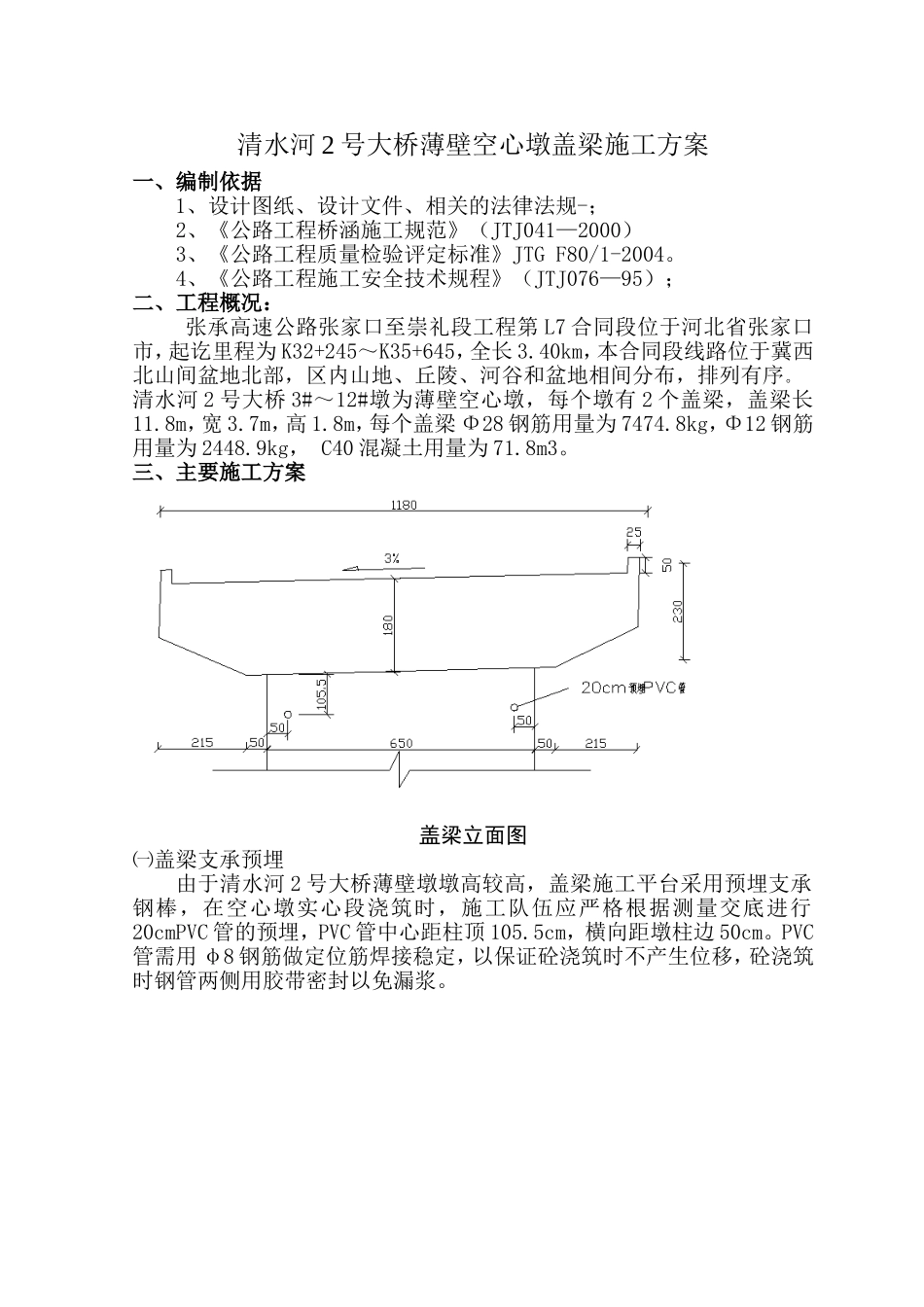

清水河2号大桥薄壁空心墩盖梁施工方案一、编制依据1、设计图纸、设计文件、相关的法律法规-;2、《公路工程桥涵施工规范》(JTJ041—2000)3、《公路工程质量检验评定标准》JTGF80/1-2004
4、《公路工程施工安全技术规程》(JTJ076—95);二、工程概况:张承高速公路张家口至崇礼段工程第L7合同段位于河北省张家口市,起讫里程为K32+245~K35+645,全长3
40km,本合同段线路位于冀西北山间盆地北部,区内山地、丘陵、河谷和盆地相间分布,排列有序
清水河2号大桥3#~12#墩为薄壁空心墩,每个墩有2个盖梁,盖梁长11
8m,每个盖梁Φ28钢筋用量为7474
8kg,Φ12钢筋用量为2448
9kg,C40混凝土用量为71

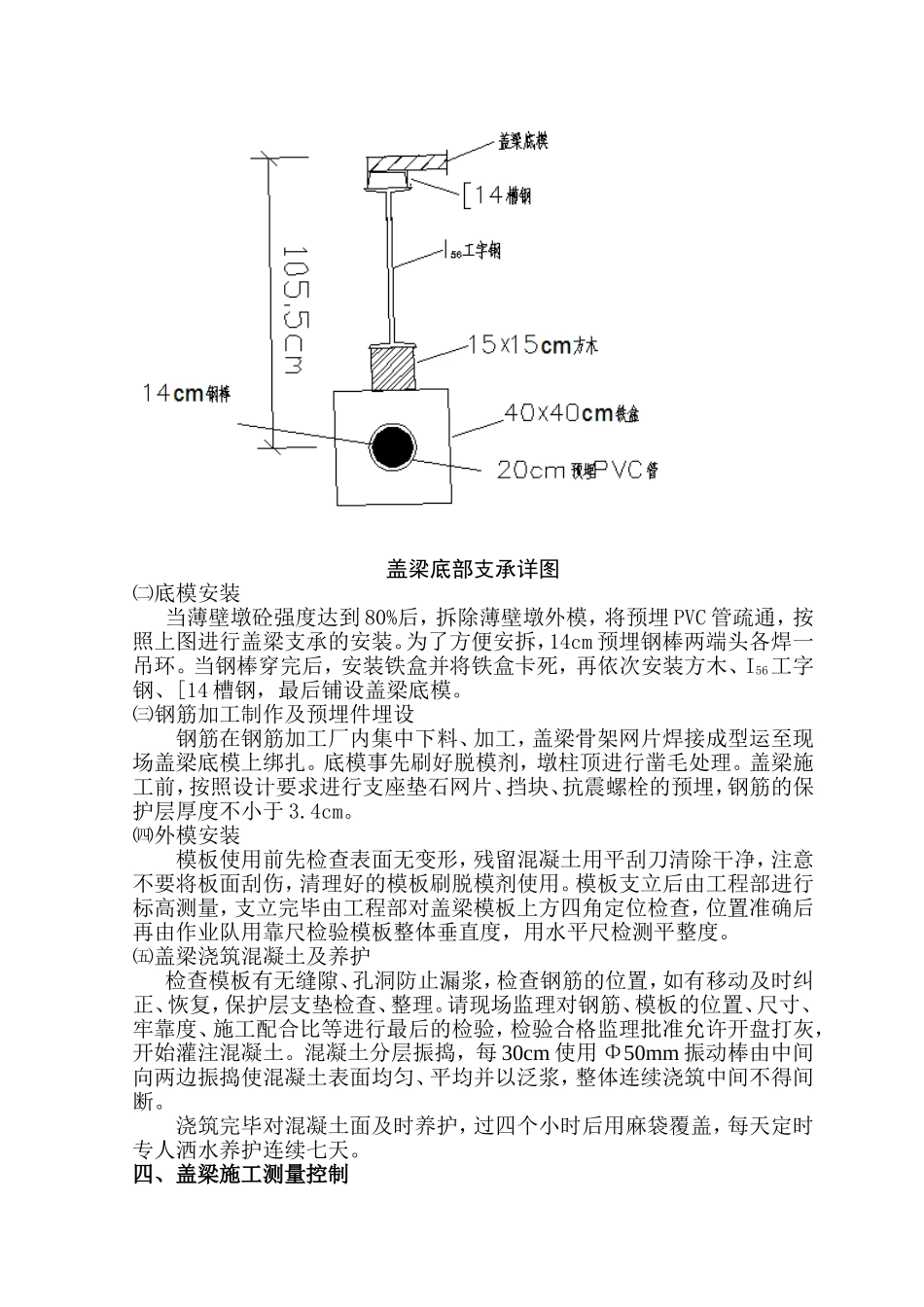

三、主要施工方案盖梁立面图㈠盖梁支承预埋由于清水河2号大桥薄壁墩墩高较高,盖梁施工平台采用预埋支承钢棒,在空心墩实心段浇筑时,施工队伍应严格根据测量交底进行20cmPVC管的预埋,PVC管中心距柱顶105
5cm,横向距墩柱边50cm
PVC管需用φ8钢筋做定位筋焊接稳定,以保证砼浇筑时不产生位移,砼浇筑时钢管两侧用胶带密封以免漏浆
盖梁底部支承详图㈡底模安装当薄壁墩砼强度达到80%后,拆除薄壁墩外模,将预埋PVC管疏通,按照上图进行盖梁支承的安装
为了方便安拆,14cm预埋钢棒两端头各焊一吊环
当钢棒穿完后,安装铁盒并将铁盒卡死,再依次安装方木、I56工字钢、[14槽钢,最后铺设盖梁底模
㈢钢筋加工制作及预埋件埋设钢筋在钢筋加工厂内集中下料、加工,盖梁骨架网片焊接成型运至现场盖梁底模上绑扎
底模事先刷好脱模剂,墩柱顶进行凿毛处理
盖梁施工前,按照设计要求进行支座垫石网片、挡块、抗震螺栓的预埋,钢筋的保护层厚度不小于3
㈣外模安装模板使用前先检查表面无变形,残留混凝土用平刮刀清除干净,注意不
