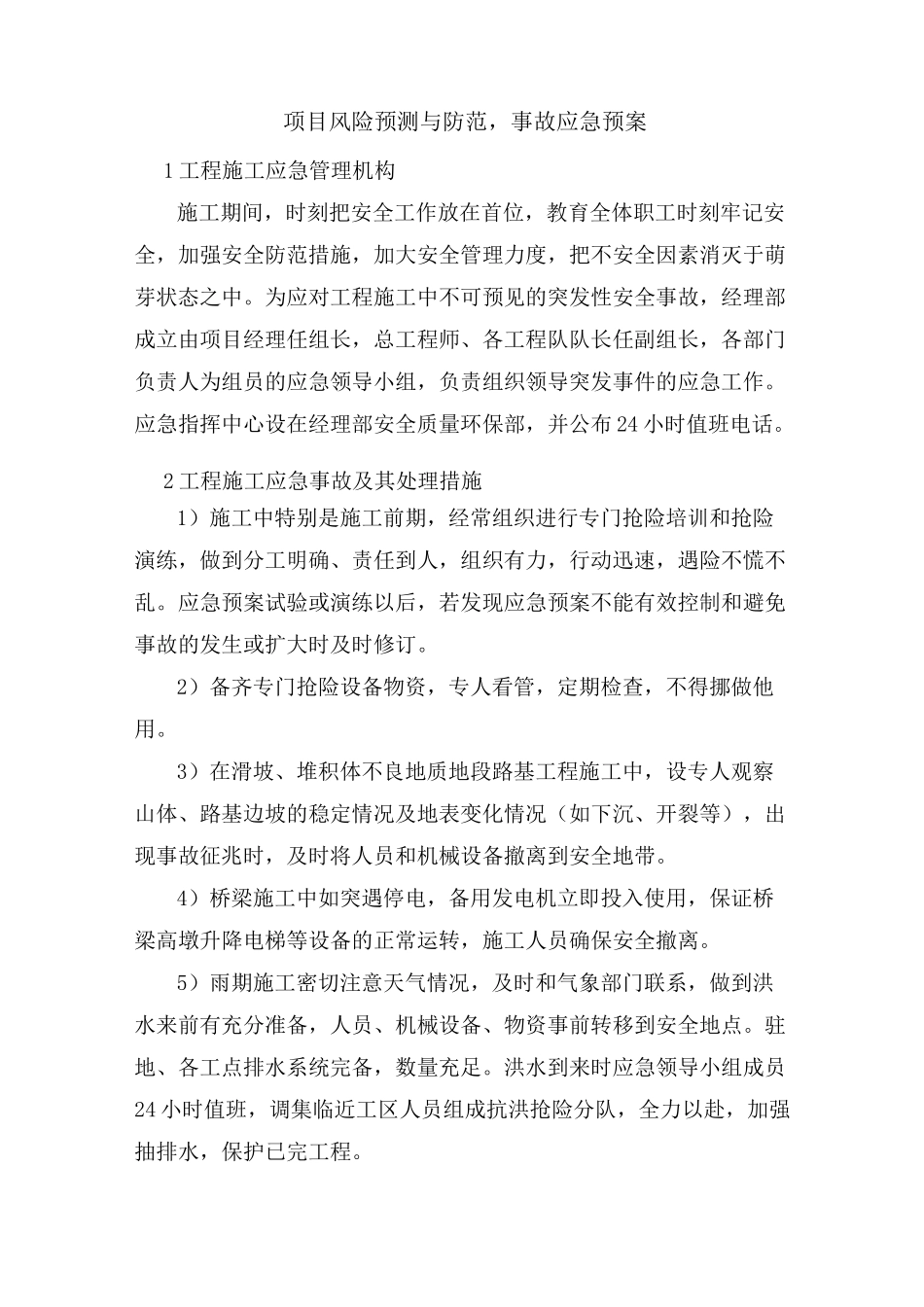

项目风险预测与防范,事故应急预案1工程施工应急管理机构施工期间,时刻把安全工作放在首位,教育全体职工时刻牢记安全,加强安全防范措施,加大安全管理力度,把不安全因素消灭于萌芽状态之中
为应对工程施工中不可预见的突发性安全事故,经理部成立由项目经理任组长,总工程师、各工程队队长任副组长,各部门负责人为组员的应急领导小组,负责组织领导突发事件的应急工作
应急指挥中心设在经理部安全质量环保部,并公布24小时值班电话
2工程施工应急事故及其处理措施1)施工中特别是施工前期,经常组织进行专门抢险培训和抢险演练,做到分工明确、责任到人,组织有力,行动迅速,遇险不慌不乱
应急预案试验或演练以后,若发现应急预案不能有效控制和避免事故的发生或扩大时及时修订
2)备齐专门抢险设备物资,专人看管,定期检查,不得挪做他用
3)在滑坡、堆积体不良地质地段路基工程施工中,设专人观察山体、路基边坡的稳定情况及地表变化情况(如下沉、开裂等),出现事故征兆时,及时将人员和机械设备撤离到安全地带
4)桥梁施工中如突遇停电,备用发电机立即投入使用,保证桥梁高墩升降电梯等设备的正常运转,施工人员确保安全撤离
5)雨期施工密切注意天气情况,及时和气象部门联系,做到洪水来前有充分准备,人员、机械设备、物资事前转移到安全地点
驻地、各工点排水系统完备,数量充足
洪水到来时应急领导小组成员24小时值班,调集临近工区人员组成抗洪抢险分队,全力以赴,加强抽排水,保护已完工程

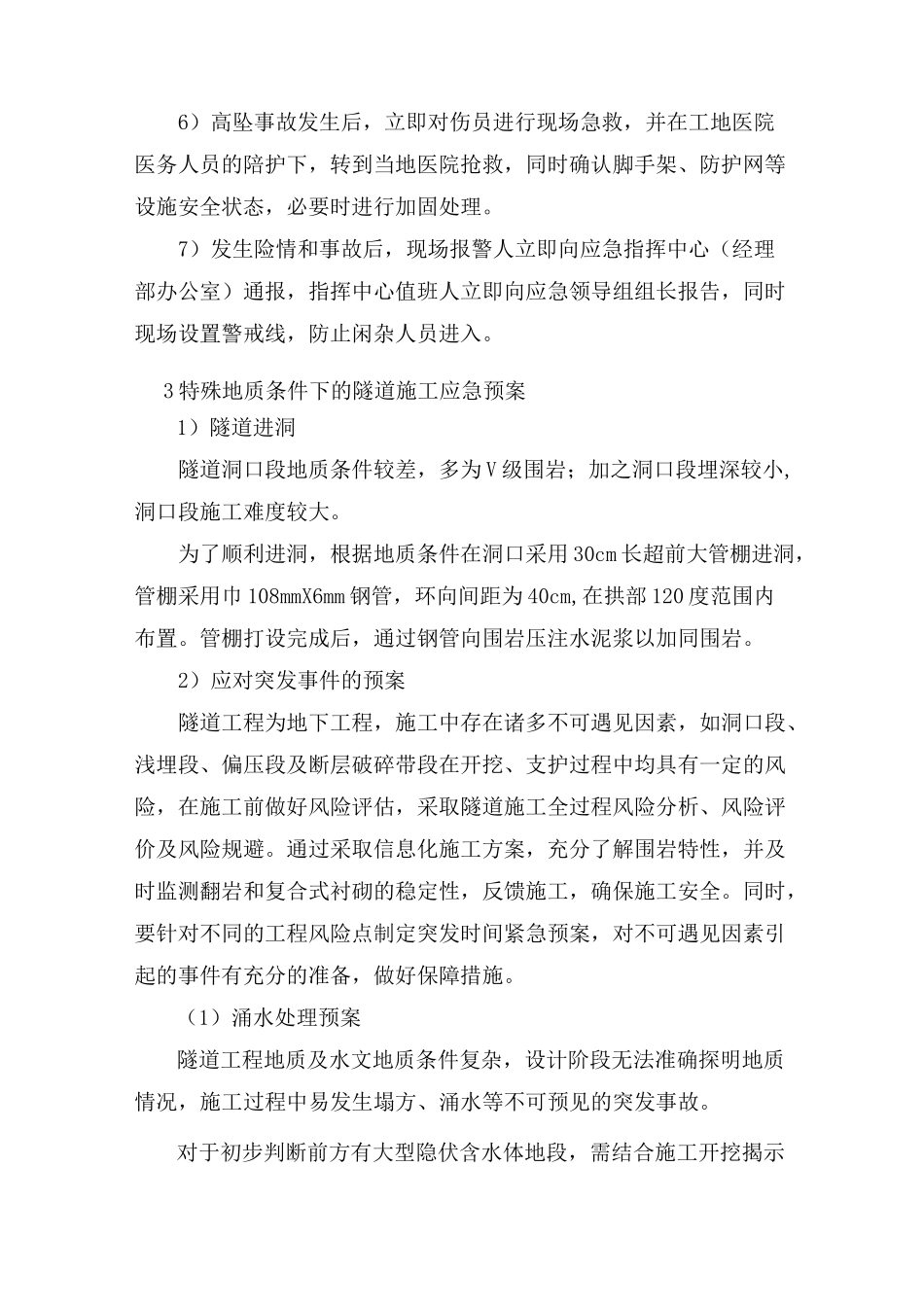

6)高坠事故发生后,立即对伤员进行现场急救,并在工地医院医务人员的陪护下,转到当地医院抢救,同时确认脚手架、防护网等设施安全状态,必要时进行加固处理
7)发生险情和事故后,现场报警人立即向应急指挥中心(经理部办公室)通报,指挥中心值班人立即向应急领导组组长报告,同时现场设置警戒线,防止闲杂人员进入

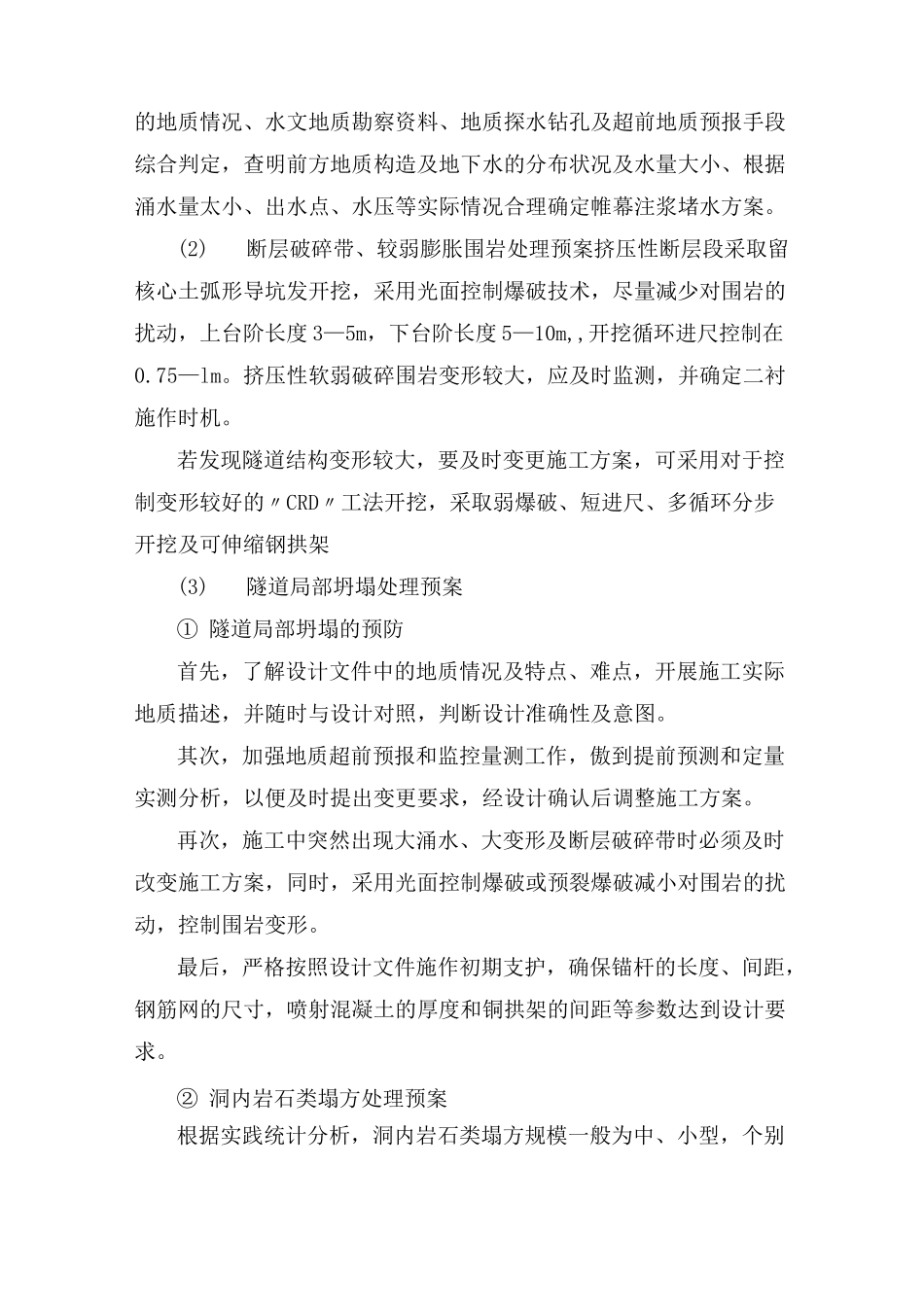

3特殊地质条件下的隧道施工应急预案1)隧道进洞隧道洞口段地
