隐框玻璃幕施工(1)概述本工程玻璃幕墙的安装方法均采用普通框架式全隐框幕墙做法,竖横龙骨均采用钢通龙骨,表面氟碳喷涂,竖料通过连接件与主体结构连接,竖柱与横梁采用钢角码螺钉连接,玻璃面板四周周采用结构胶固定副框,畐框通过压码在固定钢通龙骨上,该结构安装快捷、维修方便,能很好的保证施工安装质量
幕墙安装时,必须严格遵循幕墙的安装工艺流程
即先必须进行预埋件的复核与纠偏以及后埋补强工作,等全部预埋件纠偏满足要求后进行幕墙连接件的安装,安装一定区域的连接件后即可进行该区域的幕墙骨架(立柱和横梁)的安装,有防火要求的同时进行防火棉的安装,待隐蔽验收合格通过后,再进行玻璃面板的安装工作,最后安排相邻玻璃面板的接缝处理工作,即塞泡沫条及打密封胶

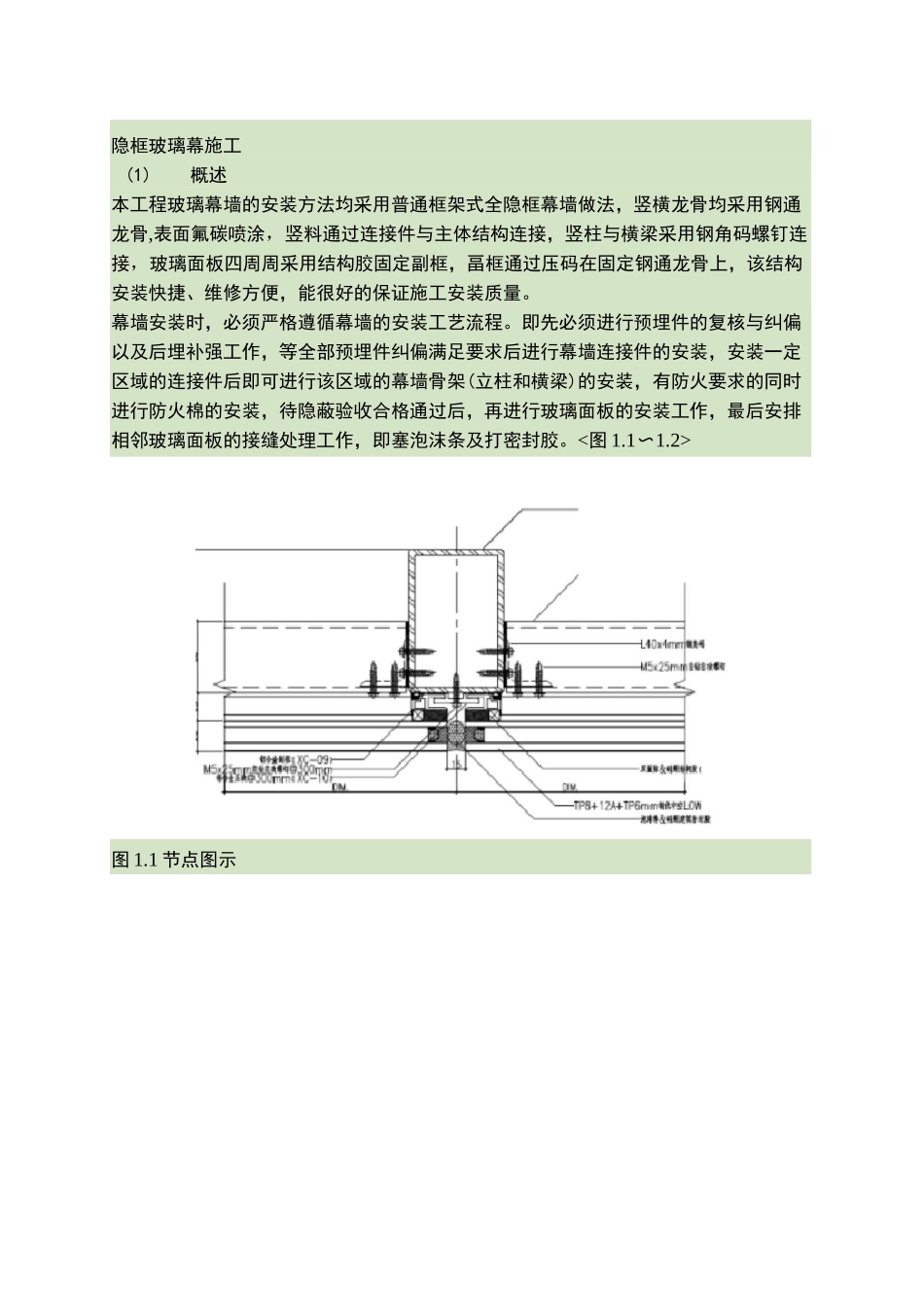

1节点图示图1
2节点图示施工流程图頤蔽匸程骏收一►阴需系统女製—股蔽工程验收住装城嗫检音►玻祸板块虫饕防火煜安装竣匸验收3、施工工艺(1)熟悉图纸:了解前段工序的变化更改及设计变更(2)熟悉施工现场:施工现场的熟悉包括两方面的内容,一是对已施工工序质量的验收;二是对照图纸要求对下步工作的安排
(3)寻准预埋铁件:预埋铁件的作用就是将连接件固定,使幕墙结构与主体砼结构连接起来
故安装连接件时首先要寻找原预埋铁件,只有寻准了预埋件才能很准确地安装连接件
⑷对照立柱垂直线:立柱的中心是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于2mm
(5)拉水平线控制水平高底及进深尺寸:虽然预埋铁件时已控制水平高度,但由于施工误差影响,安装连接时仍要拉水平线控制其水平及进深的位置以保证连接件的安装准确无误,方法参照前几道工序操作要求
(6)预紧固定:在连接件三维空间定位确定准确后要进行连接件的临时固定,临时固定要保证连接件不会脱落
(7)验收检查:对初步固定的连接件按层次逐个检查施工质量,主要检查三维空间误差,一定要将误差控制在误差范围内,
