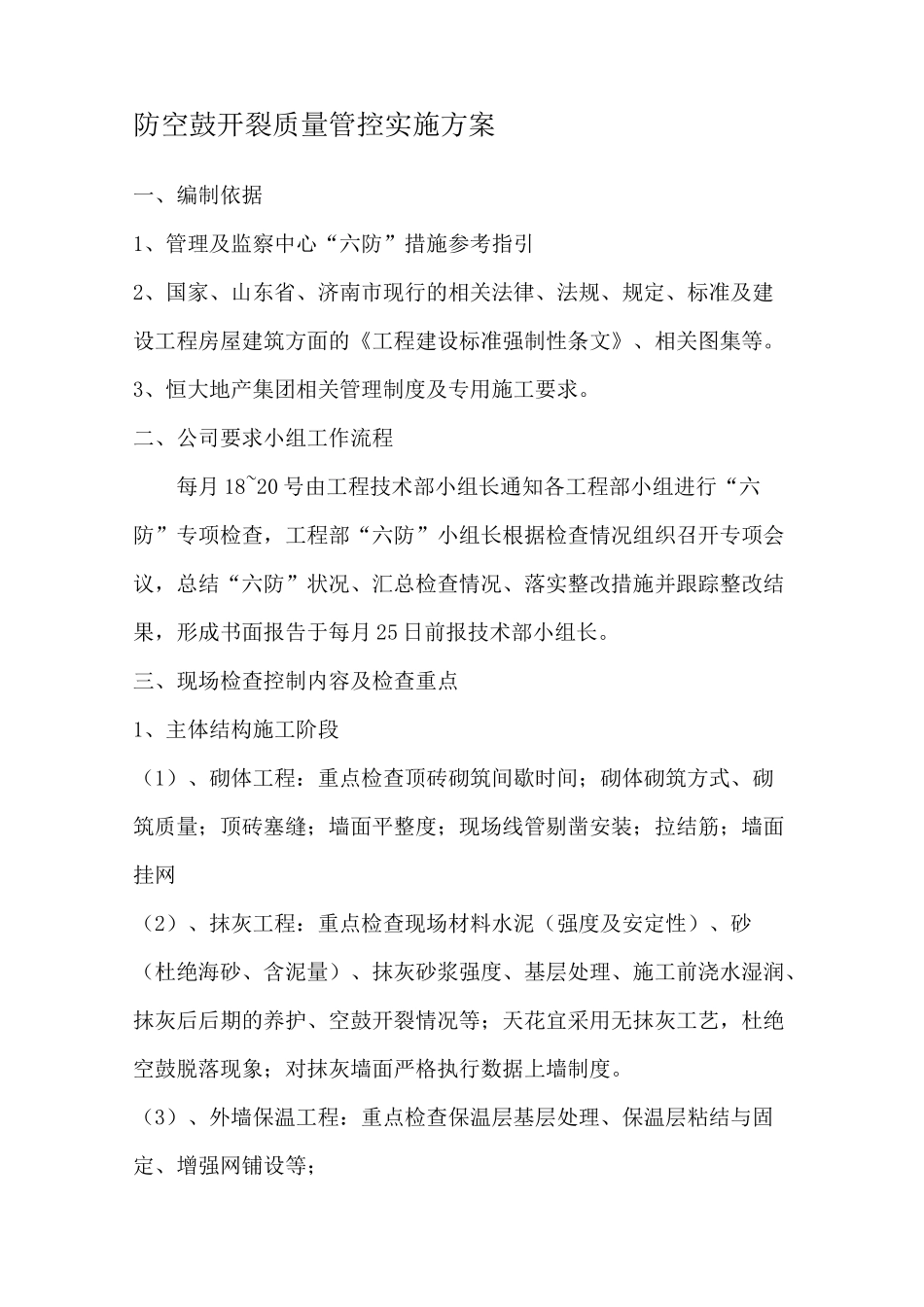

防空鼓开裂质量管控实施方案一、编制依据1、管理及监察中心“六防”措施参考指引2、国家、山东省、济南市现行的相关法律、法规、规定、标准及建设工程房屋建筑方面的《工程建设标准强制性条文》、相关图集等
3、恒大地产集团相关管理制度及专用施工要求
二、公司要求小组工作流程每月18~20号由工程技术部小组长通知各工程部小组进行“六防”专项检查,工程部“六防”小组长根据检查情况组织召开专项会议,总结“六防”状况、汇总检查情况、落实整改措施并跟踪整改结果,形成书面报告于每月25日前报技术部小组长
三、现场检查控制内容及检查重点1、主体结构施工阶段(1)、砌体工程:重点检查顶砖砌筑间歇时间;砌体砌筑方式、砌筑质量;顶砖塞缝;墙面平整度;现场线管剔凿安装;拉结筋;墙面挂网(2)、抹灰工程:重点检查现场材料水泥(强度及安定性)、砂(杜绝海砂、含泥量)、抹灰砂浆强度、基层处理、施工前浇水湿润、抹灰后后期的养护、空鼓开裂情况等;天花宜采用无抹灰工艺,杜绝空鼓脱落现象;对抹灰墙面严格执行数据上墙制度

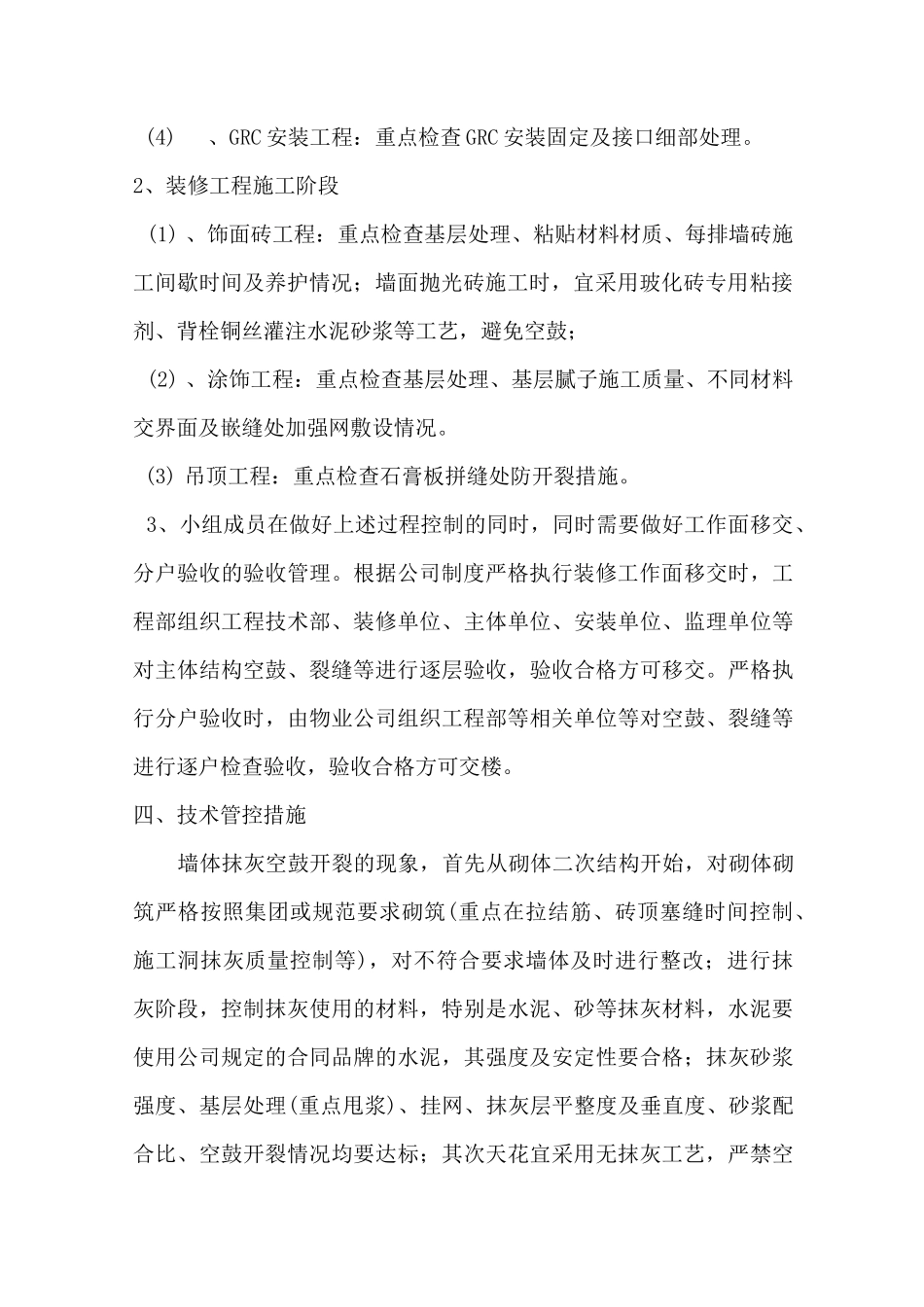

(3)、外墙保温工程:重点检查保温层基层处理、保温层粘结与固定、增强网铺设等;(4)、GRC安装工程:重点检查GRC安装固定及接口细部处理
2、装修工程施工阶段(1)、饰面砖工程:重点检查基层处理、粘贴材料材质、每排墙砖施工间歇时间及养护情况;墙面抛光砖施工时,宜采用玻化砖专用粘接剂、背栓铜丝灌注水泥砂浆等工艺,避免空鼓;(2)、涂饰工程:重点检查基层处理、基层腻子施工质量、不同材料交界面及嵌缝处加强网敷设情况
(3)吊顶工程:重点检查石膏板拼缝处防开裂措施
3、小组成员在做好上述过程控制的同时,同时需要做好工作面移交、分户验收的验收管理

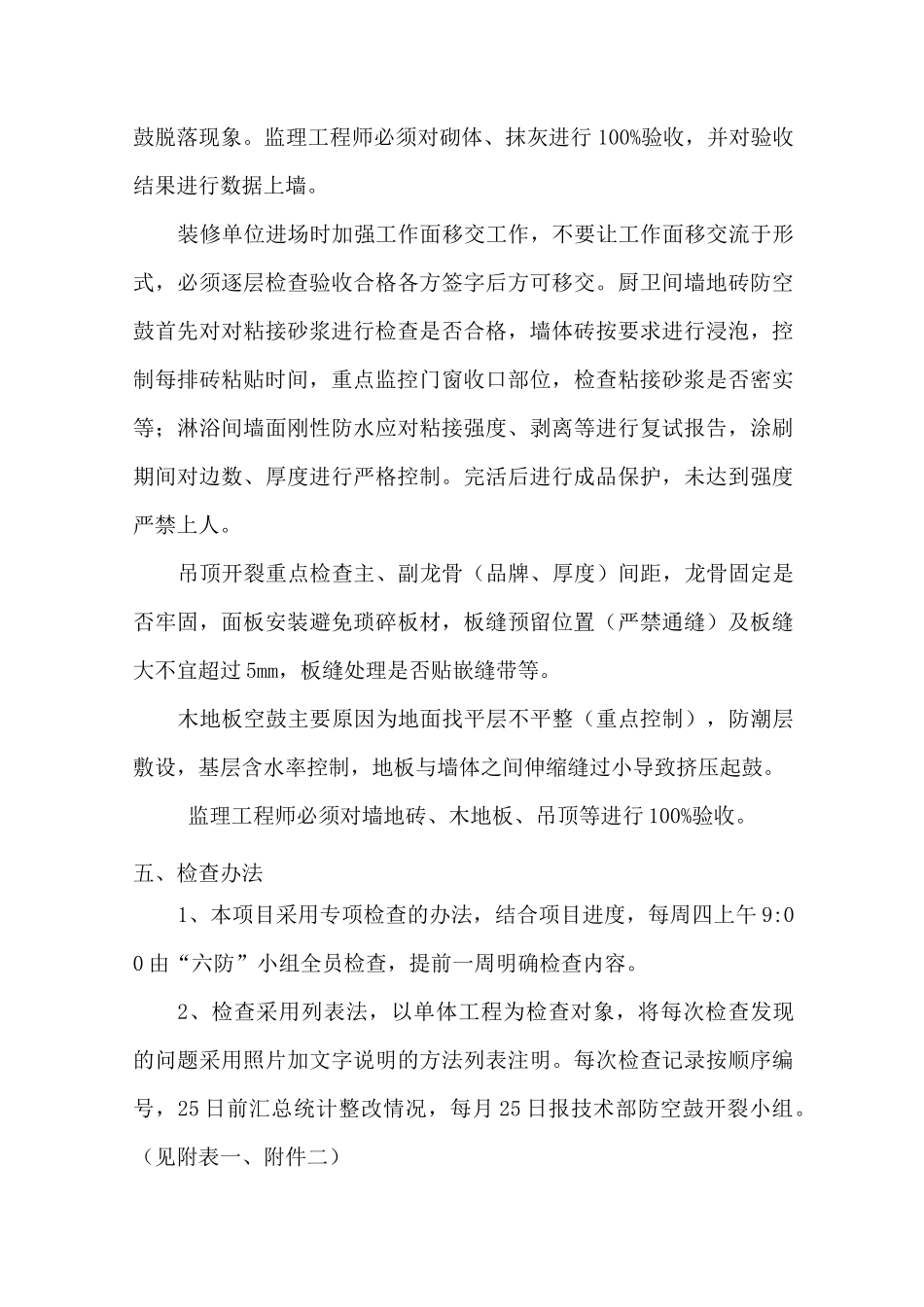

根据公司制度严格执行装修工作面移交时,工程部组织工程技术部、装修单位、主体单位、安装单位、监理单位等对主体结构空鼓、裂缝等进行逐层验收,验收合格方可移交
严格执行分户
