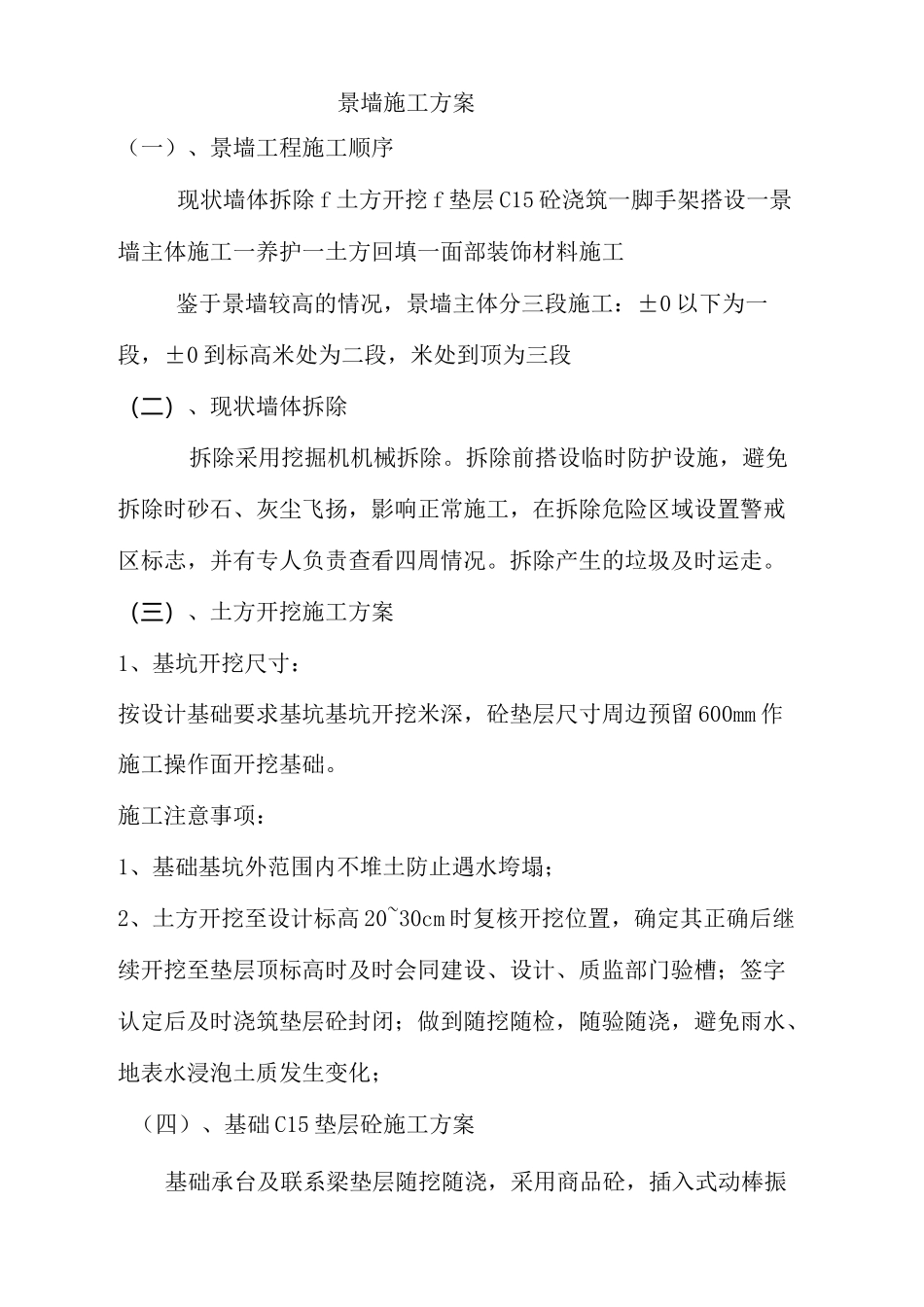

景墙施工方案Companynumber:[WTUT-WT88Y-W8BBGB-BWYTT-19998]景墙施工方案(一)、景墙工程施工顺序现状墙体拆除f土方开挖f垫层C15砼浇筑一脚手架搭设一景墙主体施工一养护一土方回填一面部装饰材料施工鉴于景墙较高的情况,景墙主体分三段施工:±0以下为一段,±0到标高米处为二段,米处到顶为三段(二)、现状墙体拆除拆除采用挖掘机机械拆除
拆除前搭设临时防护设施,避免拆除时砂石、灰尘飞扬,影响正常施工,在拆除危险区域设置警戒区标志,并有专人负责查看四周情况
拆除产生的垃圾及时运走
(三)、土方开挖施工方案1、基坑开挖尺寸:按设计基础要求基坑基坑开挖米深,砼垫层尺寸周边预留600mm作施工操作面开挖基础
施工注意事项:1、基础基坑外范围内不堆土防止遇水垮塌;2、土方开挖至设计标高20~30cm时复核开挖位置,确定其正确后继续开挖至垫层顶标高时及时会同建设、设计、质监部门验槽;签字认定后及时浇筑垫层砼封闭;做到随挖随检,随验随浇,避免雨水、地表水浸泡土质发生变化;(四)、基础C15垫层砼施工方案基础承台及联系梁垫层随挖随浇,采用商品砼,插入式动棒振捣,浇筑前做好各施工准备,材料准备;垫层模板米用10cm宽木模,
8钢筋L=60cm打入土中固定模板

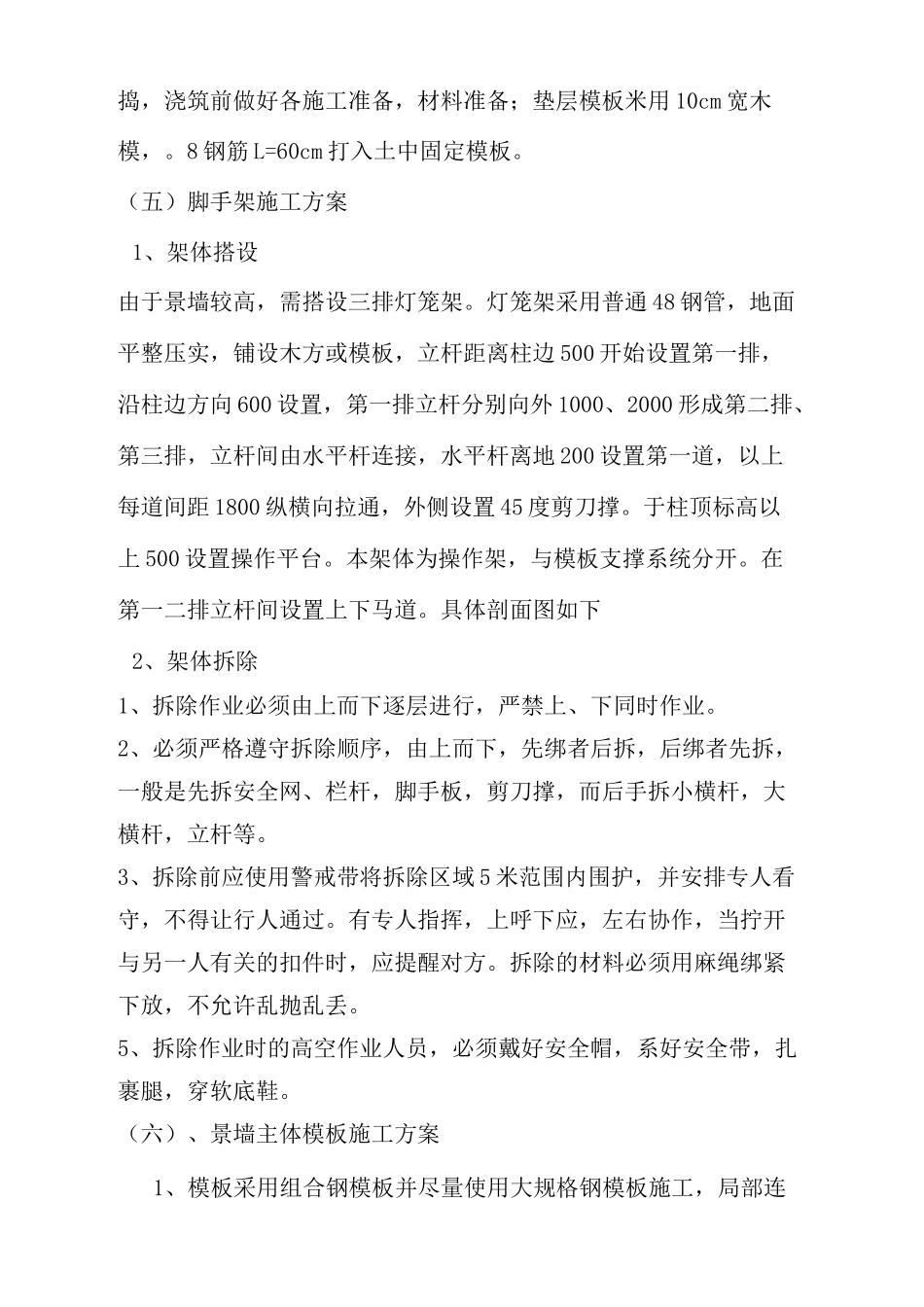

(五)脚手架施工方案1、架体搭设由于景墙较高,需搭设三排灯笼架
灯笼架采用普通48钢管,地面平整压实,铺设木方或模板,立杆距离柱边500开始设置第一排,沿柱边方向600设置,第一排立杆分别向外1000、2000形成第二排、第三排,立杆间由水平杆连接,水平杆离地200设置第一道,以上每道间距1800纵横向拉通,外侧设置45度剪刀撑
于柱顶标高以上500设置操作平台
本架体为操作架,与模板支撑系统分开
在第一二排立杆间设置上下马道
具体剖面图如下2、架体拆除1、拆除作业必须由上而下逐层进行,严禁上、下同时作
