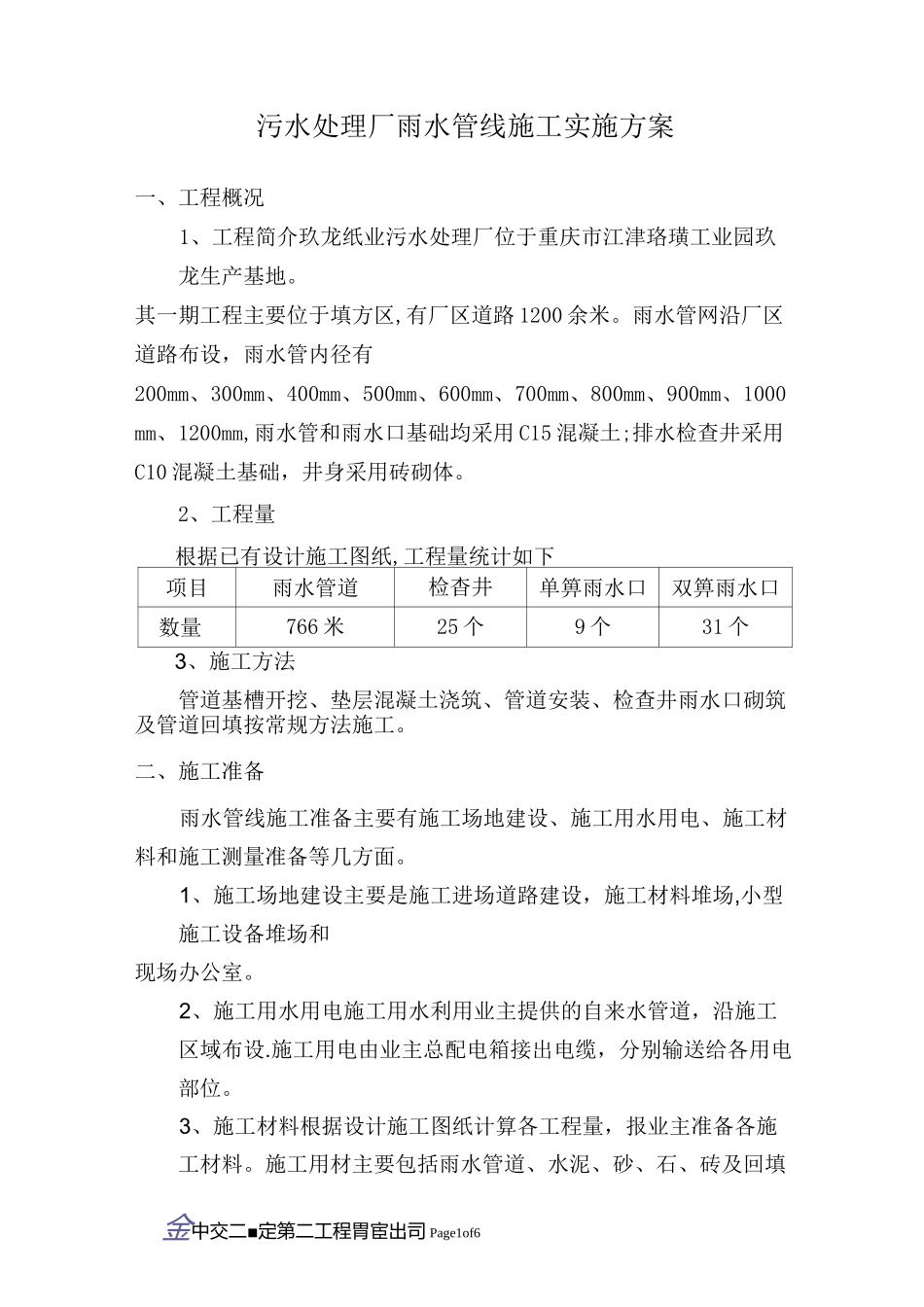

金中交二■定第二工程胃宦出司Page1of6污水处理厂雨水管线施工实施方案一、工程概况1、工程简介玖龙纸业污水处理厂位于重庆市江津珞璜工业园玖龙生产基地
其一期工程主要位于填方区,有厂区道路1200余米
雨水管网沿厂区道路布设,雨水管内径有200mm、300mm、400mm、500mm、600mm、700mm、800mm、900mm、1000mm、1200mm,雨水管和雨水口基础均采用C15混凝土;排水检查井采用C10混凝土基础,井身采用砖砌体
2、工程量根据已有设计施工图纸,工程量统计如下项目雨水管道检杳井单箅雨水口双箅雨水口数量766米25个9个31个3、施工方法管道基槽开挖、垫层混凝土浇筑、管道安装、检查井雨水口砌筑及管道回填按常规方法施工
二、施工准备雨水管线施工准备主要有施工场地建设、施工用水用电、施工材料和施工测量准备等几方面
1、施工场地建设主要是施工进场道路建设,施工材料堆场,小型施工设备堆场和现场办公室
2、施工用水用电施工用水利用业主提供的自来水管道,沿施工区域布设
施工用电由业主总配电箱接出电缆,分别输送给各用电部位
3、施工材料根据设计施工图纸计算各工程量,报业主准备各施工材料
施工用材主要包括雨水管道、水泥、砂、石、砖及回填金中交二■定第二工程胃宦出司Page2of6料等
施工机械设备主要为管道基槽开挖设备、管道吊安设备及混凝土和砂浆的拌和设备
4、施工测量根据已知测量控制点布设测量控制网,控制管线的平面位置,由控制点的高程控制管线的高程

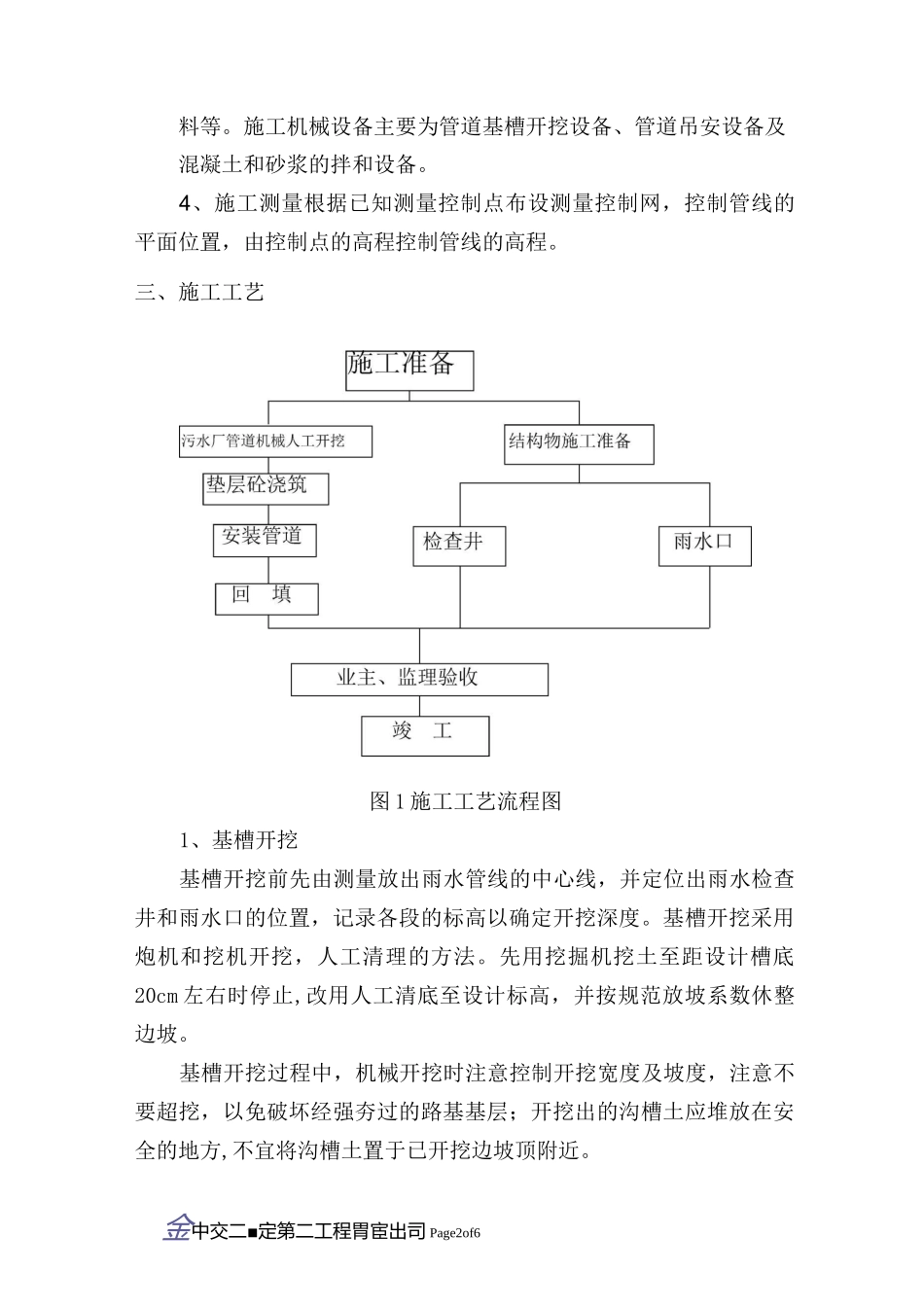

三、施工工艺图1施工工艺流程图1、基槽开挖基槽开挖前先由测量放出雨水管线的中心线,并定位出雨水检查井和雨水口的位置,记录各段的标高以确定开挖深度
基槽开挖采用炮机和挖机开挖,人工清理的方法
先用挖掘机挖土至距设计槽底20cm左右时停止,改用人工清底至设计标高,并按规范放坡系数休整边坡

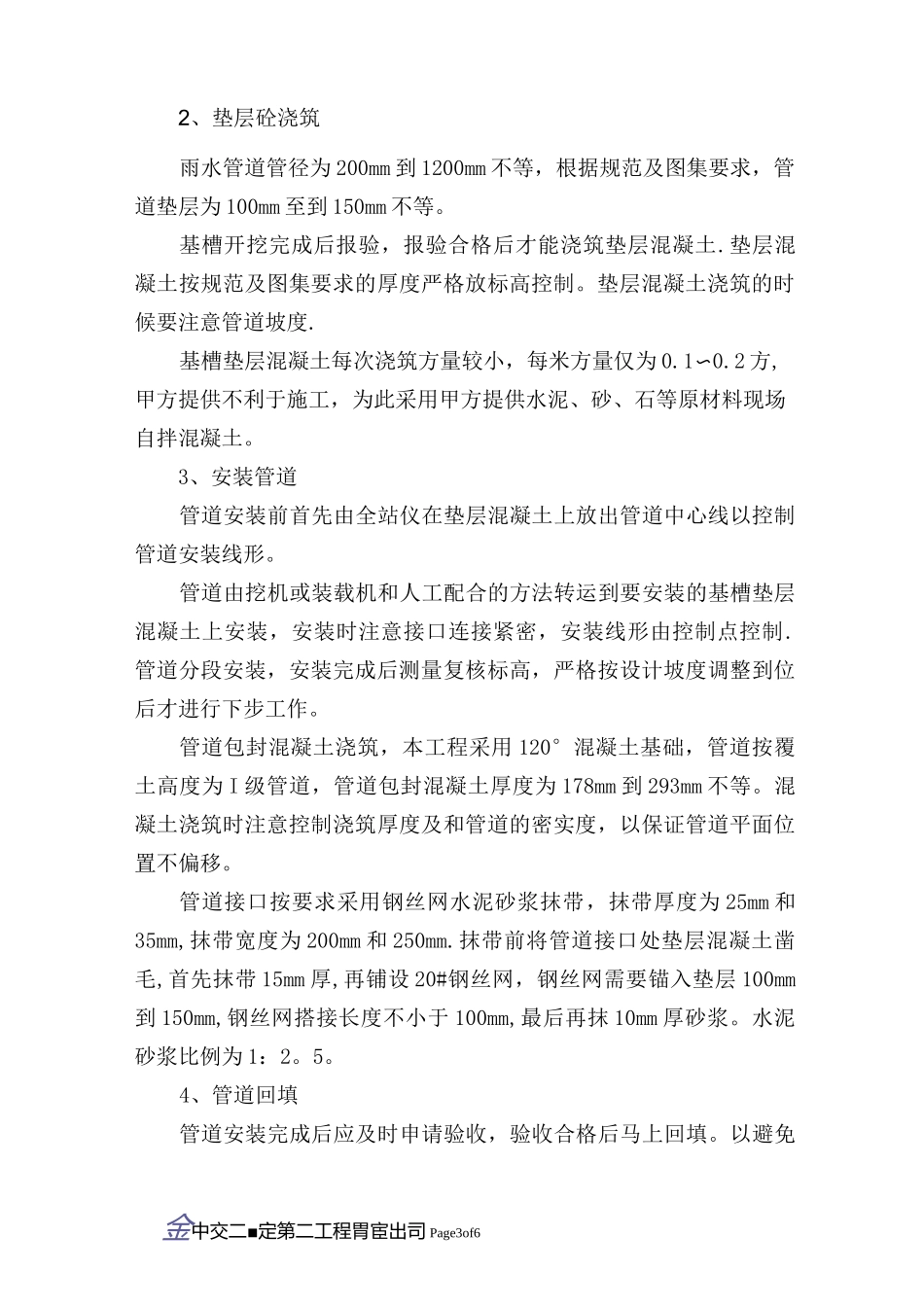

基槽开挖过程中,机械开挖时注
