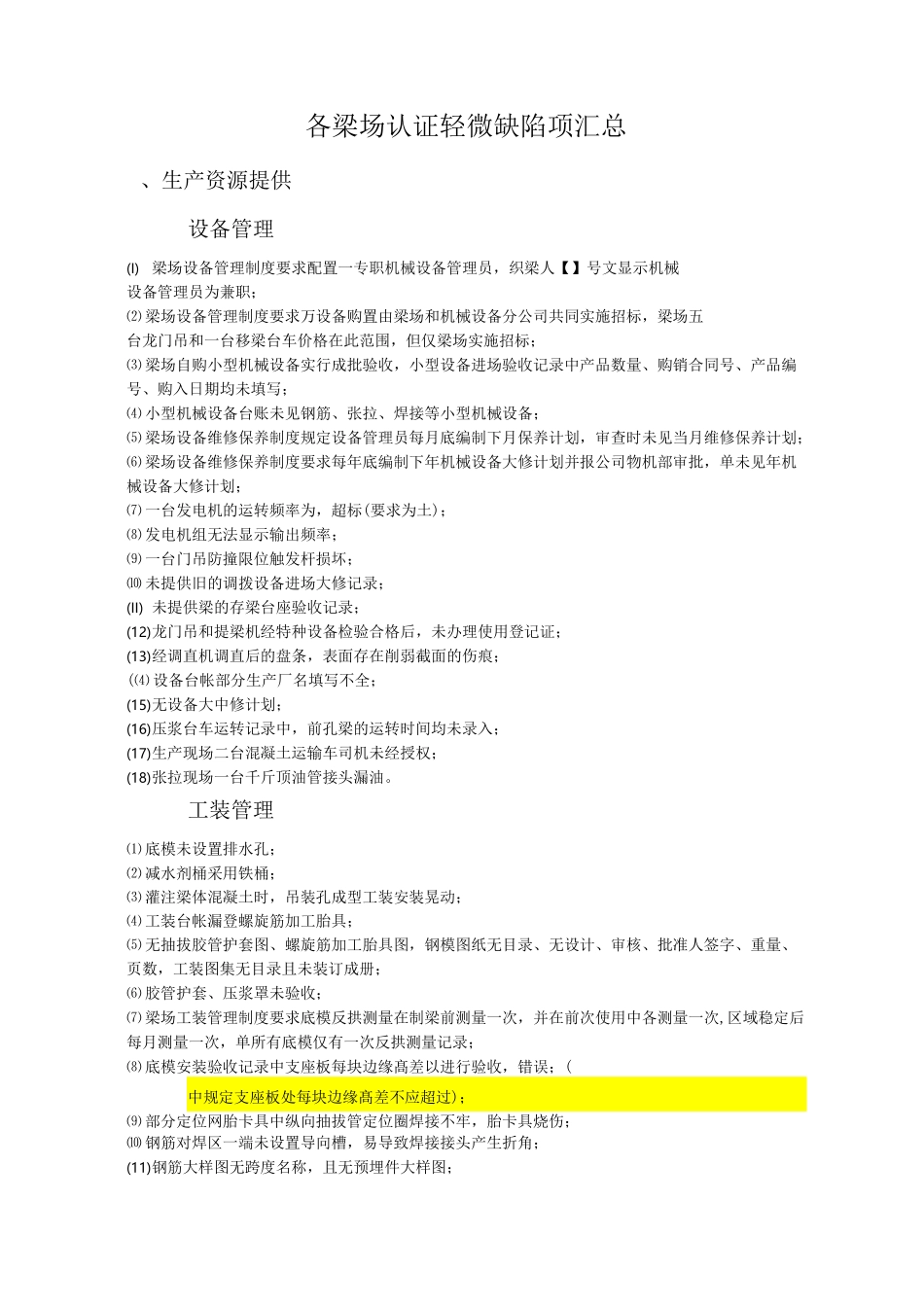

各梁场认证轻微缺陷项汇总、生产资源提供设备管理(I)梁场设备管理制度要求配置一专职机械设备管理员,织梁人【】号文显示机械设备管理员为兼职;⑵梁场设备管理制度要求万设备购置由梁场和机械设备分公司共同实施招标,梁场五台龙门吊和一台移梁台车价格在此范围,但仅梁场实施招标;⑶梁场自购小型机械设备实行成批验收,小型设备进场验收记录中产品数量、购销合同号、产品编号、购入日期均未填写;⑷小型机械设备台账未见钢筋、张拉、焊接等小型机械设备;⑸梁场设备维修保养制度规定设备管理员每月底编制下月保养计划,审查时未见当月维修保养计划;⑹梁场设备维修保养制度要求每年底编制下年机械设备大修计划并报公司物机部审批,单未见年机械设备大修计划;⑺一台发电机的运转频率为,超标(要求为土);⑻发电机组无法显示输出频率;⑼一台门吊防撞限位触发杆损坏;⑽未提供旧的调拨设备进场大修记录;(II)未提供梁的存梁台座验收记录;(12)龙门吊和提梁机经特种设备检验合格后,未办理使用登记证;(13)经调直机调直后的盘条,表面存在削弱截面的伤痕;(⑷设备台帐部分生产厂名填写不全;(15)无设备大中修计划;(16)压浆台车运转记录中,前孔梁的运转时间均未录入;(17)生产现场二台混凝土运输车司机未经授权;(18)张拉现场一台千斤顶油管接头漏油
工装管理⑴底模未设置排水孔;⑵减水剂桶采用铁桶;⑶灌注梁体混凝土时,吊装孔成型工装安装晃动;⑷工装台帐漏登螺旋筋加工胎具;⑸无抽拔胶管护套图、螺旋筋加工胎具图,钢模图纸无目录、无设计、审核、批准人签字、重量、页数,工装图集无目录且未装订成册;⑹胶管护套、压浆罩未验收;⑺梁场工装管理制度要求底模反拱测量在制梁前测量一次,并在前次使用中各测量一次,区域稳定后每月测量一次,单所有底模仅有一次反拱测量记录;⑻底模安装验收记录中支座板每块边缘髙差以进行验收,错误;(中规定支座板处每块边缘髙差不应超过
