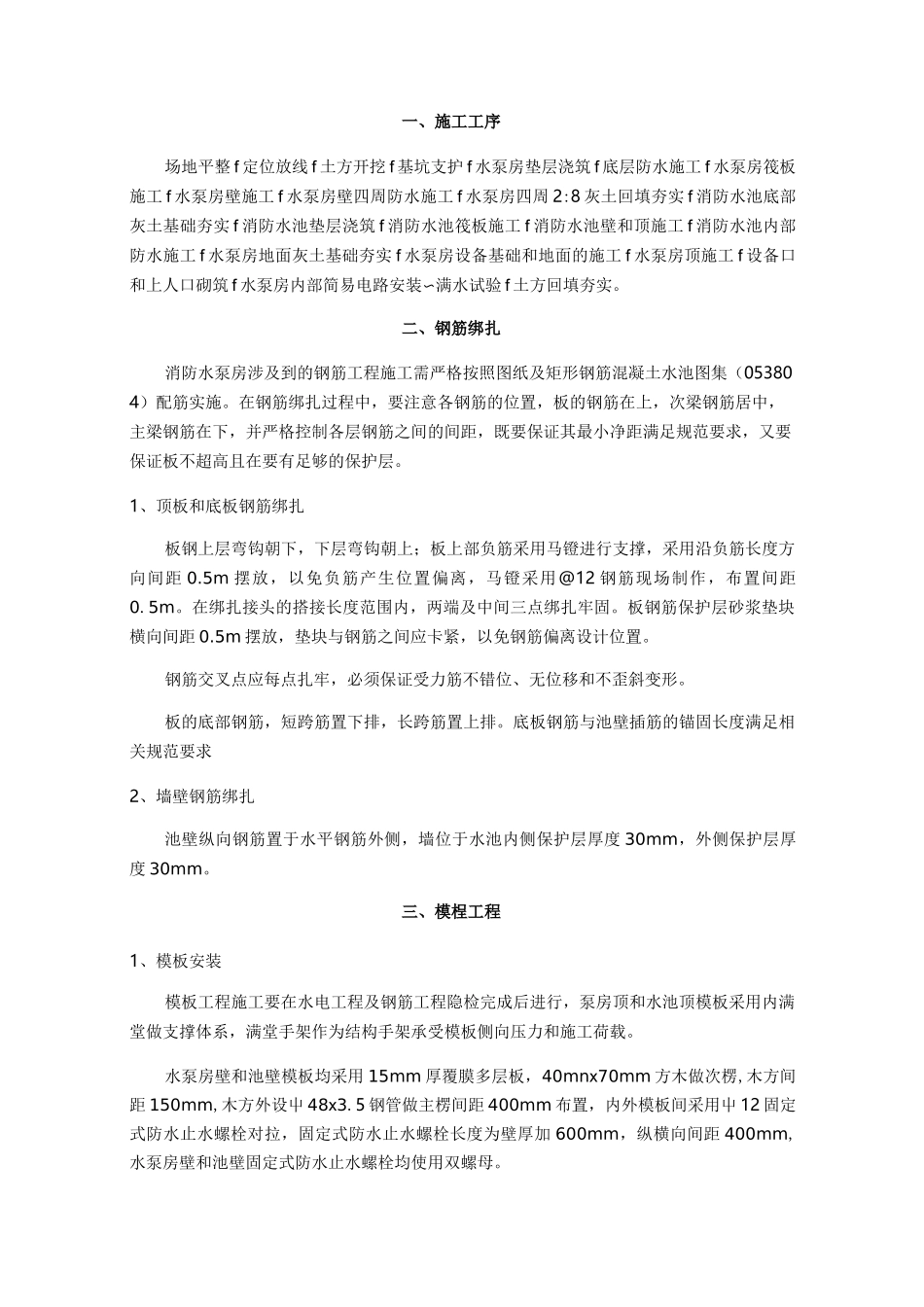

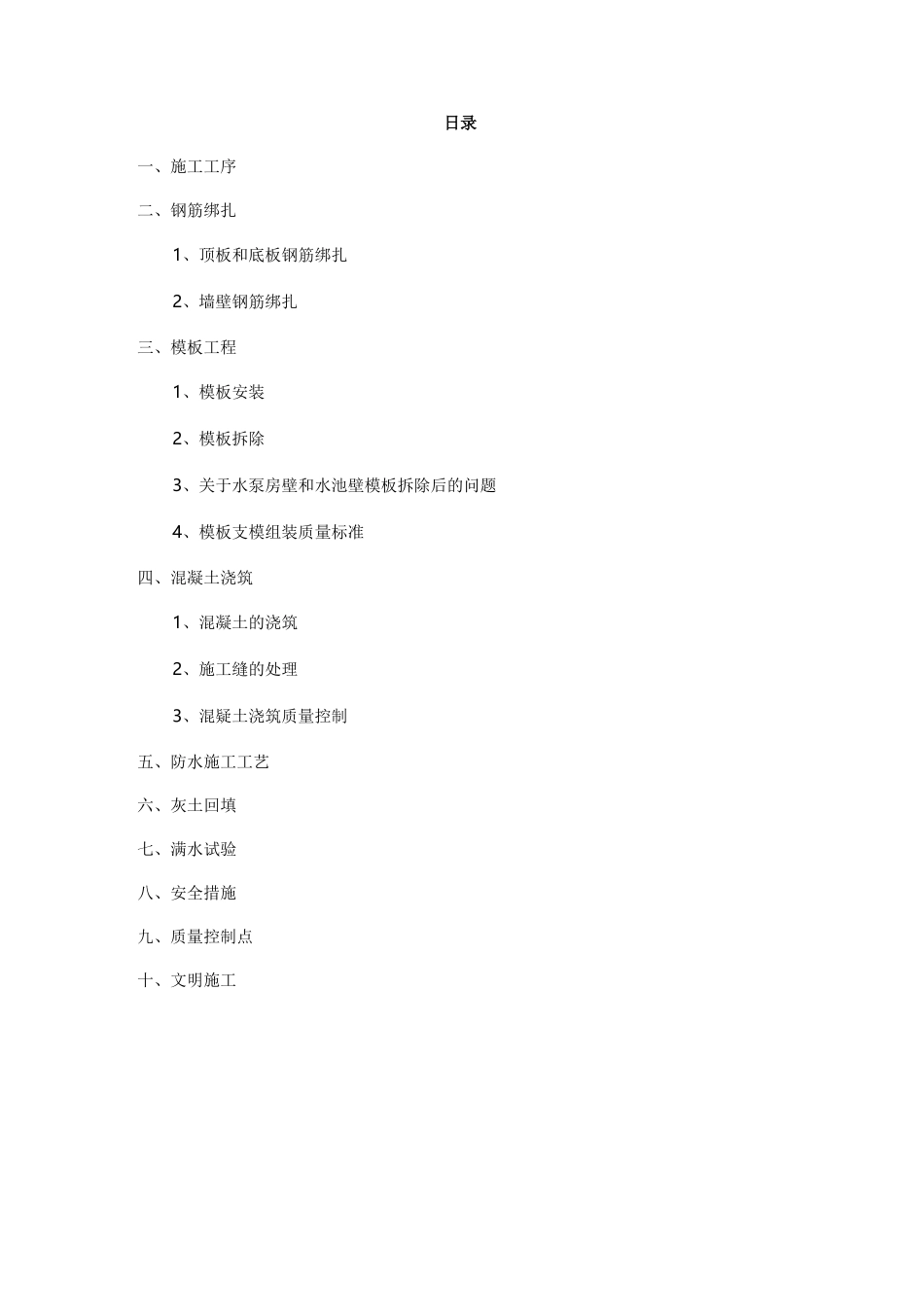

日录一、施工工序二、钢筋绑扎1、顶板和底板钢筋绑扎2、墙壁钢筋绑扎三、模板工程1、模板安装2、模板拆除3、关于水泵房壁和水池壁模板拆除后的问题4、模板支模组装质量标准四、混凝土浇筑1、混凝土的浇筑2、施工缝的处理3、混疑土浇筑质量控制五、防水施工工艺六、灰土回填七、满水试验八、安全措施九、质量控制点十、文明施工一、施工工序场地平整f定位放线f土方开挖f基坑支护f水泵房垫层浇筑f底层防水施工f水泵房筏板施工f水泵房壁施工f水泵房壁四周防水施工f水泵房四周2:8灰土回填夯实f消防水池底部灰土基础夯实f消防水池垫层浇筑f消防水池筏板施工f消防水池壁和顶施工f消防水池内部防水施工f水泵房地面灰土基础夯实f水泵房设备基础和地面的施工f水泵房顶施工f设备口和上人口砌筑f水泵房内部简易电路安装〜满水试验f土方回填夯实
二、钢筋绑扎消防水泵房涉及到的钢筋工程施工需严格按照图纸及矩形钢筋混凝土水池图集(053804)配筋实施
在钢筋绑扎过程中,要注意各钢筋的位置,板的钢筋在上,次梁钢筋居中,主梁钢筋在下,并严格控制各层钢筋之间的间距,既要保证其最小净距满足规范要求,又要保证板不超高且在要有足够的保护层
1、顶板和底板钢筋绑扎板钢上层弯钩朝下,下层弯钩朝上;板上部负筋采用马镫进行支撑,采用沿负筋长度方向间距0
5m摆放,以免负筋产生位置偏离,马镫采用@12钢筋现场制作,布置间距0
在绑扎接头的搭接长度范围内,两端及中间三点绑扎牢固
板钢筋保护层砂浆垫块横向间距0
5m摆放,垫块与钢筋之间应卡紧,以免钢筋偏离设计位置
钢筋交叉点应每点扎牢,必须保证受力筋不错位、无位移和不歪斜变形
板的底部钢筋,短跨筋置下排,长跨筋置上排
底板钢筋与池壁插筋的锚固长度满足相关规范要求2、墙壁钢筋绑扎池壁纵向钢筋置于水平钢筋外侧,墙位于水池内侧保护层厚度30mm,外侧保护层厚度30mm

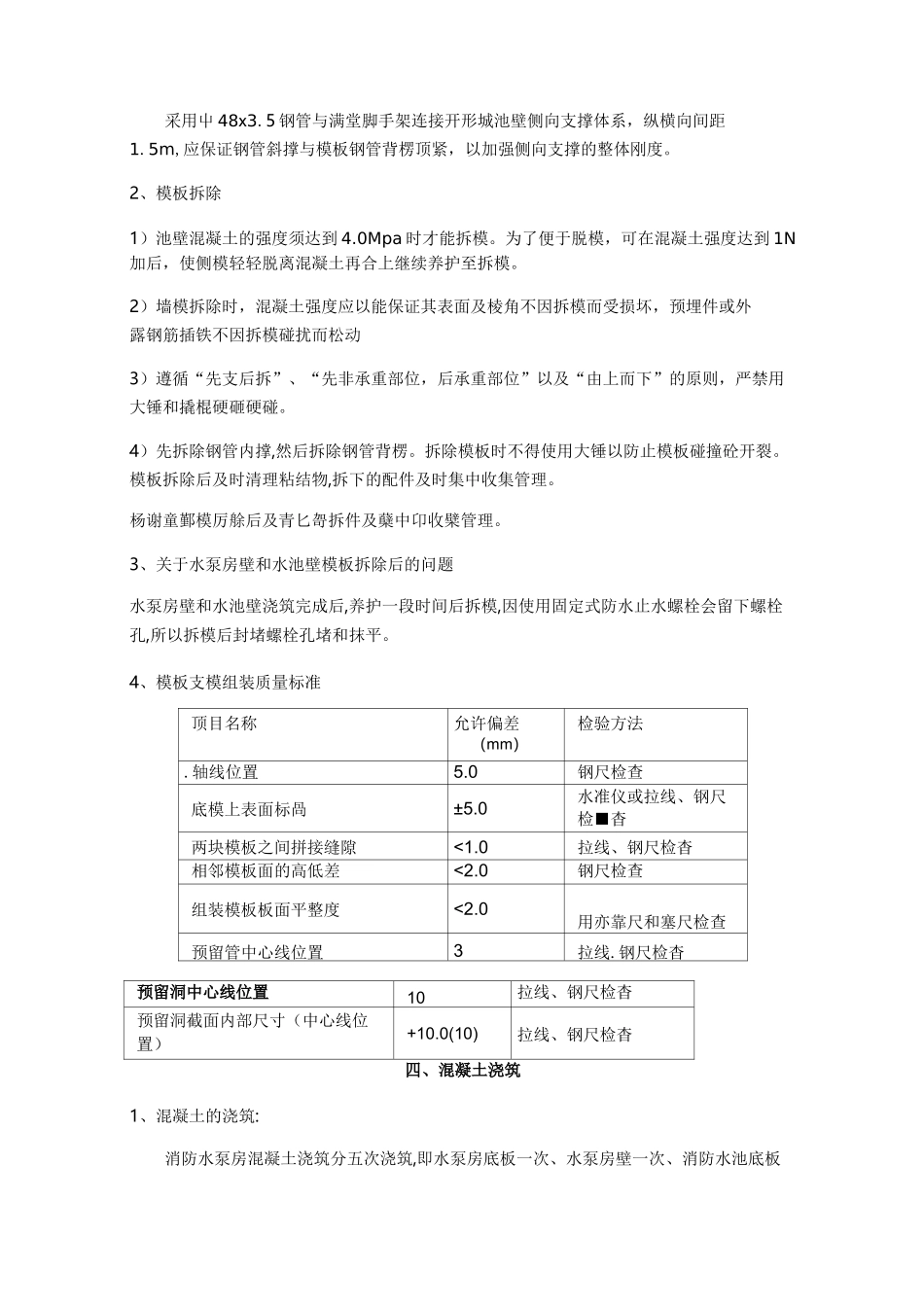

三、模桯工程1、模板安
