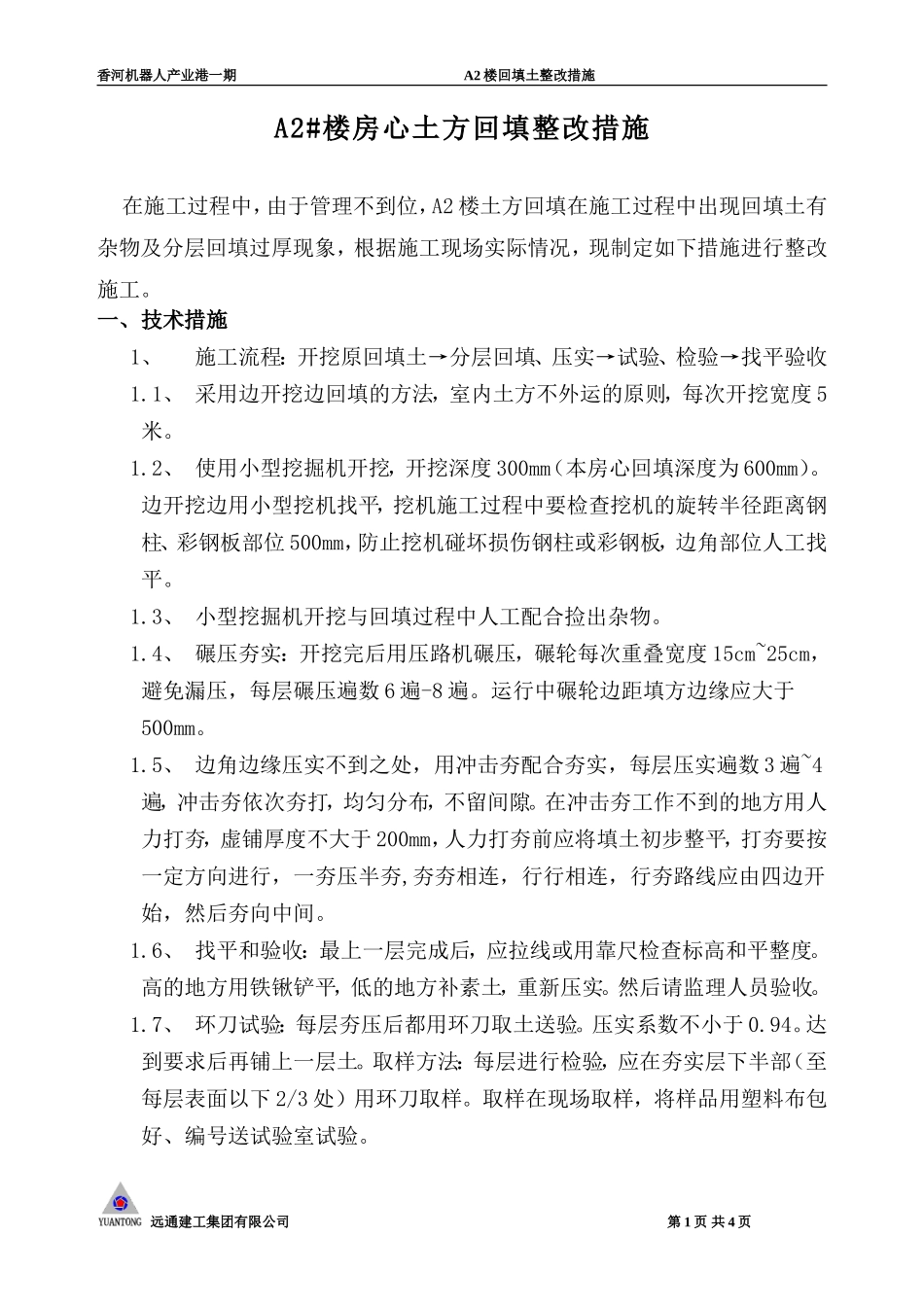

香河机器人产业港一期A2楼回填土整改措施A2#楼房心土方回填整改措施在施工过程中,由于管理不到位,A2楼土方回填在施工过程中出现回填土有杂物及分层回填过厚现象,根据施工现场实际情况,现制定如下措施进行整改施工
一、技术措施1、施工流程:开挖原回填土→分层回填、压实→试验、检验→找平验收1
1、采用边开挖边回填的方法,室内土方不外运的原则,每次开挖宽度5米
2、使用小型挖掘机开挖,开挖深度300mm(本房心回填深度为600mm)
边开挖边用小型挖机找平,挖机施工过程中要检查挖机的旋转半径距离钢柱、彩钢板部位500mm,防止挖机碰坏损伤钢柱或彩钢板,边角部位人工找平
3、小型挖掘机开挖与回填过程中人工配合捡出杂物
4、碾压夯实:开挖完后用压路机碾压,碾轮每次重叠宽度15cm~25cm,避免漏压,每层碾压遍数6遍-8遍
运行中碾轮边距填方边缘应大于500mm
5、边角边缘压实不到之处,用冲击夯配合夯实,每层压实遍数3遍~4遍,冲击夯依次夯打,均匀分布,不留间隙
在冲击夯工作不到的地方用人力打夯,虚铺厚度不大于200mm,人力打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相连,行行相连,行夯路线应由四边开始,然后夯向中间
6、找平和验收:最上一层完成后,应拉线或用靠尺检查标高和平整度
高的地方用铁锹铲平,低的地方补素土,重新压实
然后请监理人员验收
7、环刀试验:每层夯压后都用环刀取土送验
压实系数不小于0
达到要求后再铺上一层土
取样方法:每层进行检验,应在夯实层下半部(至每层表面以下2/3处)用环刀取样
取样在现场取样,将样品用塑料布包好、编号送试验室试验
远通建工集团有限公司第1页共4页香河机器人产业港一期A2楼回填土整改措施二、质量管理措施1、回填土料中不得含有有机杂质,不得含有石块、建筑垃圾、草皮、烂泥,选用粘性土或粉质粘土
