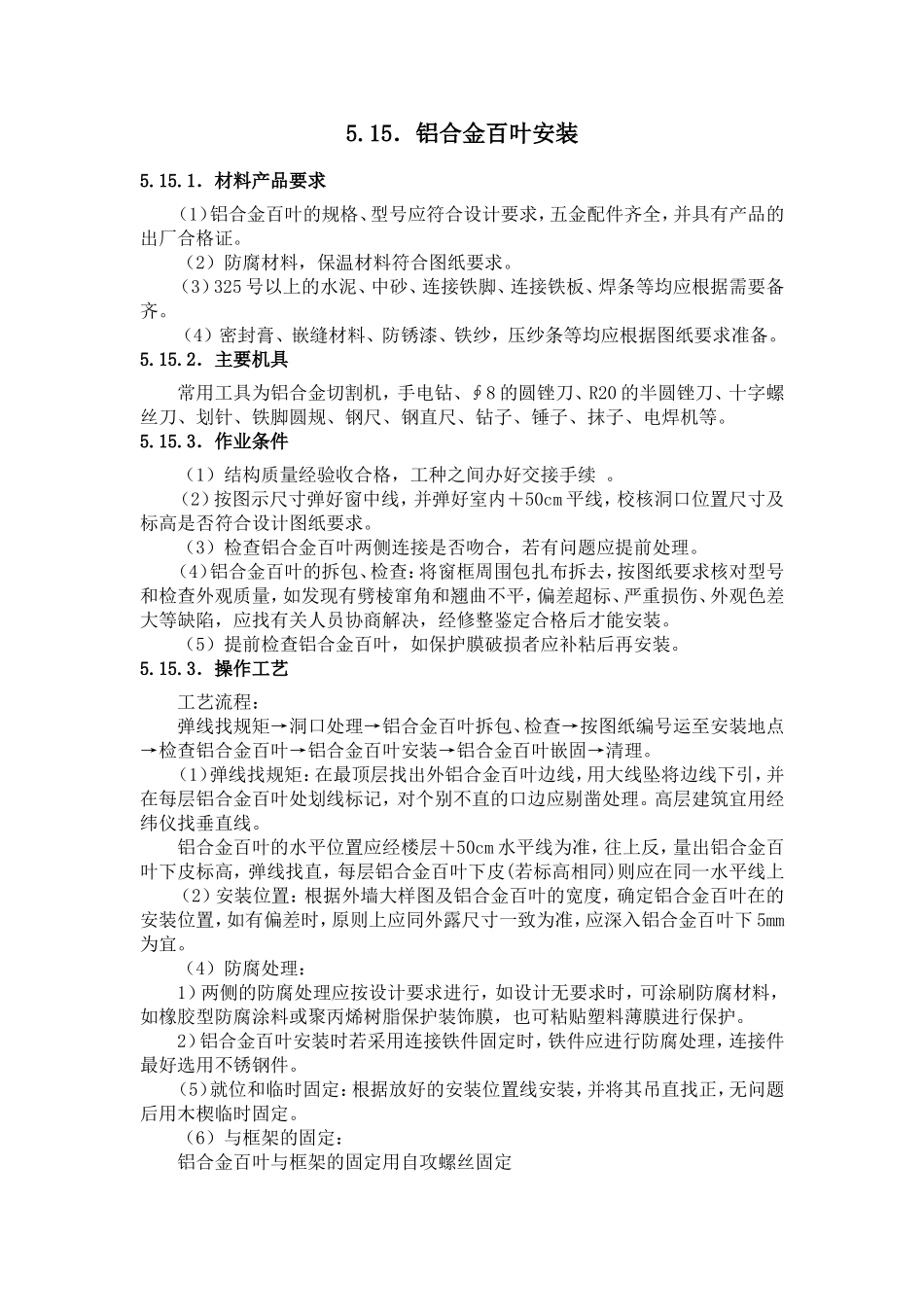

15.铝合金百叶安装5
1.材料产品要求(1)铝合金百叶的规格、型号应符合设计要求,五金配件齐全,并具有产品的出厂合格证
(2)防腐材料,保温材料符合图纸要求
(3)325号以上的水泥、中砂、连接铁脚、连接铁板、焊条等均应根据需要备齐
(4)密封膏、嵌缝材料、防锈漆、铁纱,压纱条等均应根据图纸要求准备
2.主要机具常用工具为铝合金切割机,手电钻、∮8的圆锉刀、R20的半圆锉刀、十字螺丝刀、划针、铁脚圆规、钢尺、钢直尺、钻子、锤子、抹子、电焊机等
3.作业条件(1)结构质量经验收合格,工种之间办好交接手续
(2)按图示尺寸弹好窗中线,并弹好室内+50cm平线,校核洞口位置尺寸及标高是否符合设计图纸要求
(3)检查铝合金百叶两侧连接是否吻合,若有问题应提前处理
(4)铝合金百叶的拆包、检查:将窗框周围包扎布拆去,按图纸要求核对型号和检查外观质量,如发现有劈棱窜角和翘曲不平,偏差超标、严重损伤、外观色差大等缺陷,应找有关人员协商解决,经修整鉴定合格后才能安装
(5)提前检查铝合金百叶,如保护膜破损者应补粘后再安装
3.操作工艺工艺流程:弹线找规矩→洞口处理→铝合金百叶拆包、检查→按图纸编号运至安装地点→检查铝合金百叶→铝合金百叶安装→铝合金百叶嵌固→清理
(1)弹线找规矩:在最顶层找出外铝合金百叶边线,用大线坠将边线下引,并在每层铝合金百叶处划线标记,对个别不直的口边应剔凿处理
高层建筑宜用经纬仪找垂直线
铝合金百叶的水平位置应经楼层+50cm水平线为准,往上反,量出铝合金百叶下皮标高,弹线找直,每层铝合金百叶下皮(若标高相同)则应在同一水平线上(2)安装位置:根据外墙大样图及铝合金百叶的宽度,确定铝合金百叶在的安装位置,如有偏差时,原则上应同外露尺寸一致为准,应深入铝合金百叶下5mm为宜
(4)防腐处理:1)两侧的防腐处理应按设计要求进行
