石灰改良土施工中的几个问题河海大学岩土工程研究所王保田1、原材料要求项目质量标准检验规定石灰CaO+MgO含量≥70%时间:每批石灰的进场后;堆放10天以上的石灰使用前按照JTJ057-94规范的T08011和T08012执行未消化残渣含量(5mm圆孔筛余率)≦17%时间:每批石灰的进场后按照JTJ051-93规范的T0115-93执行素土有机质含量≦5%当土的颜色较深,有臭味,有植物杂质时抽查按照JTJ051-93规范的T0151-93执行塑性指数≦40联合测定仪法试验按照JTJ051-93规范的T0118-93执行石灰改良土最大干密度重型击实试验按照JTJ051-93规范的T0131-93执行灰剂量压实前检测,大于设计值-1%按照JTJ057-94规范的T0809-94执行2、施工机械和碾压组合2

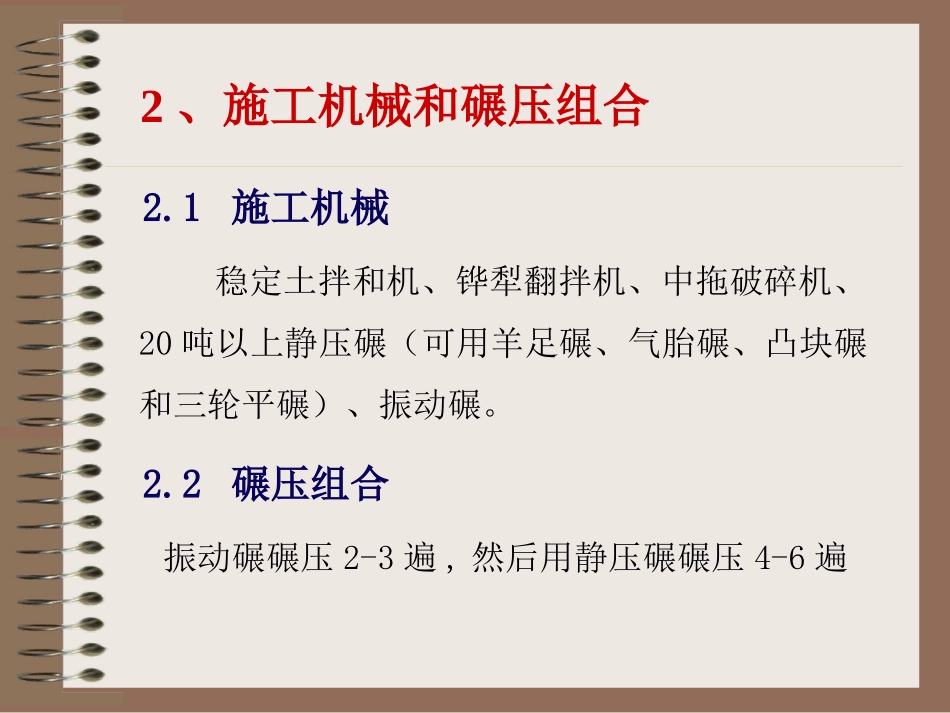

1施工机械稳定土拌和机、铧犁翻拌机、中拖破碎机、20吨以上静压碾(可用羊足碾、气胎碾、凸块碾和三轮平碾)、振动碾
2碾压组合振动碾碾压2-3遍,然后用静压碾碾压4-6遍3、施工工艺(1)编写施工组织设计书,经审批后开始施工
(2)按照施工技术规范(JTJ033-95)的要求,本路基施工应避开雨季作业,加强现场排水,保证地基和已填路基不被水浸泡
(3)现场取土进行标准击实试验,获得设计灰剂量的石灰改良膨胀土的最大干密度和最优含水量,分别用于控制填土的压实度和碾压前的含水量
(4)在取土坑加2%生石灰,使土体“砂化”并初步降低含水量
在地面上打方格计算每车石灰的摊铺面积,均匀摊灰
用挖土机将土料挖起堆放“焖灰”3天
在取土坑焖灰过程中,每天对焖料进行翻拌
(5)土料上路后,首先保证摊铺均匀,为使含灰量均匀且压实后的厚度不大于20cm,松铺厚度要求不大于25cm
摊铺后用铧犁翻拌和中拖破碎,有效降低含水量
(6)当土料含水量降低到最优含水量+5%左右时,进行第二次掺灰
