5上跨都南高速分离式立交桥上跨都南高速公路交通导改施工方案一、编制说明1·1编制依据①《宾阳(思陇)经武鸣至隆安(那桐)公路工程施工图设计》②《公路桥涵施工技术规范》(JTG/TF50-2011)③《公路养护安全作业规程》(JTG/H30-2004)④《道路交通标志和标线》(GB5768-2009)1·2编制原则1·2·1综合协调原则交通组织方案应保证上跨都南高速分离式立交桥的顺利施工,保证施工过程的安全可靠,尽量减少对现有高速通车情况的影响
1·2·2交通系统性原则在设计交通组织方案时,应充分考虑现阶段高速公路交通状况,尽量减少对周边道路的交通压力
1·2·3技术可行、经济合理、符合环境要求原则提出的交通组织方案基本满足高速公路正常交通需求,保证所采取的临时措施投资节省、经济合理;尽量减少对周边居民及过往车辆的负面影响,符合环境要求
1·3工程目标1·3·1进度目标(1)在工期安排上,依据图纸及工程量清单的工程量,仔细分析,精心安排施工顺序,合理配置人、材、机等施工资源,避免不合理的安排造成的施工干扰及窝工现象
(2)合理组织、安排施工作业时间,根据交管部门提供的车辆运行数据指导现场施工,避免造成交通拥堵现象
1·3·2质量目标质量合格率100%,施工全程无重大安全事故,工期满足合同及业主要求
1·3·3安全目标在安全保证措施方面根据桥梁工程的施工特点,制定周详可行安全保证措施,确保工程顺利完成
1·3·4文明施工目标扬尘、排污、噪音等达标,无群众、社会各方投诉,对工程实施全过程的标准化管理

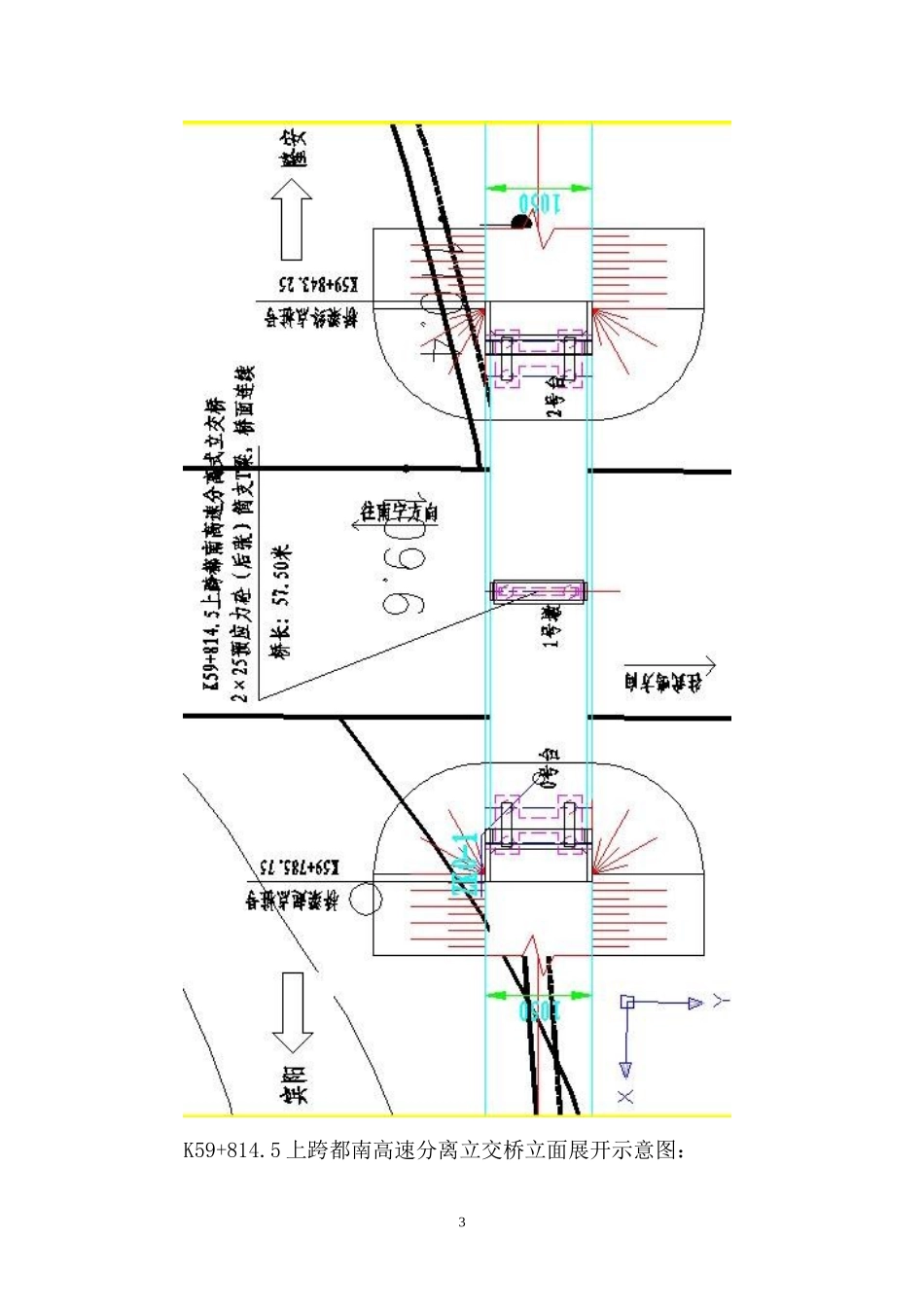

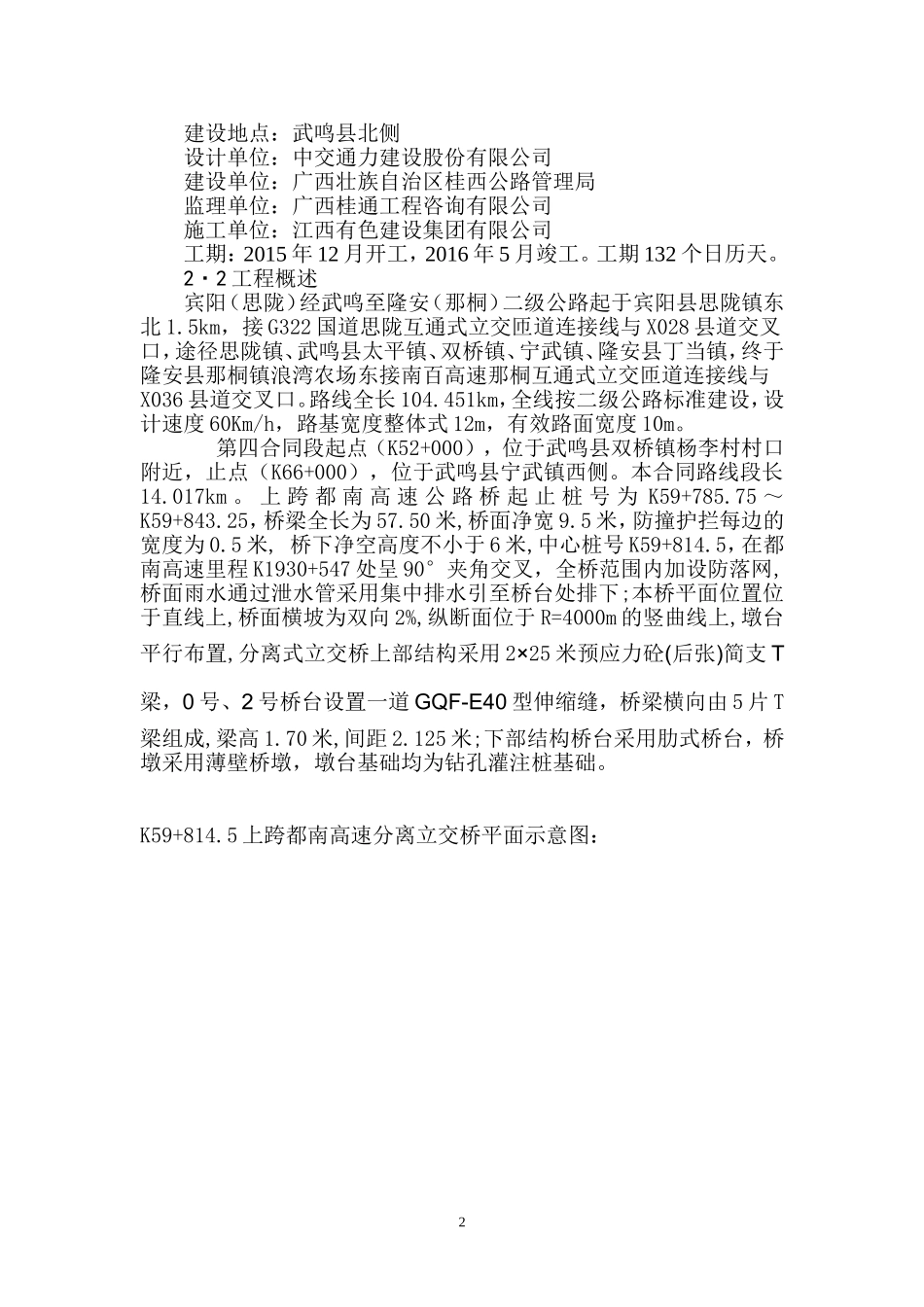

二、工程概况2·1工程简介工程名称:宾阳(思陇)经武鸣至隆安(那桐)二级公路工程2建设地点:武鸣县北侧设计单位:中交通力建设股份有限公司建设单位:广西壮族自治区桂西公路管理局监理单位:广西桂通工程咨询有限公司施工单位:江西有色建设集团有限公司工期:2015年12月开
