环氧地坪工程施工方案制作单位:XXXXXXX设施有限公司联系电话:XXXXXXX2015
5企业简介XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX企业文化1
效率成就品牌,诚信铸就未来
只要精神不滑坡,办法总比困难多
计划是时间的最好保障,时间是效率的坚实基础,效率是行动的优化大师,行动是成功的唯一途径
实施三大战略创信誉,培育企业文化树形象
不要小看自己,人有无限可能
态度决定一切,细节决定成败
只有勇于承担责任,才能承担更大的责任
多点沟通,少点抱怨
多点理解,少点争执
自我提升,良性竞争
相互欣赏,相互支持
强化竞争意识,营造团队精神
1环氧地坪施工方案一、混凝土基层要求1)基层地面在浇注混凝土前必须铺设防水层
2)一般混凝土强度等级须达到C25或以上
3)基层须用抹平机抹光,平整度不超过±2mm/2m
4)浇注混凝土并同时一次性找平,以避免空鼓,脱层,起砂等质量问题
5)混凝土必须养护28天以上,且地面湿度必须小于10%
6)混凝土地面不允许有任何脂肪,油迹,油漆及水泥残渣等物
7)所有裂缝和坑洼必须以环氧树脂砂浆材料修补
8)地面抗拉强度大于1

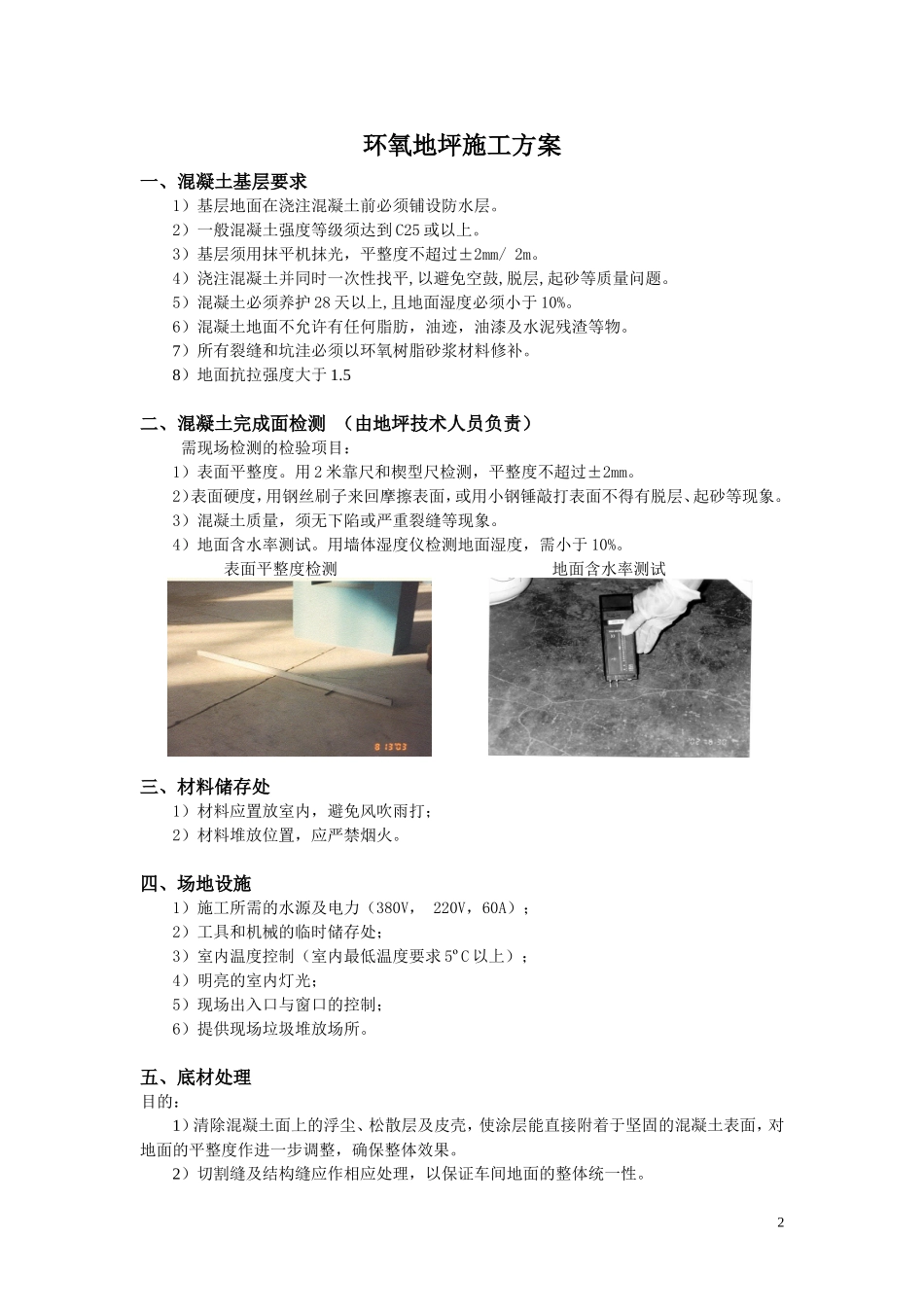

5二、混凝土完成面检测(由地坪技术人员负责)需现场检测的检验项目:1)表面平整度
用2米靠尺和楔型尺检测,平整度不超过±2mm
2)表面硬度,用钢丝刷子来回摩擦表面,或用小钢锤敲打表面不得有脱层、起砂等现象
3)混凝土质量,须无下陷或严重裂缝等现象
4)地面含水率测试
用墙体湿度仪检测地面湿度,需小于10%
表面平整度检测地面含水率测试三、材料储存处1)材料应置放室内,避免风吹雨打;2)材料堆放位置,应严禁烟火
四、场地设施1)施工所需的水源及电力(380V,220V,60A);2)工具和机械的临时储存处;3)室内温度控制(室内最
