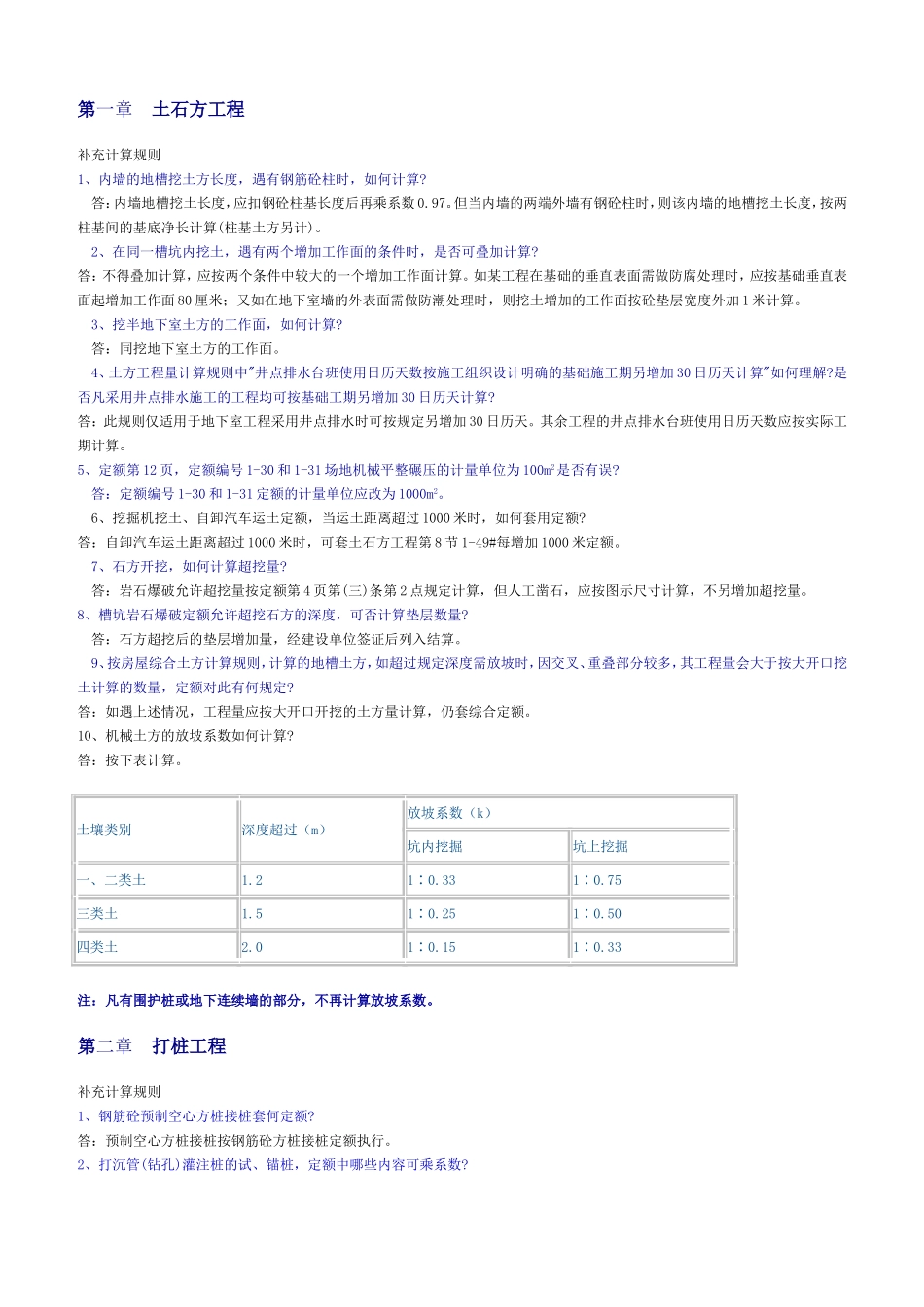

第一章土石方工程补充计算规则1、内墙的地槽挖土方长度,遇有钢筋砼柱时,如何计算
答:内墙地槽挖土长度,应扣钢砼柱基长度后再乘系数0
但当内墙的两端外墙有钢砼柱时,则该内墙的地槽挖土长度,按两柱基间的基底净长计算(柱基土方另计)
2、在同一槽坑内挖土,遇有两个增加工作面的条件时,是否可叠加计算
答:不得叠加计算,应按两个条件中较大的一个增加工作面计算
如某工程在基础的垂直表面需做防腐处理时,应按基础垂直表面起增加工作面80厘米;又如在地下室墙的外表面需做防潮处理时,则挖土增加的工作面按砼垫层宽度外加1米计算
3、挖半地下室土方的工作面,如何计算
答:同挖地下室土方的工作面
4、土方工程量计算规则中"井点排水台班使用日历天数按施工组织设计明确的基础施工期另增加30日历天计算"如何理解
是否凡采用井点排水施工的工程均可按基础工期另增加30日历天计算
答:此规则仅适用于地下室工程采用井点排水时可按规定另增加30日历天
其余工程的井点排水台班使用日历天数应按实际工期计算
5、定额第12页,定额编号1-30和1-31场地机械平整碾压的计量单位为100m2是否有误
答:定额编号1-30和1-31定额的计量单位应改为1000m2
6、挖掘机挖土、自卸汽车运土定额,当运土距离超过1000米时,如何套用定额
答:自卸汽车运土距离超过1000米时,可套土石方工程第8节1-49#每增加1000米定额
7、石方开挖,如何计算超挖量
答:岩石爆破允许超挖量按定额第4页第(三)条第2点规定计算,但人工凿石,应按图示尺寸计算,不另增加超挖量
8、槽坑岩石爆破定额允许超挖石方的深度,可否计算垫层数量
答:石方超挖后的垫层增加量,经建设单位签证后列入结算

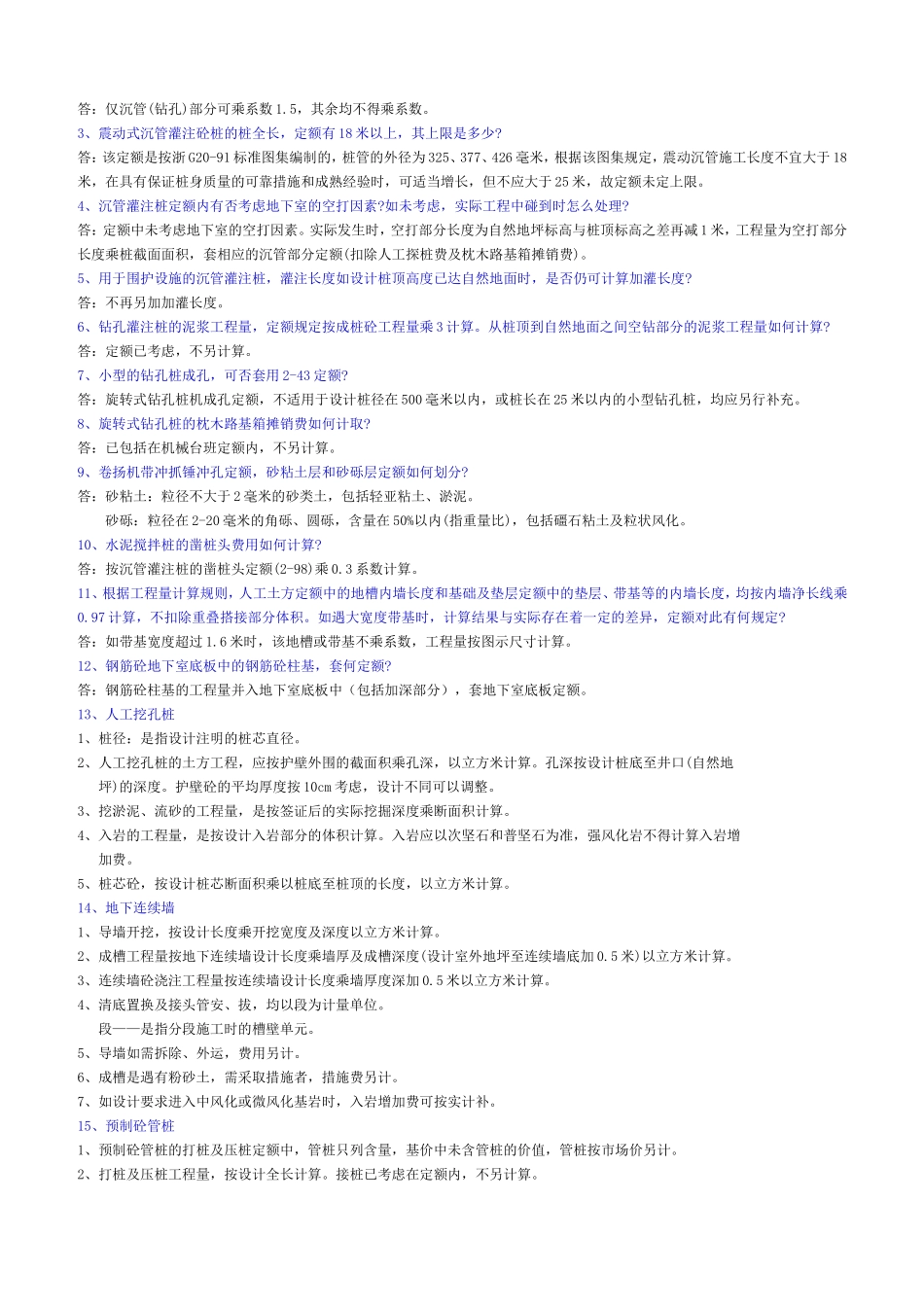

9、按房屋综合土方计算规则,计算的地槽土方,如超过规定深度需放坡时,因交叉、重叠部分较多,其工程量会大于按大开口挖土计算的数量,定额对此有何规定
