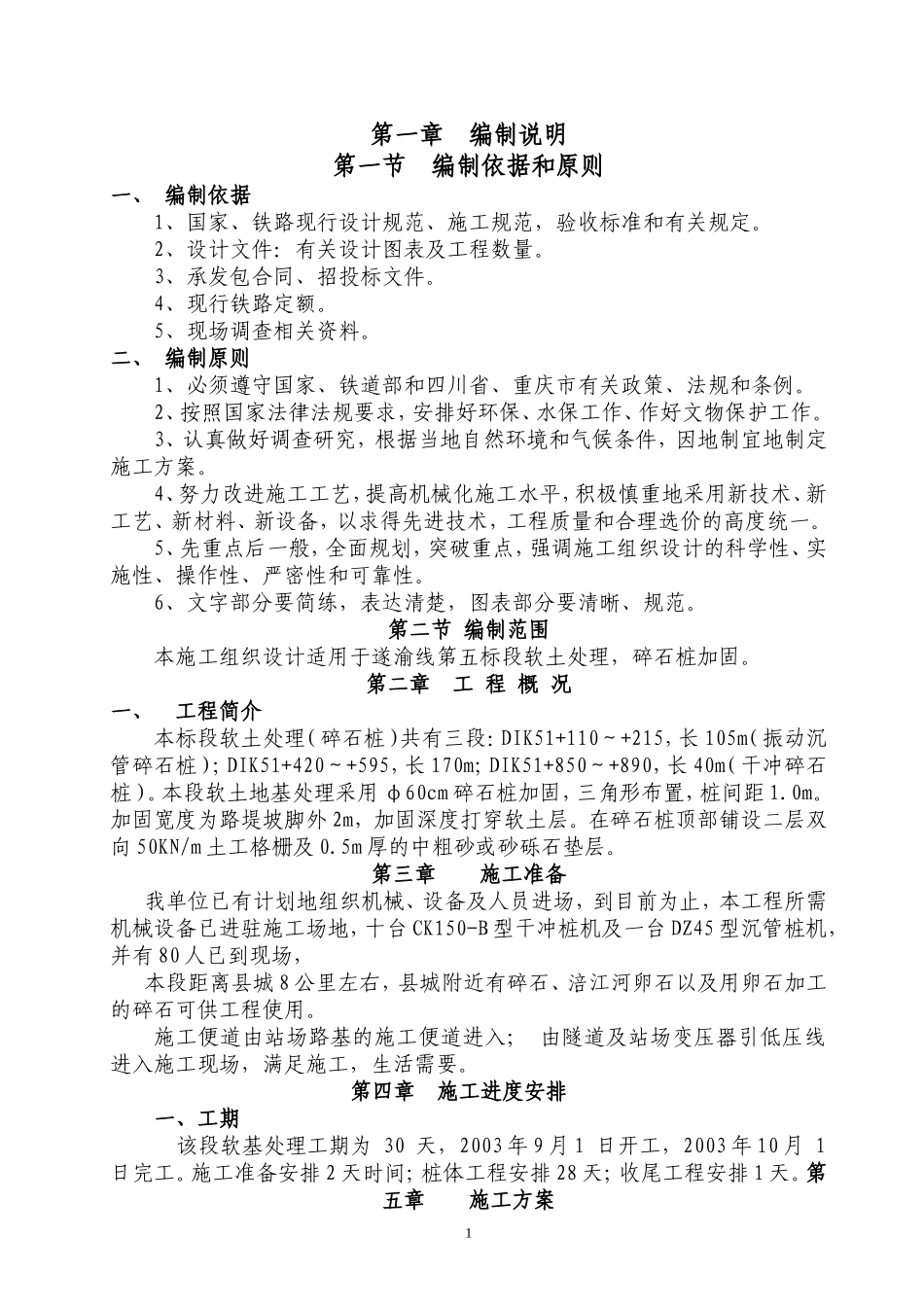

第一章编制说明第一节编制依据和原则一、编制依据1、国家、铁路现行设计规范、施工规范,验收标准和有关规定
2、设计文件:有关设计图表及工程数量
3、承发包合同、招投标文件
4、现行铁路定额
5、现场调查相关资料
二、编制原则1、必须遵守国家、铁道部和四川省、重庆市有关政策、法规和条例
2、按照国家法律法规要求,安排好环保、水保工作、作好文物保护工作
3、认真做好调查研究,根据当地自然环境和气候条件,因地制宜地制定施工方案
4、努力改进施工工艺,提高机械化施工水平,积极慎重地采用新技术、新工艺、新材料、新设备,以求得先进技术,工程质量和合理选价的高度统一
5、先重点后一般,全面规划,突破重点,强调施工组织设计的科学性、实施性、操作性、严密性和可靠性
6、文字部分要简练,表达清楚,图表部分要清晰、规范

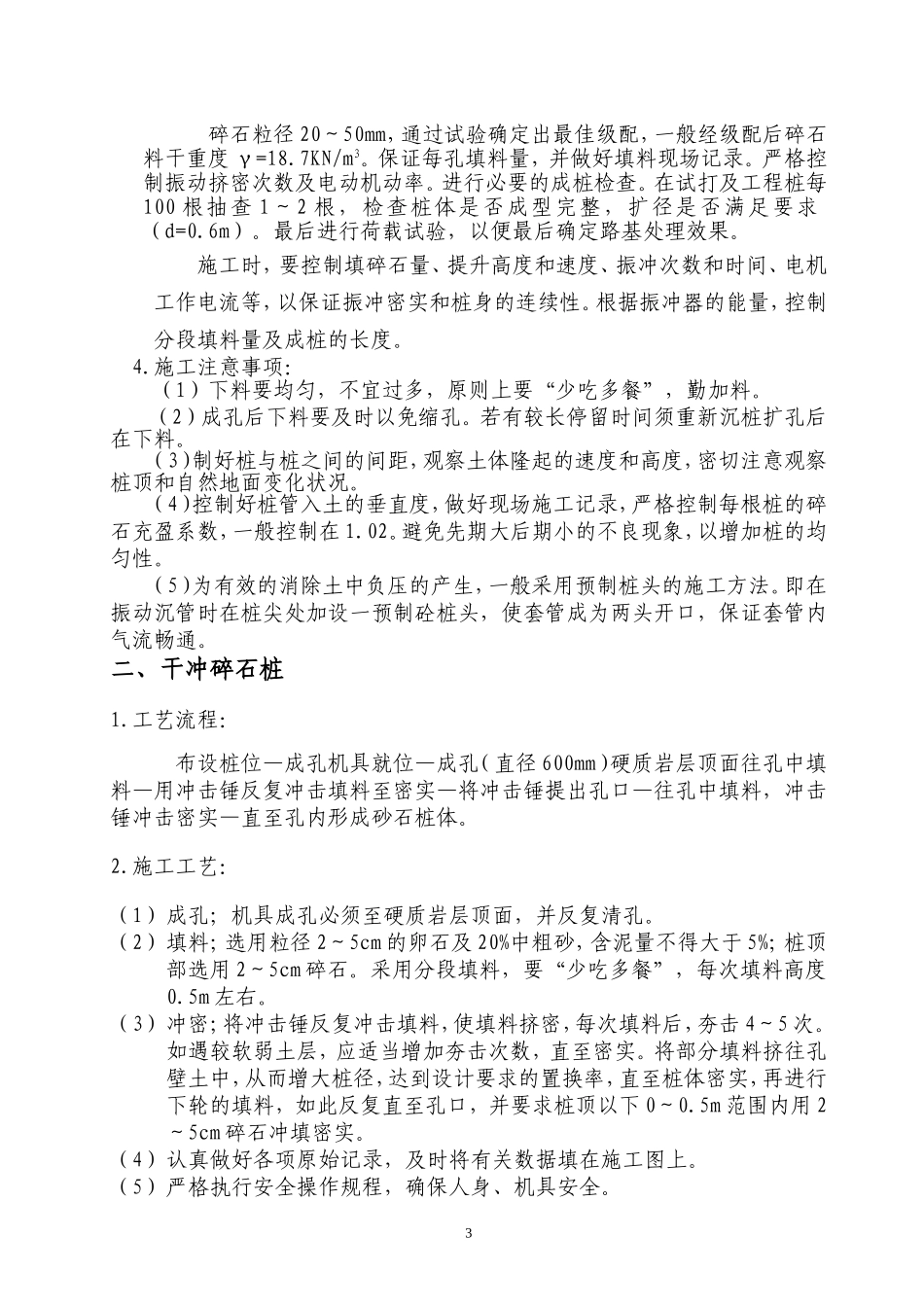

第二节编制范围本施工组织设计适用于遂渝线第五标段软土处理,碎石桩加固

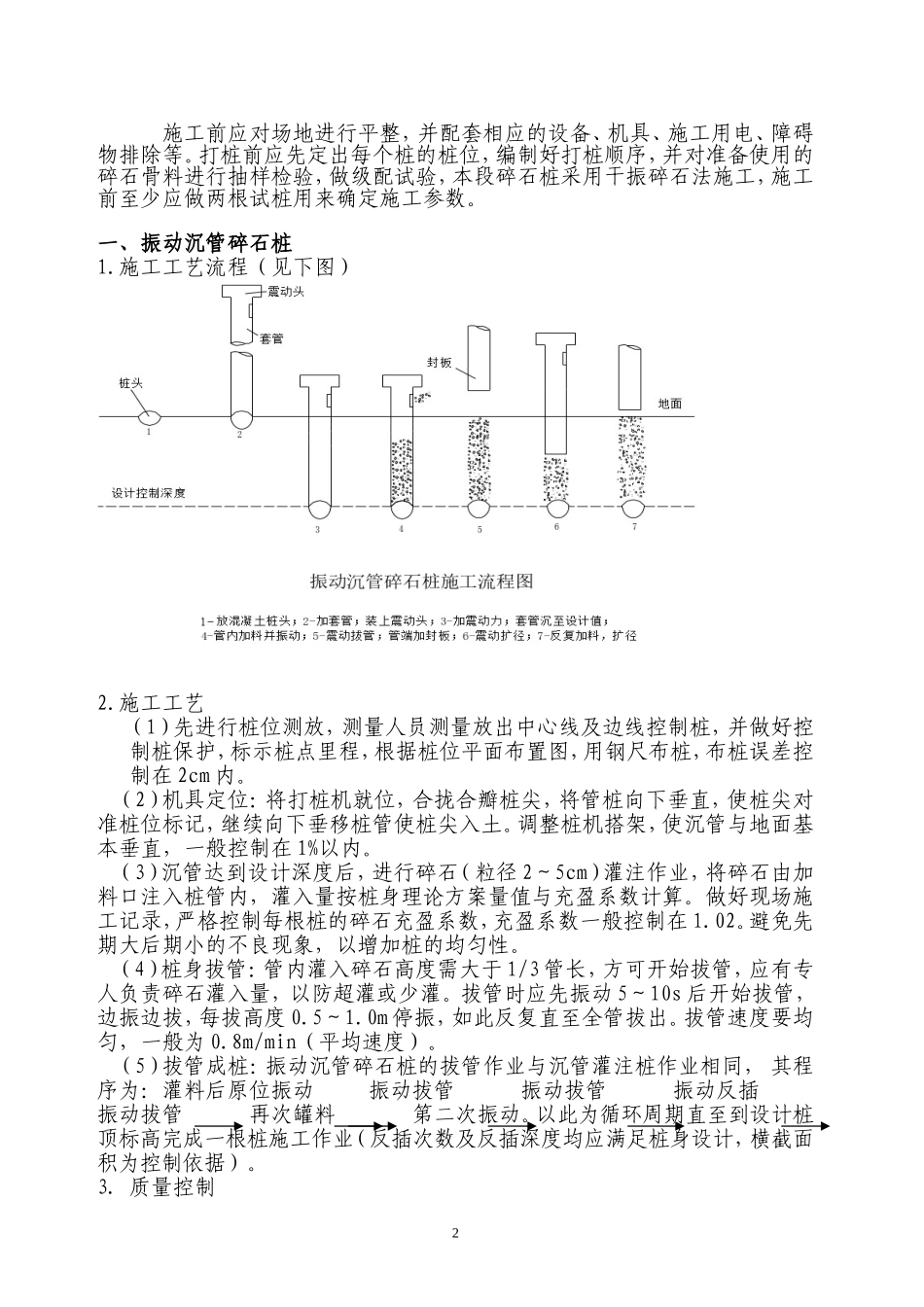

第二章工程概况一、工程简介本标段软土处理(碎石桩)共有三段:DIK51+110~+215,长105m(振动沉管碎石桩);DIK51+420~+595,长170m;DIK51+850~+890,长40m(干冲碎石桩)
本段软土地基处理采用φ60cm碎石桩加固,三角形布置,桩间距1
加固宽度为路堤坡脚外2m,加固深度打穿软土层
在碎石桩顶部铺设二层双向50KN/m土工格栅及0
5m厚的中粗砂或砂砾石垫层
第三章施工准备我单位已有计划地组织机械、设备及人员进场,到目前为止,本工程所需机械设备已进驻施工场地,十台CK150-B型干冲桩机及一台DZ45型沉管桩机,并有80人已到现场,本段距离县城8公里左右,县城附近有碎石、涪江河卵石以及用卵石加工的碎石可供工程使用
施工便道由站场路基的施工便道进入;由隧道及站场变压器引低压线进入施工现场,满足施工,生活需要
第四章施工进度安排一、工期该段软基处理工期为30天,2003
