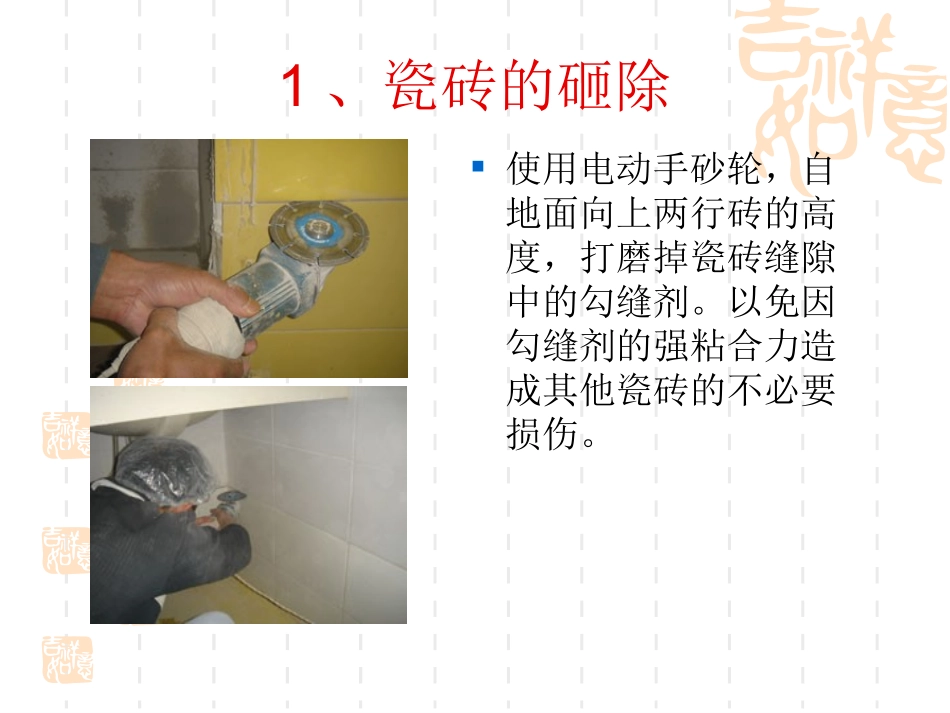

防水制作工艺以天津红旗路店防水工艺实拍1、瓷砖的砸除使用电动手砂轮,自地面向上两行砖的高度,打磨掉瓷砖缝隙中的勾缝剂
以免因勾缝剂的强粘合力造成其他瓷砖的不必要损伤

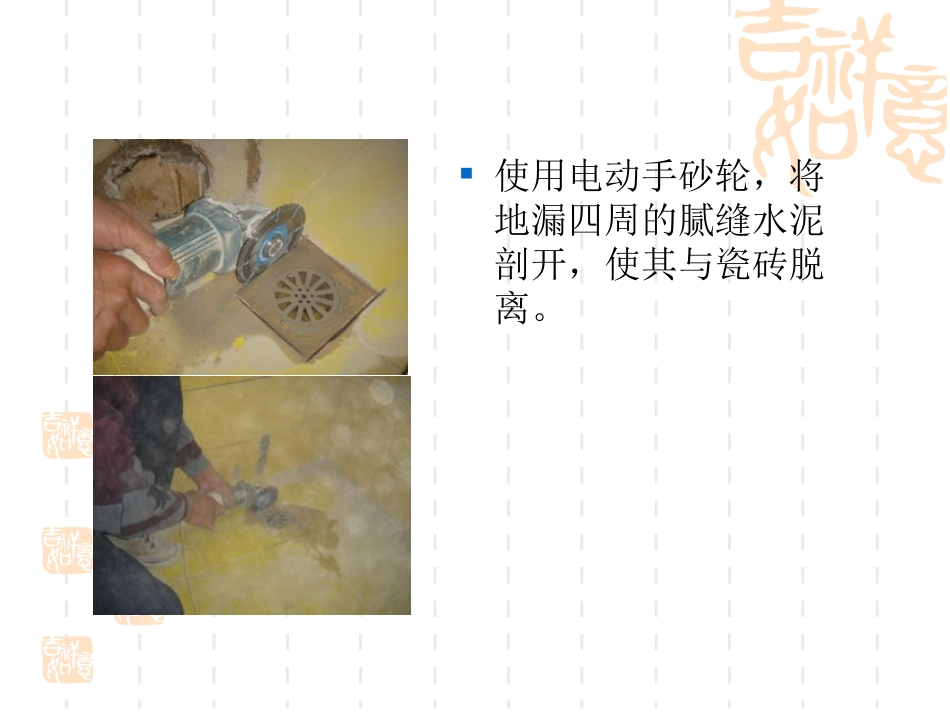

使用电动手砂轮,将地漏四周的腻缝水泥剖开,使其与瓷砖脱离
使用棉布织物或垃圾袋等将下水口填堵
避免水泥石头的落入
使用手锤将地砖及墙砖凿除
建筑垃圾清除去除瓷砖后,继续将地砖下的水泥层凿除,直至楼面水泥保护层
使用扦子对门坎大理石底部敲击,使其松动后轻轻撬起
对保护层清扫
准备铺设水泥找平层
2、水泥找平层的制作清扫凿除后的地面,使用水泥沙子,以1:2
5的比例搅拌调匀成水泥砂浆
铺于地面抹平
使用水不漏,对下水管外壁与地面空隙进行封堵
对墙壁阴角使用清水淋湿
使用1:1配比水泥砂浆将墙面抹平
将1:1的水泥砂浆平铺在地面
使用水平尺为地面找出泛水,抹平后,水泥地面需要24小时晾干
做好成品保护
安装大理石门坎,用皮锤将其敲击到位,水泥地面距门坎顶端,保留2
地面经24小时凝固后,清扫,清洁
使用清水,将水不漏调匀
3、防水层的制作对卫生间每一处阴角,使用水不漏涂刷
涂刷阴角后,对下水口也涂刷水不漏
要求刷至水管内壁
选用防水材料:SIKA
此材料吸附能力强
防水效果好且具有保护功能
SIKA分A、B两组材料,以1:4的配比进行调配
先将A组料投入容器后,使用木棒搅动,将B组料徐徐倒入容器,搅拌成材
待阴角水不漏凝固后,使用清水对卫生间墙壁及地面涂刷
墙壁高度为30CM
然后对墙面、地面,全面涂刷防水材料
由上而下,由内而外,纵向涂刷第一遍
12小时可凝固
待凝固后再以同样的顺序横向进行第二遍涂刷
涂刷后,12个小时不可上人踩踏
做好成品保护,等待凝固
闭水试验24小时,经过测试无渗水问题后,在进行下道工序,(如发现渗水问题,必须维修完好后
