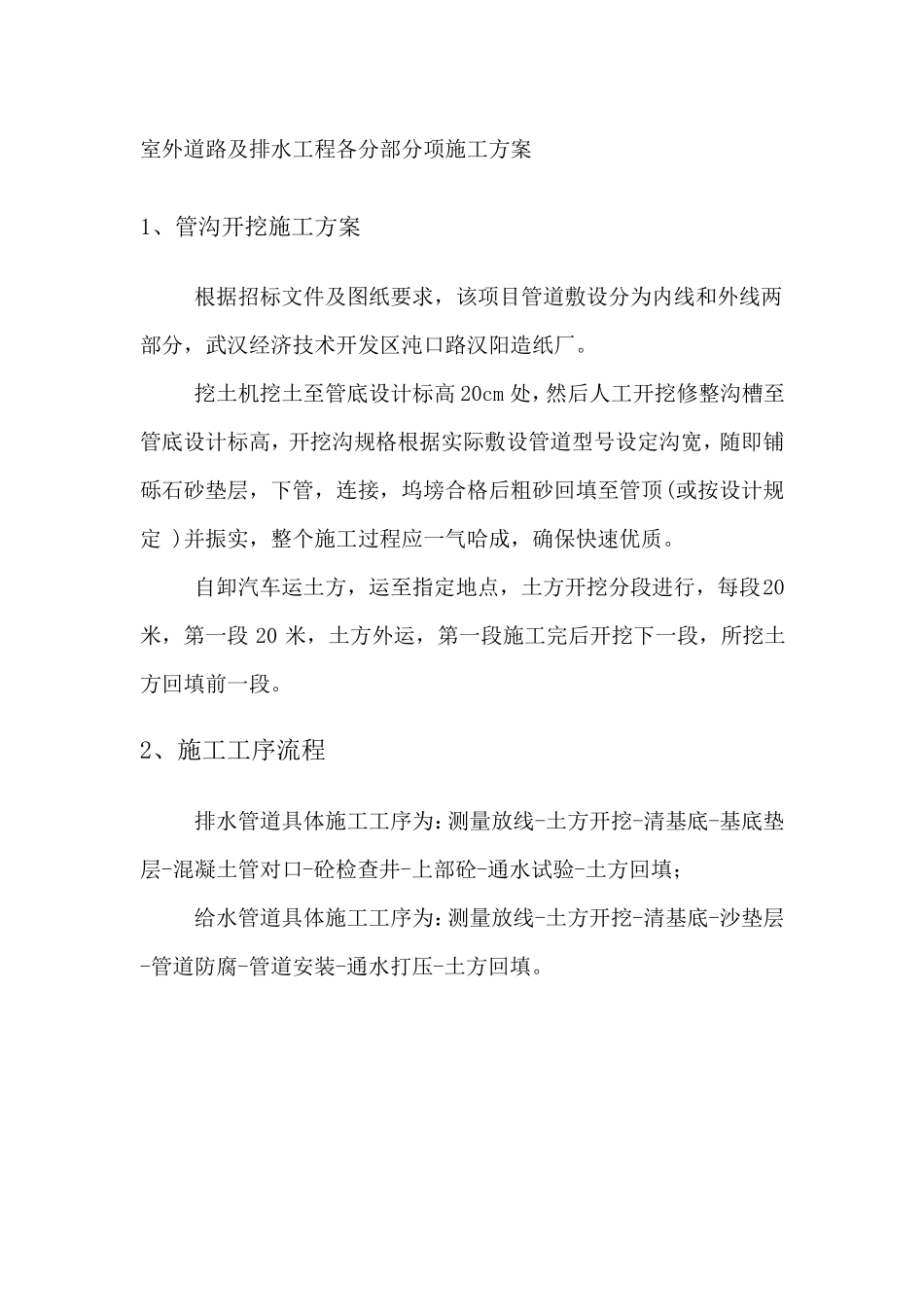

室外道路及排水工程各分部分项施工方案1、管沟开挖施工方案根据招标文件及图纸要求,该项目管道敷设分为内线和外线两部分,武汉经济技术开发区沌口路汉阳造纸厂
挖土机挖土至管底设计标高20cm处,然后人工开挖修整沟槽至管底设计标高,开挖沟规格根据实际敷设管道型号设定沟宽,随即铺砾石砂垫层,下管,连接,坞塝合格后粗砂回填至管顶(或按设计规定)并振实,整个施工过程应一气哈成,确保快速优质
自卸汽车运土方,运至指定地点,土方开挖分段进行,每段20米,第一段20米,土方外运,第一段施工完后开挖下一段,所挖土方回填前一段
2、施工工序流程排水管道具体施工工序为:测量放线-土方开挖-清基底-基底垫层-混凝土管对口-砼检查井-上部砼-通水试验-土方回填;给水管道具体施工工序为:测量放线-土方开挖-清基底-沙垫层-管道防腐-管道安装-通水打压-土方回填

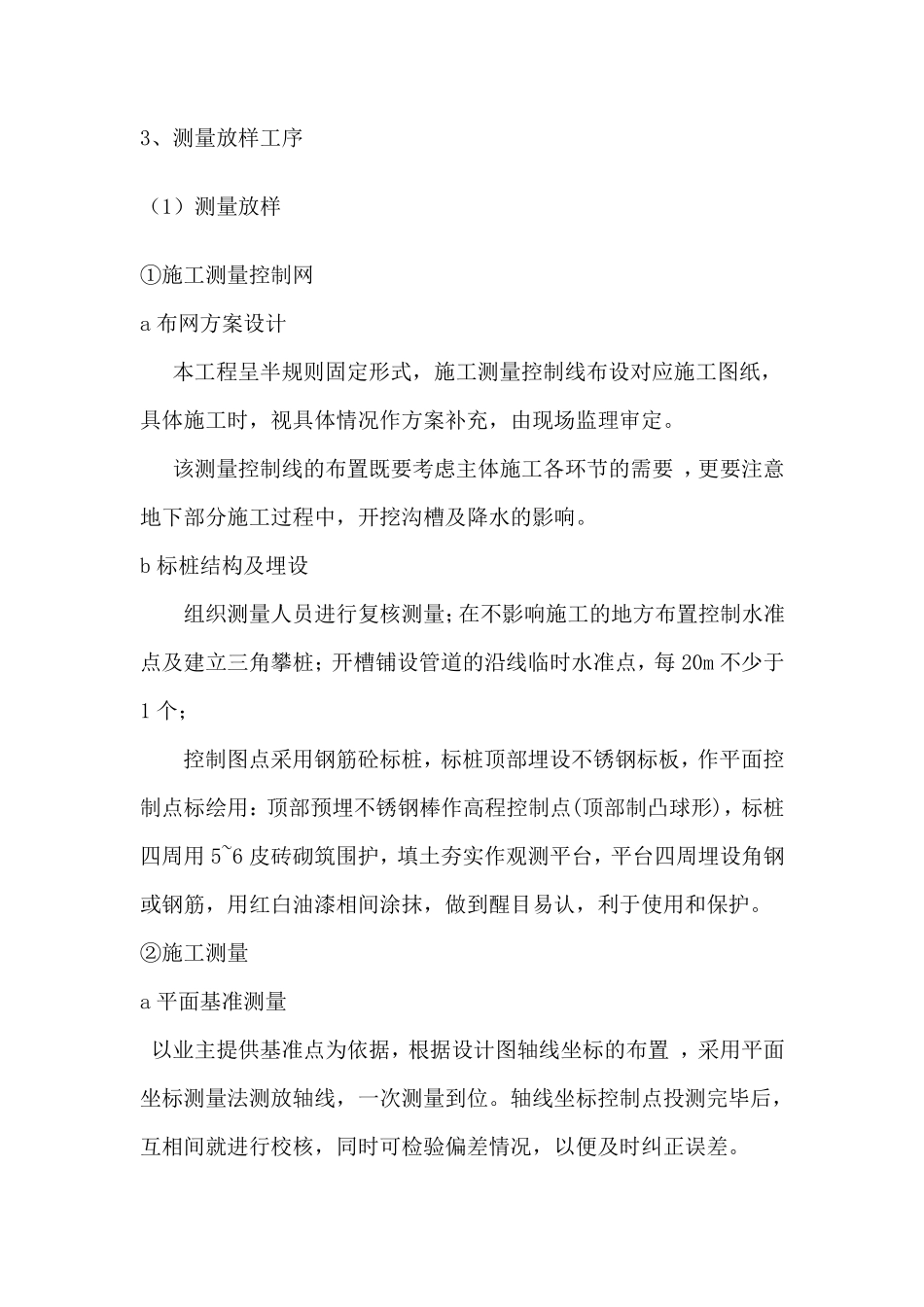

3、测量放样工序(1)测量放样①施工测量控制网a布网方案设计本工程呈半规则固定形式,施工测量控制线布设对应施工图纸,具体施工时,视具体情况作方案补充,由现场监理审定
该测量控制线的布置既要考虑主体施工各环节的需要,更要注意地下部分施工过程中,开挖沟槽及降水的影响
b标桩结构及埋设组织测量人员进行复核测量;在不影响施工的地方布置控制水准点及建立三角攀桩;开槽铺设管道的沿线临时水准点,每20m不少于1个;控制图点采用钢筋砼标桩,标桩顶部埋设不锈钢标板,作平面控制点标绘用:顶部预埋不锈钢棒作高程控制点(顶部制凸球形),标桩四周用5~6皮砖砌筑围护,填土夯实作观测平台,平台四周埋设角钢或钢筋,用红白油漆相间涂抹,做到醒目易认,利于使用和保护
②施工测量a平面基准测量以业主提供基准点为依据,根据设计图轴线坐标的布置,采用平面坐标测量法测放轴线,一次测量到位
轴线坐标控制点投测完毕后,互相间就进行校核,同时可检验偏差情况,以便及时纠正误差

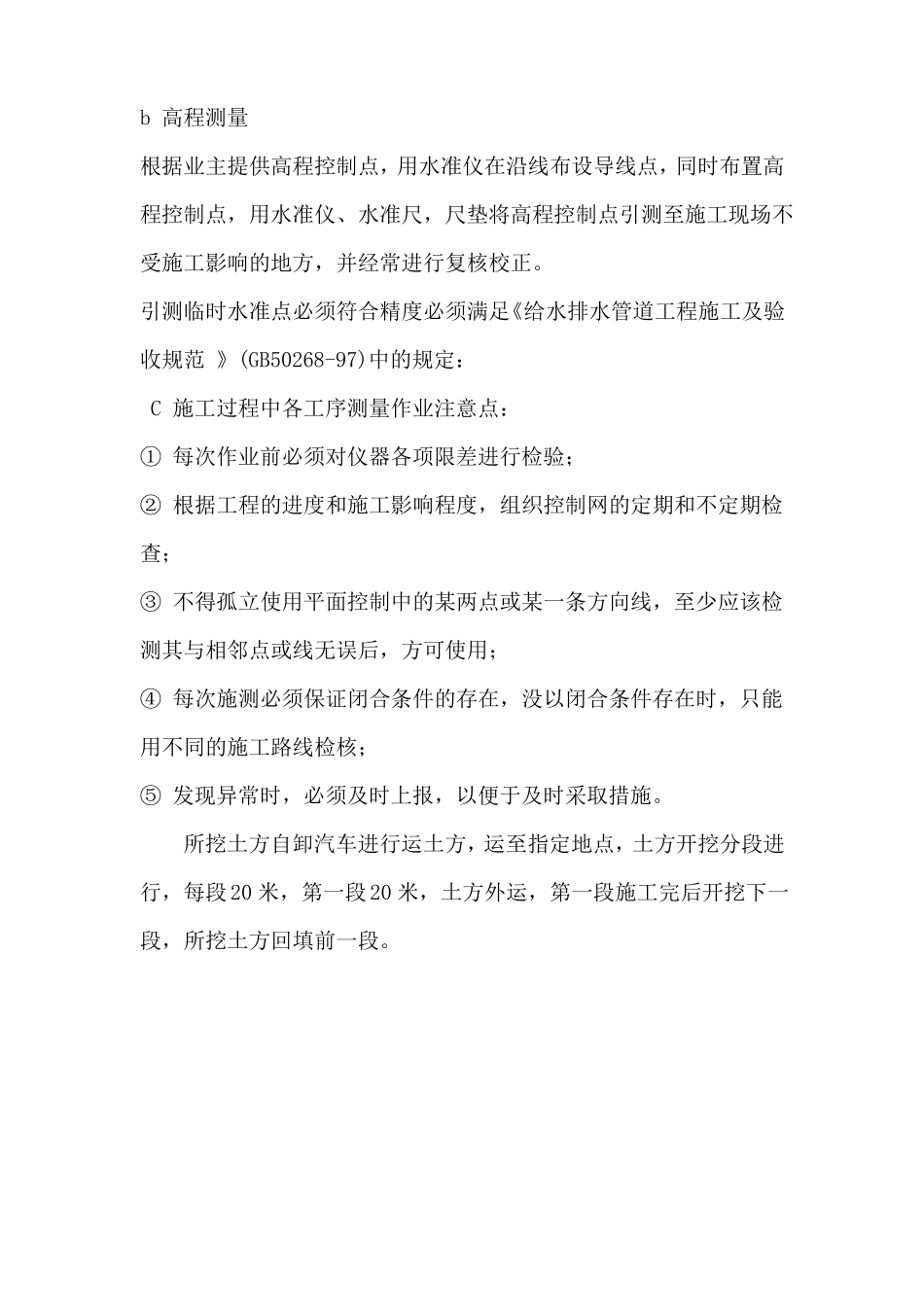

b高程测量根据业主提
