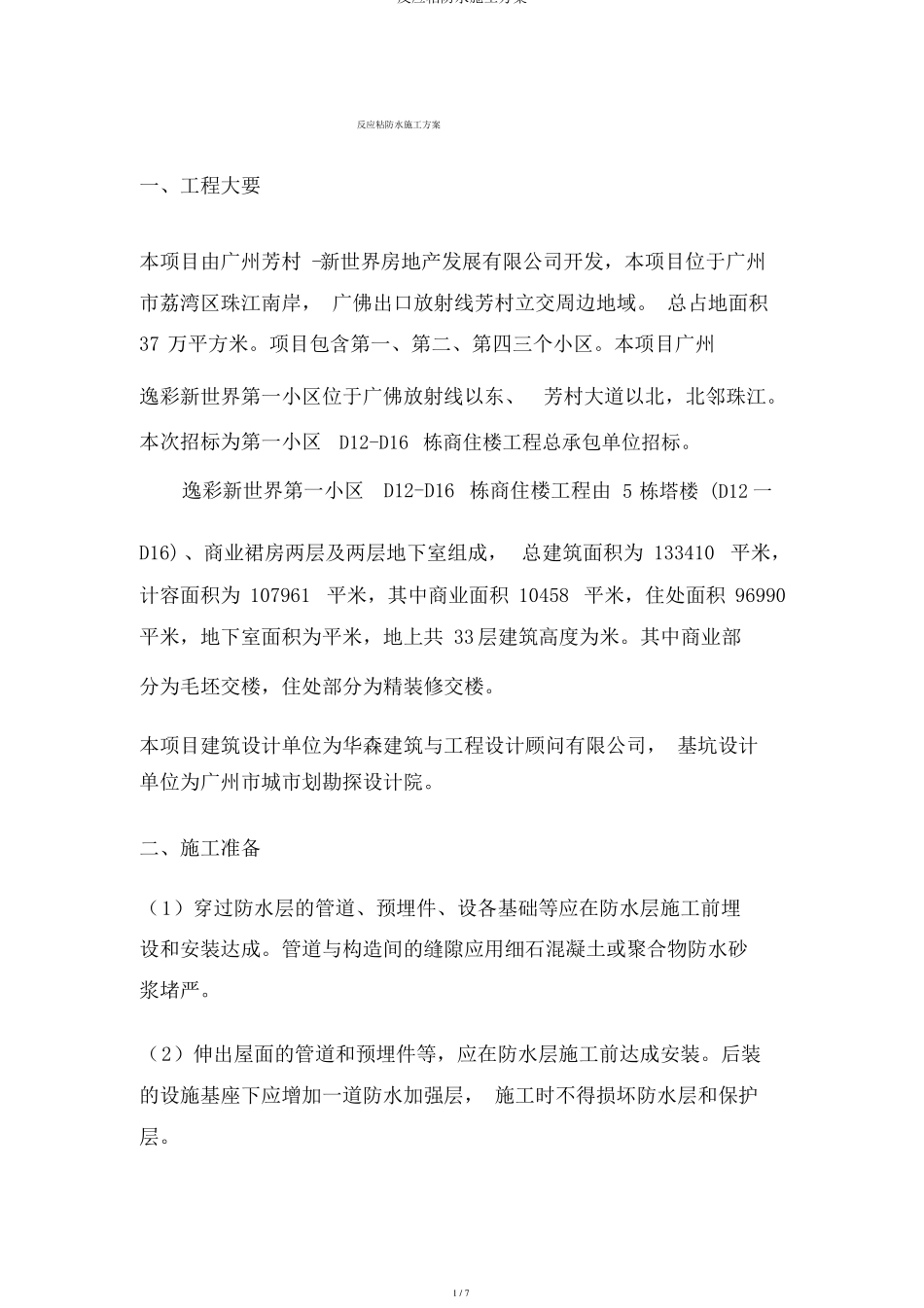

反应粘防水施工方案反应粘防水施工方案一、工程大要本项目由广州芳村-新世界房地产发展有限公司开发,本项目位于广州市荔湾区珠江南岸,广佛出口放射线芳村立交周边地域
总占地面积37万平方米
项目包含第一、第二、第四三个小区
本项目广州逸彩新世界第一小区位于广佛放射线以东、芳村大道以北,北邻珠江
本次招标为第一小区D12-D16栋商住楼工程总承包单位招标
逸彩新世界第一小区D12-D16栋商住楼工程由5栋塔楼(D12一D16)、商业裙房两层及两层地下室组成,总建筑面积为133410平米,计容面积为107961平米,其中商业面积10458平米,住处面积96990平米,地下室面积为平米,地上共33层建筑高度为米
其中商业部分为毛坯交楼,住处部分为精装修交楼
本项目建筑设计单位为华森建筑与工程设计顾问有限公司,基坑设计单位为广州市城市划勘探设计院
二、施工准备(1)穿过防水层的管道、预埋件、设各基础等应在防水层施工前埋设和安装达成
管道与构造间的缝隙应用细石混凝土或聚合物防水砂浆堵严
(2)伸出屋面的管道和预埋件等,应在防水层施工前达成安装
后装的设施基座下应增加一道防水加强层,施工时不得损坏防水层和保护层

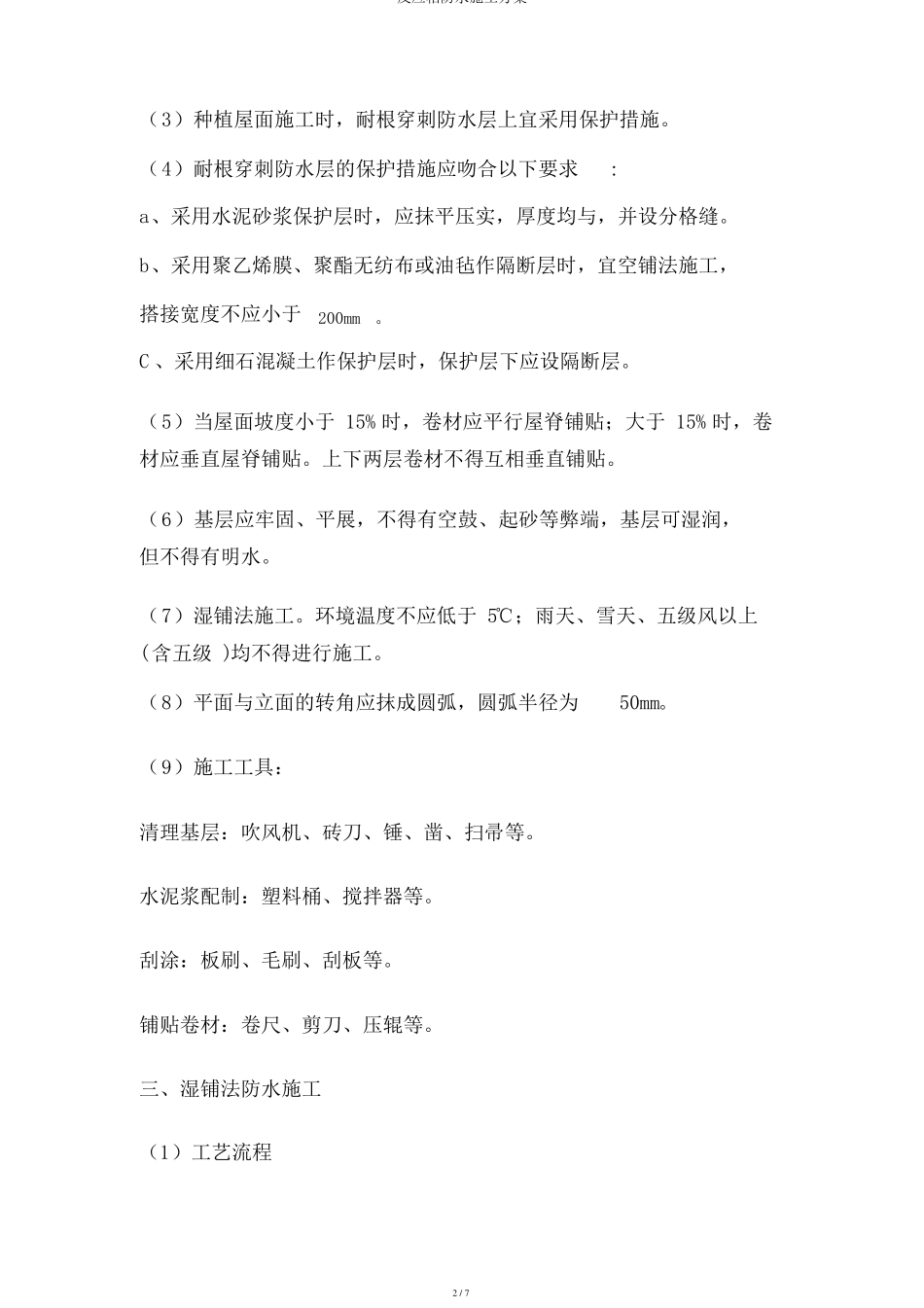

1/7反应粘防水施工方案(3)种植屋面施工时,耐根穿刺防水层上宜采用保护措施
(4)耐根穿刺防水层的保护措施应吻合以下要求:a、采用水泥砂浆保护层时,应抹平压实,厚度均与,并设分格缝
b、采用聚乙烯膜、聚酯无纺布或油毡作隔断层时,宜空铺法施工,搭接宽度不应小于200mm
C、采用细石混凝土作保护层时,保护层下应设隔断层
(5)当屋面坡度小于15%时,卷材应平行屋脊铺贴;大于15%时,卷材应垂直屋脊铺贴
上下两层卷材不得互相垂直铺贴
(6)基层应牢固、平展,不得有空鼓、起砂等弊端,基层可湿润,但不得有明水
(7)湿铺法施工

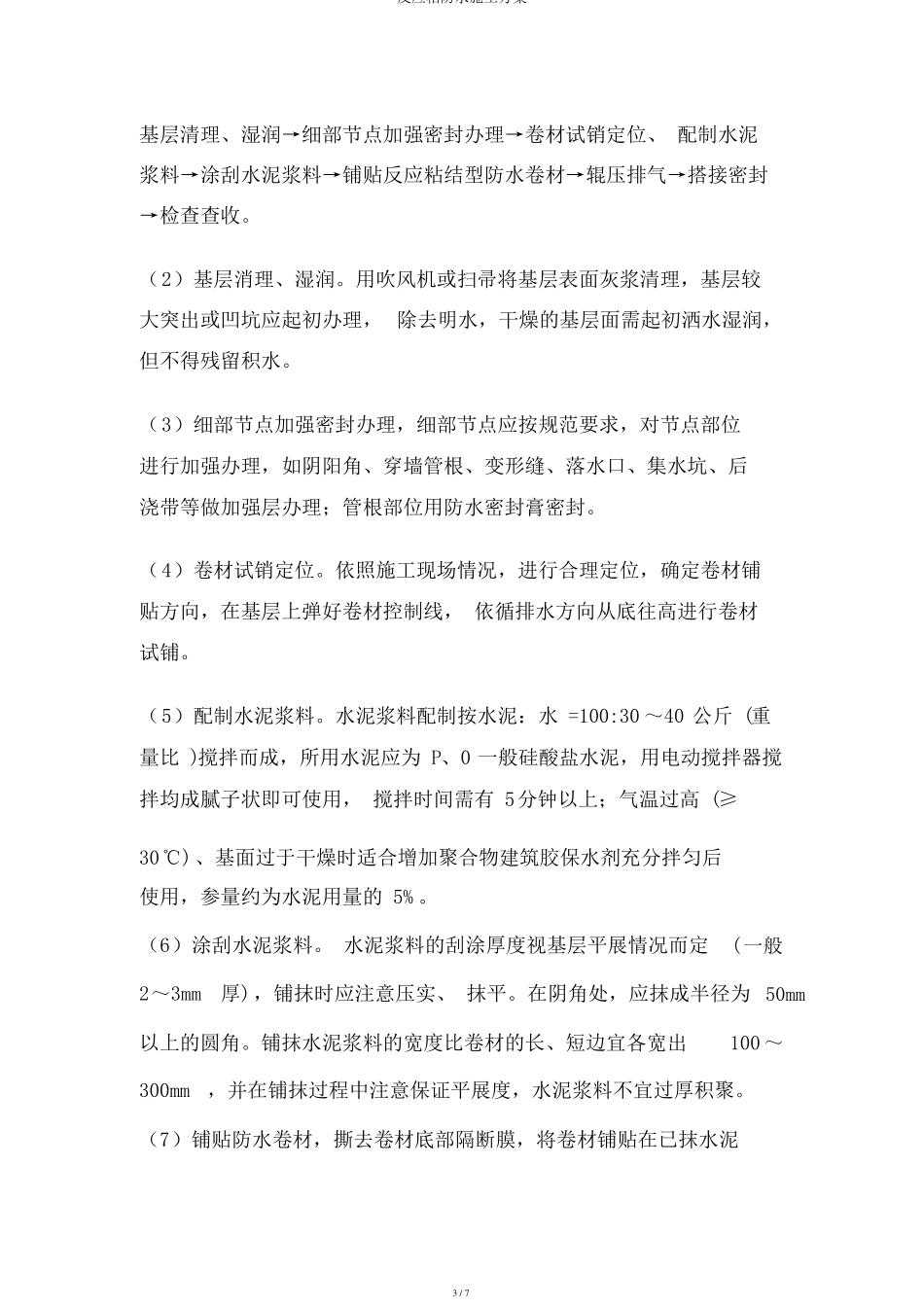

环境温度不应低于5℃;雨天、雪天、五级风以上(含五级)均不得进
