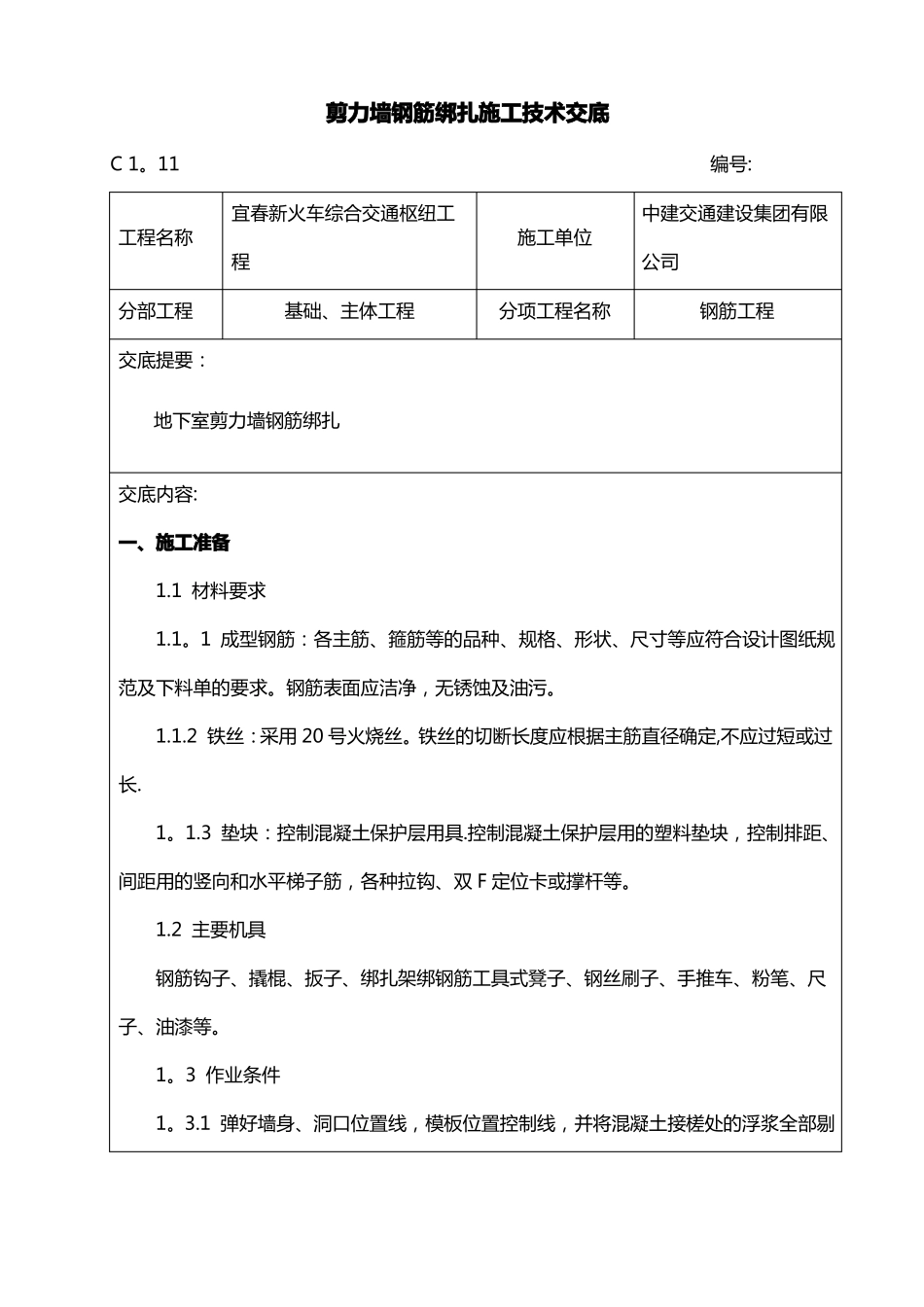

剪力墙钢筋绑扎施工技术交底C1
11编号:宜春新火车综合交通枢纽工程基础、主体工程中建交通建设集团有限公司钢筋工程工程名称施工单位分部工程交底提要:分项工程名称地下室剪力墙钢筋绑扎交底内容:一、施工准备1
1材料要求1
1成型钢筋:各主筋、箍筋等的品种、规格、形状、尺寸等应符合设计图纸规范及下料单的要求
钢筋表面应洁净,无锈蚀及油污
2铁丝:采用20号火烧丝
铁丝的切断长度应根据主筋直径确定,不应过短或过长
3垫块:控制混凝土保护层用具
控制混凝土保护层用的塑料垫块,控制排距、间距用的竖向和水平梯子筋,各种拉钩、双F定位卡或撑杆等
2主要机具钢筋钩子、撬棍、扳子、绑扎架绑钢筋工具式凳子、钢丝刷子、手推车、粉笔、尺子、油漆等
3作业条件1

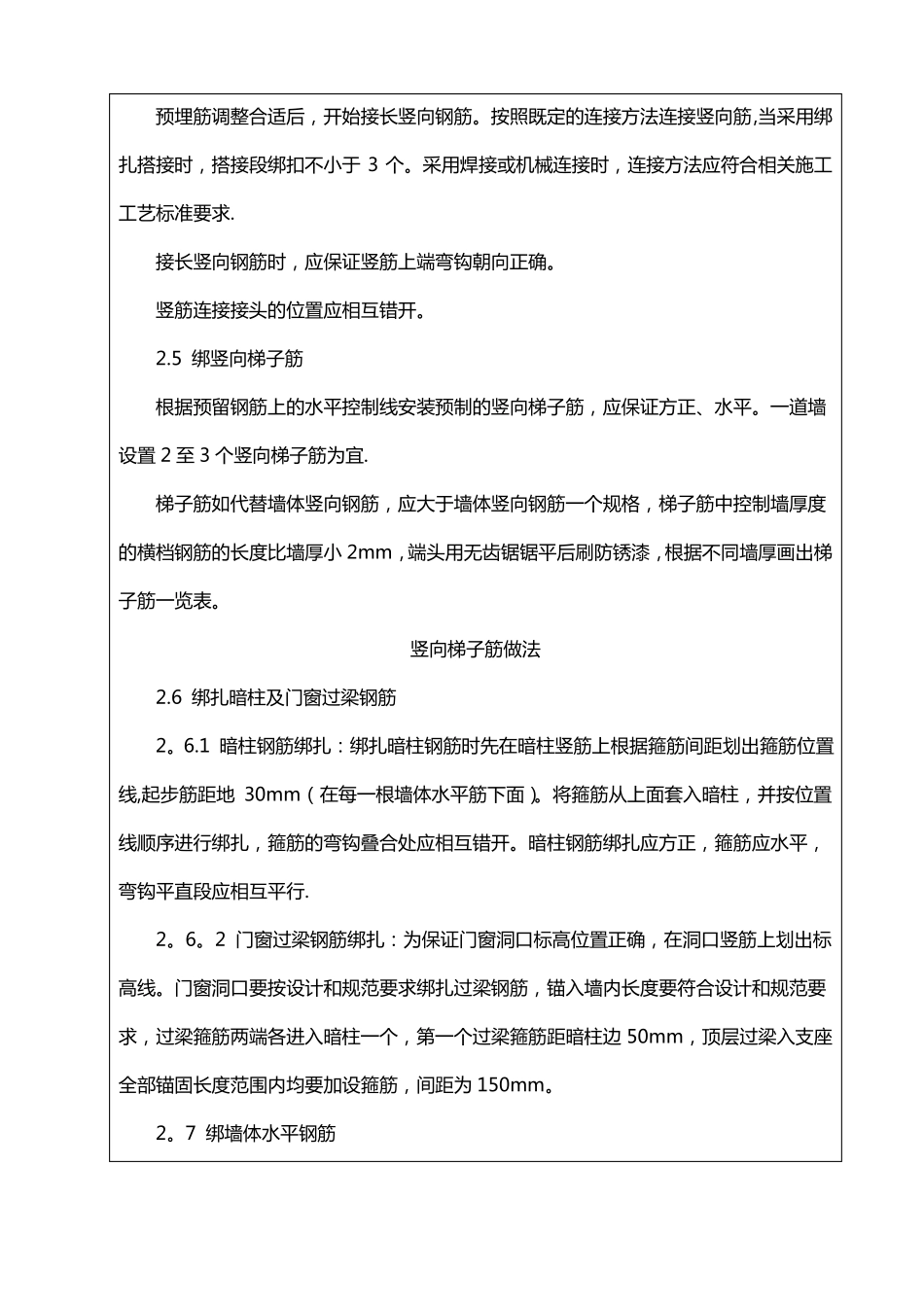

1弹好墙身、洞口位置线,模板位置控制线,并将混凝土接槎处的浮浆全部剔除到露出石子,用水冲洗干净
2预留钢筋外面水泥浆等已清刷干净
3按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整并准备好垫木,按钢筋绑扎顺序分类堆放,按部位、规格、种类标识清楚
4根据标识核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同
5钢筋外表面铁锈已清除干净,锈蚀严重侵蚀断面的钢筋不得使用
6外砖内模工程必须砌完外墙,并将绑扎钢筋处清理干净
7按设计和规范要求,列出墙体各部位钢筋锚固长度、搭接长度、接头百分比、错开长度及保护层厚度一览表及各种墙、柱的钢筋定距框一览表,张挂于作业面明处

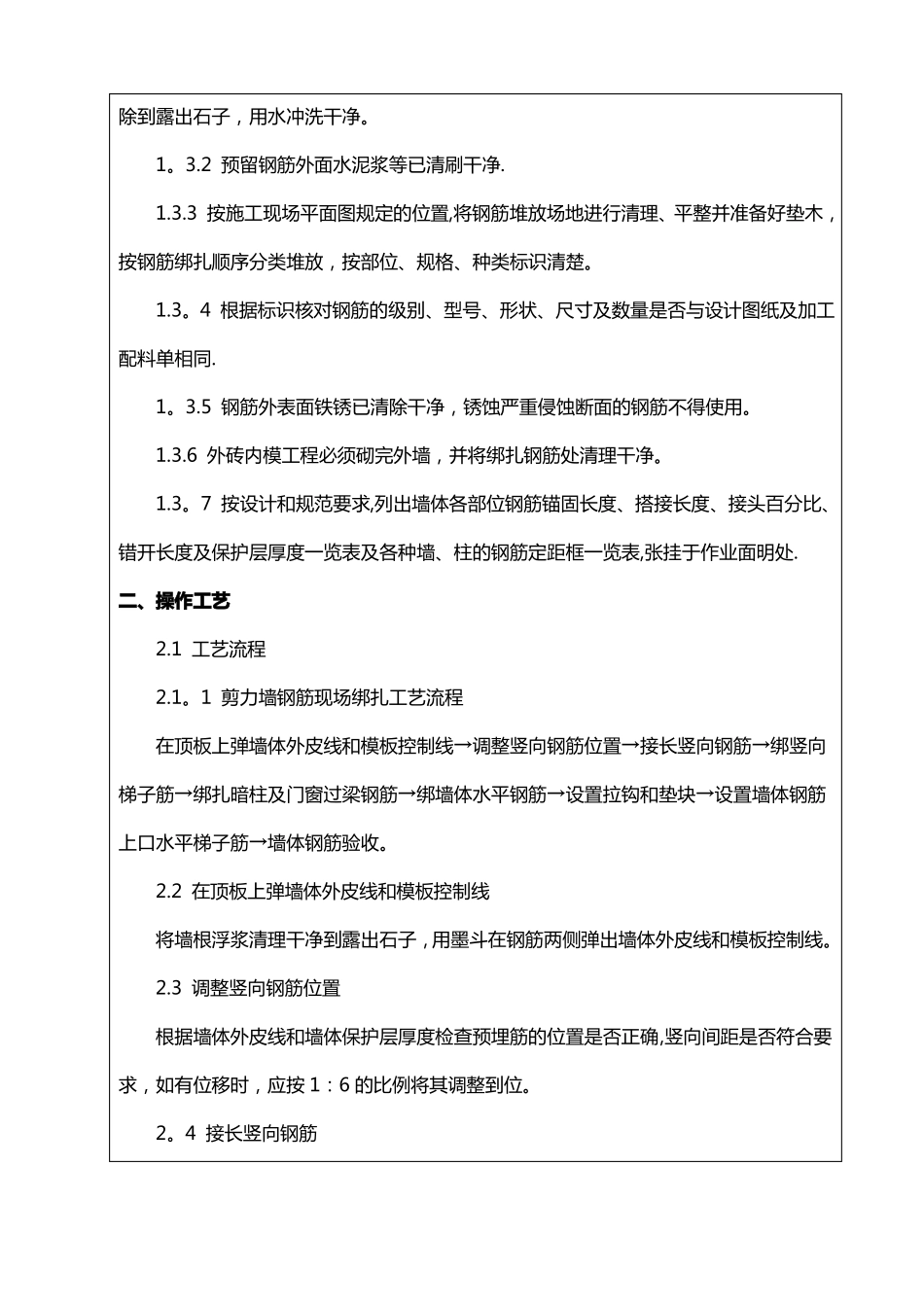

二、操作工艺2
1工艺流程2
1剪力墙钢筋现场绑扎工艺流程在顶板上弹墙体外皮线和模板控制线→调整竖向钢筋位置→接长竖向钢筋→绑竖向梯子筋→绑扎暗柱及门窗过梁钢筋→绑墙体水平钢筋→设置拉钩和垫块→设置墙体钢筋上口水平梯子筋→墙体钢筋验收
2在顶板上弹墙体外皮线和模板控制线将墙
