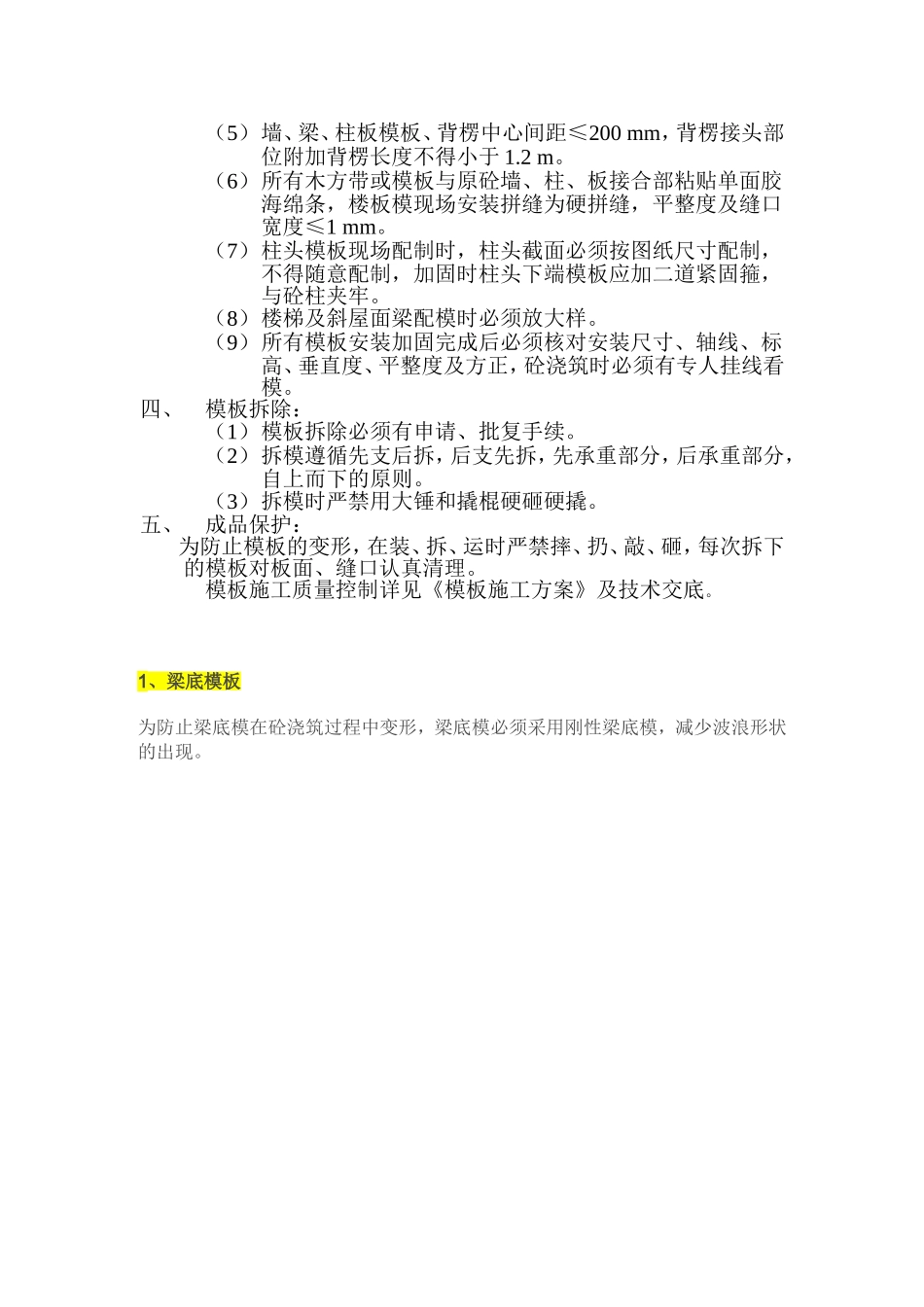

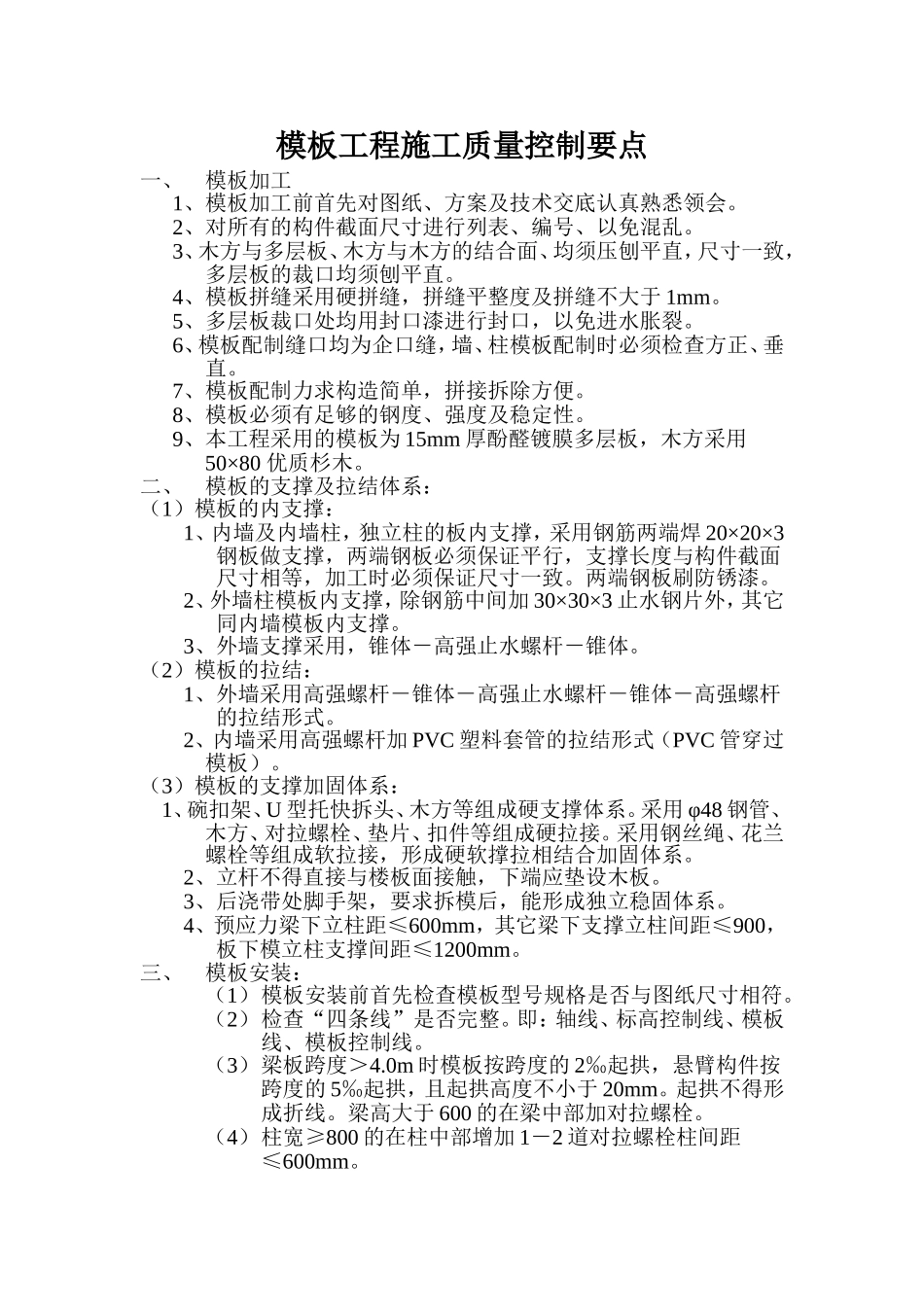

模板工程施工质量控制要点一、模板加工1、模板加工前首先对图纸、方案及技术交底认真熟悉领会
2、对所有的构件截面尺寸进行列表、编号、以免混乱
3、木方与多层板、木方与木方的结合面、均须压刨平直,尺寸一致,多层板的裁口均须刨平直
4、模板拼缝采用硬拼缝,拼缝平整度及拼缝不大于1mm
5、多层板裁口处均用封口漆进行封口,以免进水胀裂
6、模板配制缝口均为企口缝,墙、柱模板配制时必须检查方正、垂直
7、模板配制力求构造简单,拼接拆除方便
8、模板必须有足够的钢度、强度及稳定性
9、本工程采用的模板为15mm厚酚醛镀膜多层板,木方采用50×80优质杉木
二、模板的支撑及拉结体系:(1)模板的内支撑:1、内墙及内墙柱,独立柱的板内支撑,采用钢筋两端焊20×20×3钢板做支撑,两端钢板必须保证平行,支撑长度与构件截面尺寸相等,加工时必须保证尺寸一致
两端钢板刷防锈漆
2、外墙柱模板内支撑,除钢筋中间加30×30×3止水钢片外,其它同内墙模板内支撑
3、外墙支撑采用,锥体-高强止水螺杆-锥体
(2)模板的拉结:1、外墙采用高强螺杆-锥体-高强止水螺杆-锥体-高强螺杆的拉结形式
2、内墙采用高强螺杆加PVC塑料套管的拉结形式(PVC管穿过模板)

(3)模板的支撑加固体系:1、碗扣架、U型托快拆头、木方等组成硬支撑体系
采用φ48钢管、木方、对拉螺栓、垫片、扣件等组成硬拉接
采用钢丝绳、花兰螺栓等组成软拉接,形成硬软撑拉相结合加固体系
2、立杆不得直接与楼板面接触,下端应垫设木板
3、后浇带处脚手架,要求拆模后,能形成独立稳固体系
4、预应力梁下立柱距≤600mm,其它梁下支撑立柱间距≤900,板下模立柱支撑间距≤1200mm
三、模板安装:(1)模板安装前首先检查模板型号规格是否与图纸尺寸相符
(2)检查“四条线”是否完整
即:轴线、标高控制线、模板线、模板控制线
(3)梁板跨度>4
