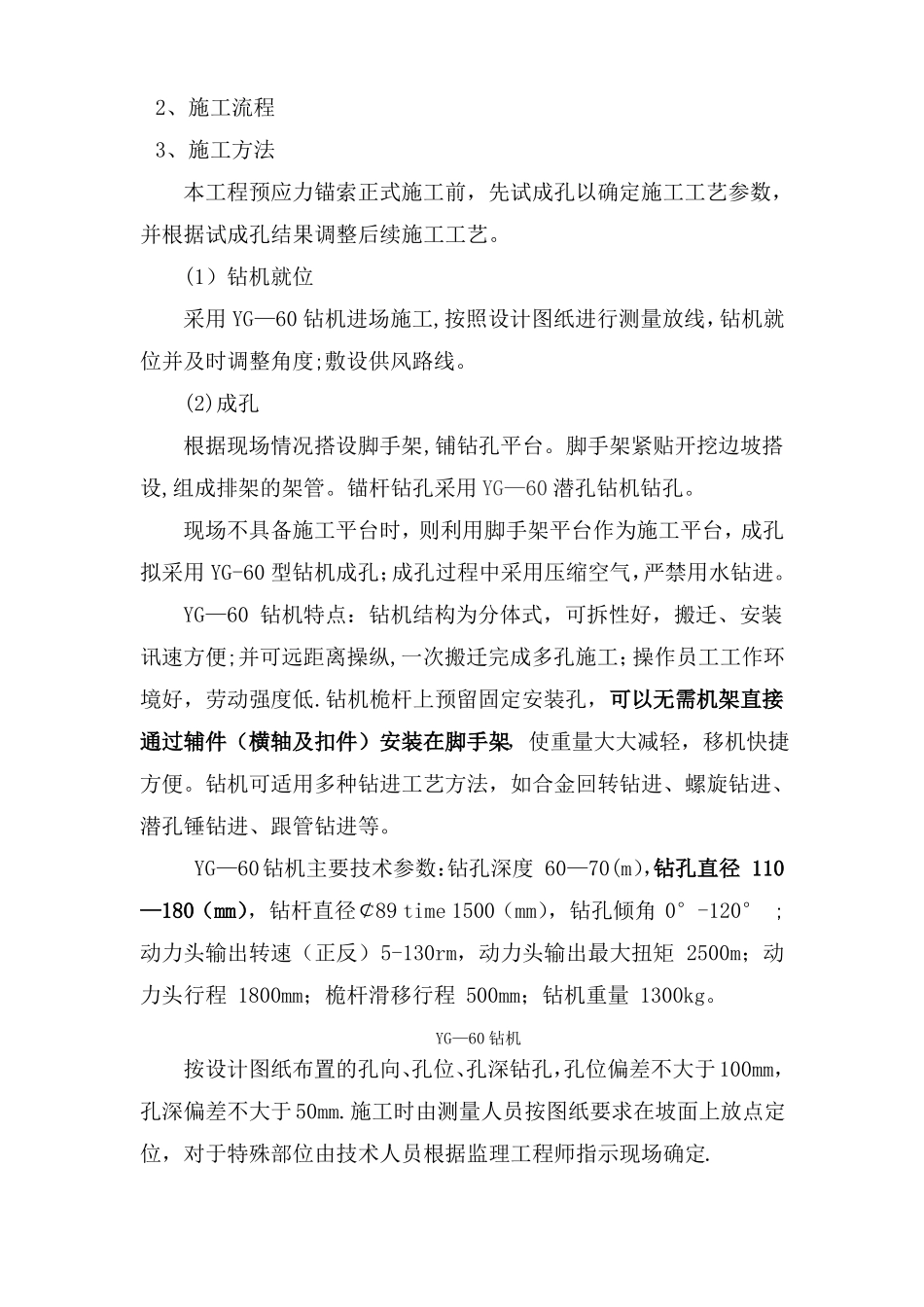

一、预应力锚索施工2、施工流程3、施工方法本工程预应力锚索正式施工前,先试成孔以确定施工工艺参数,并根据试成孔结果调整后续施工工艺
(1)钻机就位采用YG—60钻机进场施工,按照设计图纸进行测量放线,钻机就位并及时调整角度;敷设供风路线
(2)成孔根据现场情况搭设脚手架,铺钻孔平台
脚手架紧贴开挖边坡搭设,组成排架的架管
锚杆钻孔采用YG—60潜孔钻机钻孔
现场不具备施工平台时,则利用脚手架平台作为施工平台,成孔拟采用YG-60型钻机成孔;成孔过程中采用压缩空气,严禁用水钻进
YG—60钻机特点:钻机结构为分体式,可拆性好,搬迁、安装讯速方便;并可远距离操纵,一次搬迁完成多孔施工;操作员工工作环境好,劳动强度低
钻机桅杆上预留固定安装孔,可以无需机架直接通过辅件(横轴及扣件)安装在脚手架,使重量大大减轻,移机快捷方便
钻机可适用多种钻进工艺方法,如合金回转钻进、螺旋钻进、潜孔锤钻进、跟管钻进等
YG—60钻机主要技术参数:钻孔深度60—70(m),钻孔直径110—180(mm),钻杆直径¢89time1500(mm),钻孔倾角0°-120°;动力头输出转速(正反)5-130rm,动力头输出最大扭矩2500m;动力头行程1800mm;桅杆滑移行程500mm;钻机重量1300kg
YG—60钻机按设计图纸布置的孔向、孔位、孔深钻孔,孔位偏差不大于100mm,孔深偏差不大于50mm
施工时由测量人员按图纸要求在坡面上放点定位,对于特殊部位由技术人员根据监理工程师指示现场确定

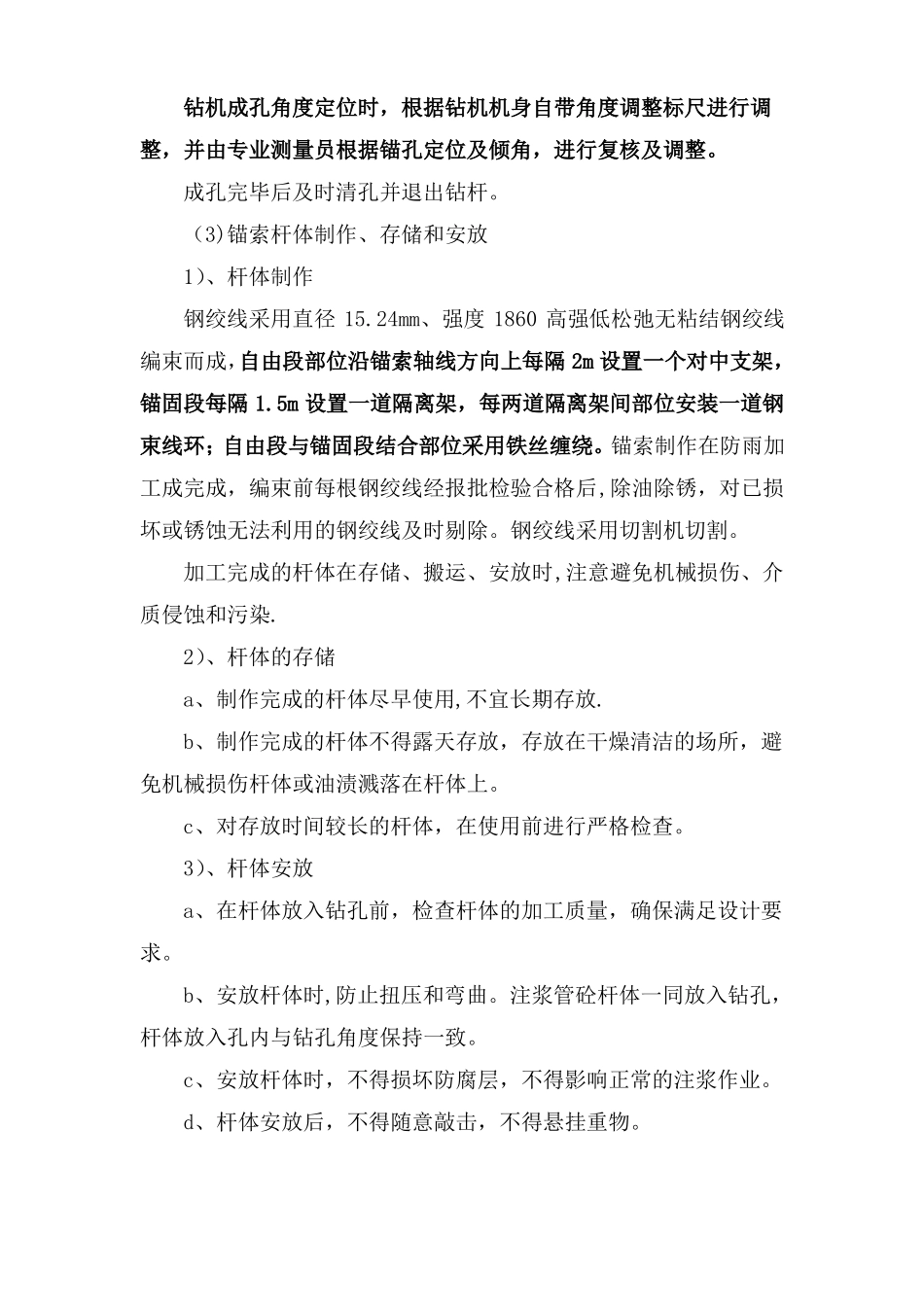

钻机成孔角度定位时,根据钻机机身自带角度调整标尺进行调整,并由专业测量员根据锚孔定位及倾角,进行复核及调整
成孔完毕后及时清孔并退出钻杆
(3)锚索杆体制作、存储和安放1)、杆体制作钢绞线采用直径15
24mm、强度1860高强低松弛无粘结钢绞线编束而成,自由段部位沿锚索轴线方向上每隔2m设置一个对中支架,锚
