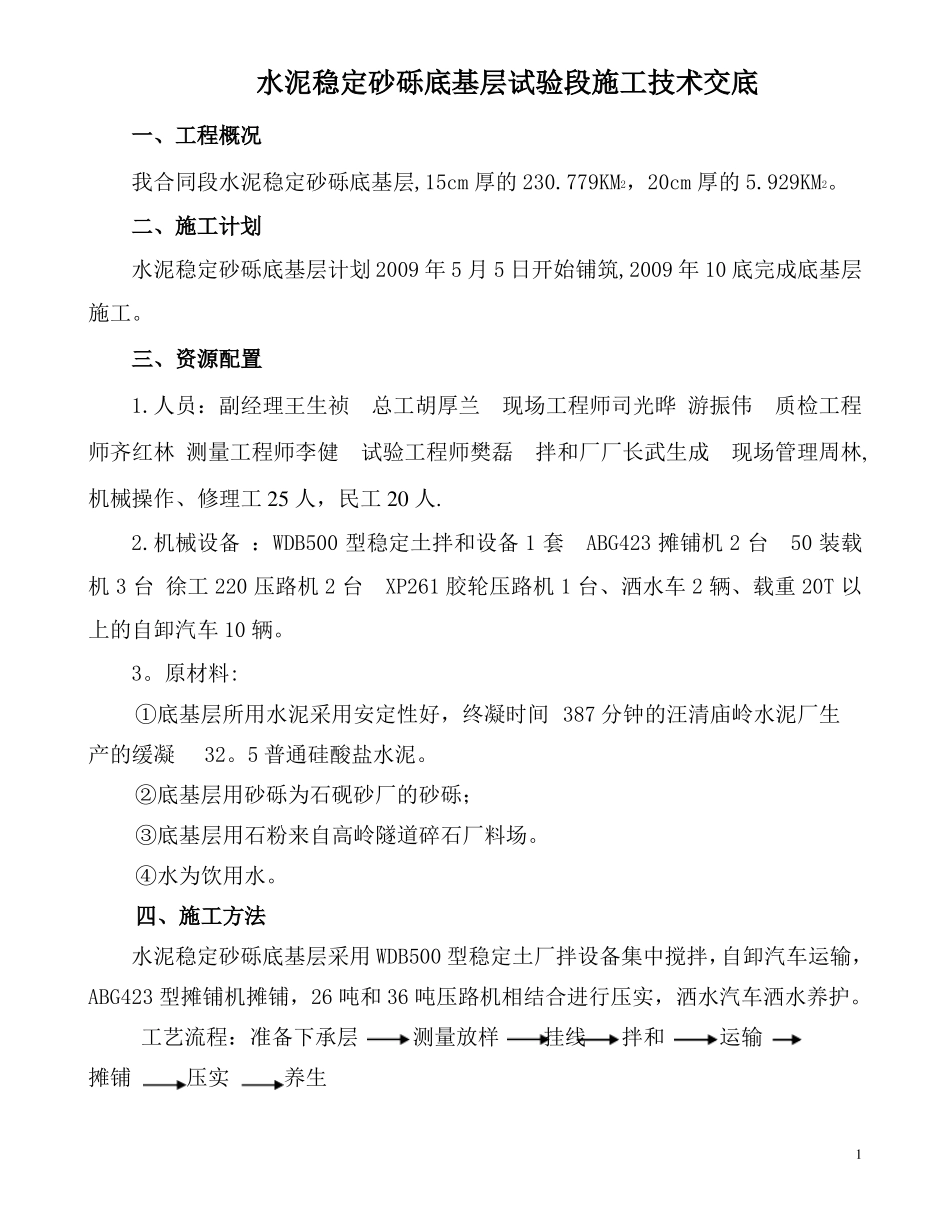

水泥稳定砂砾底基层试验段施工技术交底一、工程概况我合同段水泥稳定砂砾底基层,15cm厚的230
779KM2,20cm厚的5
929KM2
二、施工计划水泥稳定砂砾底基层计划2009年5月5日开始铺筑,2009年10底完成底基层施工
三、资源配置1
人员:副经理王生祯总工胡厚兰现场工程师司光晔游振伟质检工程师齐红林测量工程师李健试验工程师樊磊拌和厂厂长武生成现场管理周林,机械操作、修理工25人,民工20人
机械设备:WDB500型稳定土拌和设备1套ABG423摊铺机2台50装载机3台徐工220压路机2台XP261胶轮压路机1台、洒水车2辆、载重20T以上的自卸汽车10辆
原材料:①底基层所用水泥采用安定性好,终凝时间387分钟的汪清庙岭水泥厂生产的缓凝32
5普通硅酸盐水泥
②底基层用砂砾为石砚砂厂的砂砾;③底基层用石粉来自高岭隧道碎石厂料场
④水为饮用水
四、施工方法水泥稳定砂砾底基层采用WDB500型稳定土厂拌设备集中搅拌,自卸汽车运输,ABG423型摊铺机摊铺,26吨和36吨压路机相结合进行压实,洒水汽车洒水养护

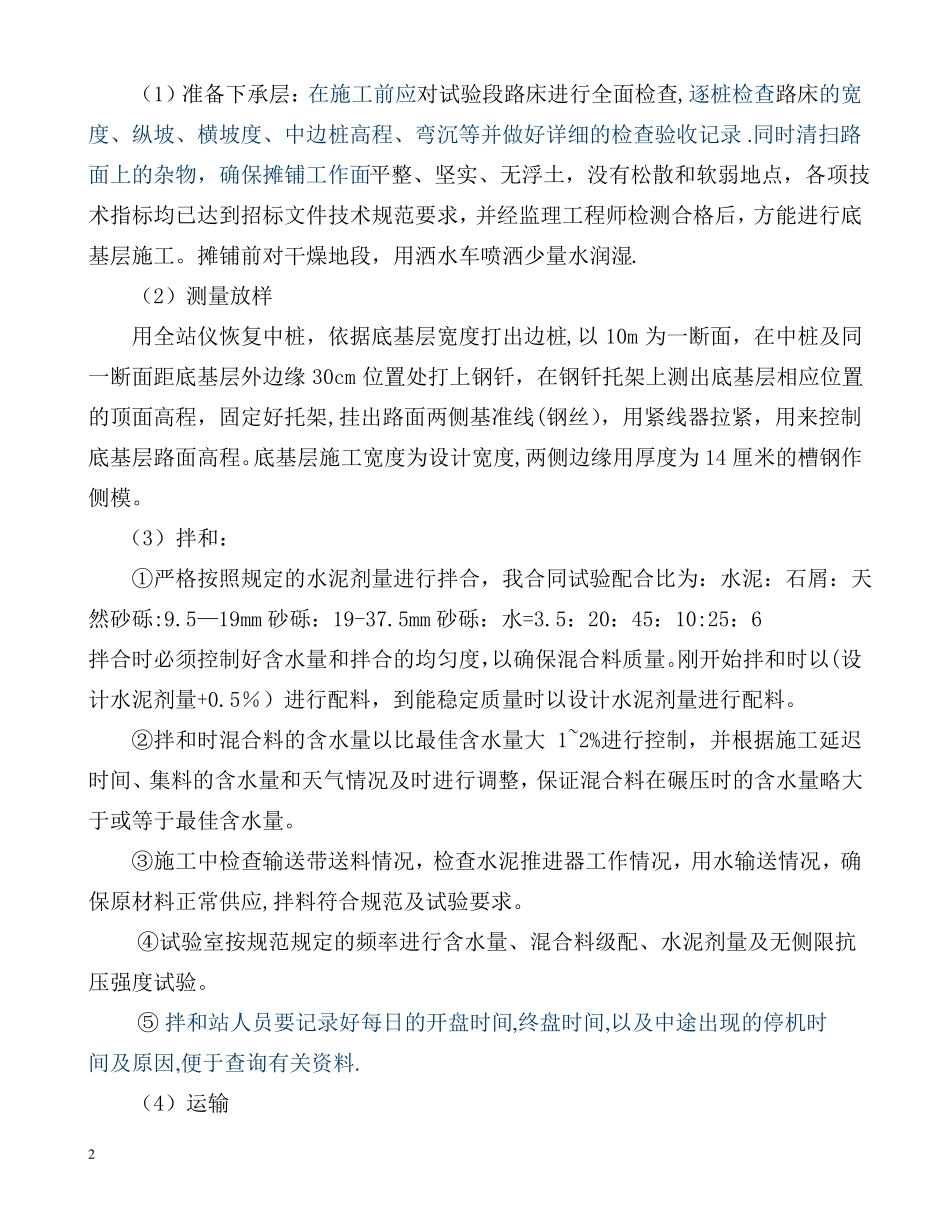

工艺流程:准备下承层测量放样挂线摊铺压实养生1拌和运输(1)准备下承层:在施工前应对试验段路床进行全面检查,逐桩检查路床的宽度、纵坡、横坡度、中边桩高程、弯沉等并做好详细的检查验收记录
同时清扫路面上的杂物,确保摊铺工作面平整、坚实、无浮土,没有松散和软弱地点,各项技术指标均已达到招标文件技术规范要求,并经监理工程师检测合格后,方能进行底基层施工
摊铺前对干燥地段,用洒水车喷洒少量水润湿
(2)测量放样用全站仪恢复中桩,依据底基层宽度打出边桩,以10m为一断面,在中桩及同一断面距底基层外边缘30cm位置处打上钢钎,在钢钎托架上测出底基层相应位置的顶面高程,固定好托架,挂出路面两侧基准线(钢丝),用紧线器拉紧,用来控制底基层路面高程
底基层施工宽度为设
