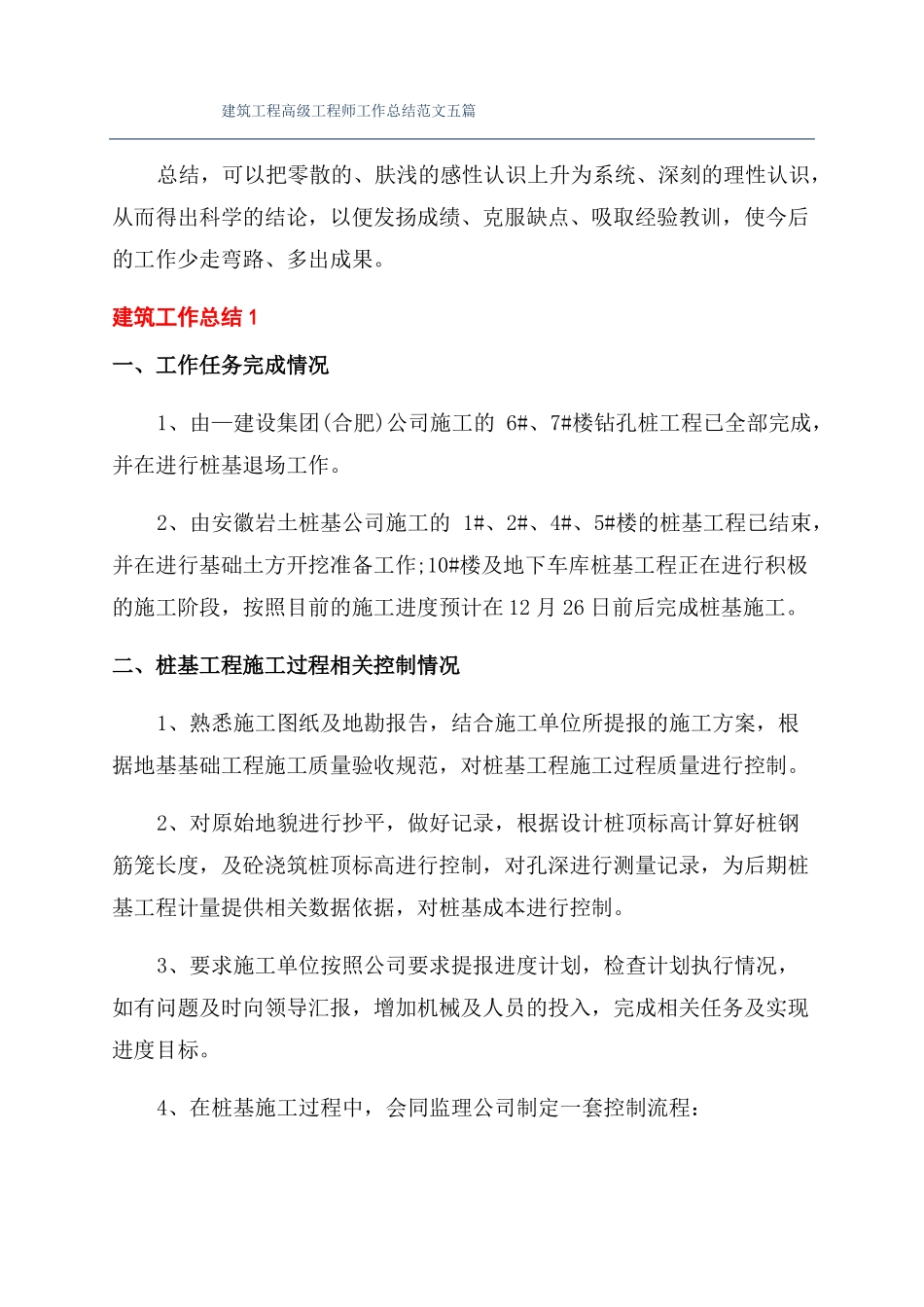

建筑工程高级工程师工作总结范文五篇总结,可以把零散的、肤浅的感性认识上升为系统、深刻的理性认识,从而得出科学的结论,以便发扬成绩、克服缺点、吸取经验教训,使今后的工作少走弯路、多出成果
建筑工作总结1一、工作任务完成情况1、由—建设集团(合肥)公司施工的6#、7#楼钻孔桩工程已全部完成,并在进行桩基退场工作
2、由安徽岩土桩基公司施工的1#、2#、4#、5#楼的桩基工程已结束,并在进行基础土方开挖准备工作;10#楼及地下车库桩基工程正在进行积极的施工阶段,按照目前的施工进度预计在12月26日前后完成桩基施工
二、桩基工程施工过程相关控制情况1、熟悉施工图纸及地勘报告,结合施工单位所提报的施工方案,根据地基基础工程施工质量验收规范,对桩基工程施工过程质量进行控制
2、对原始地貌进行抄平,做好记录,根据设计桩顶标高计算好桩钢筋笼长度,及砼浇筑桩顶标高进行控制,对孔深进行测量记录,为后期桩基工程计量提供相关数据依据,对桩基成本进行控制
3、要求施工单位按照公司要求提报进度计划,检查计划执行情况,如有问题及时向领导汇报,增加机械及人员的投入,完成相关任务及实现进度目标

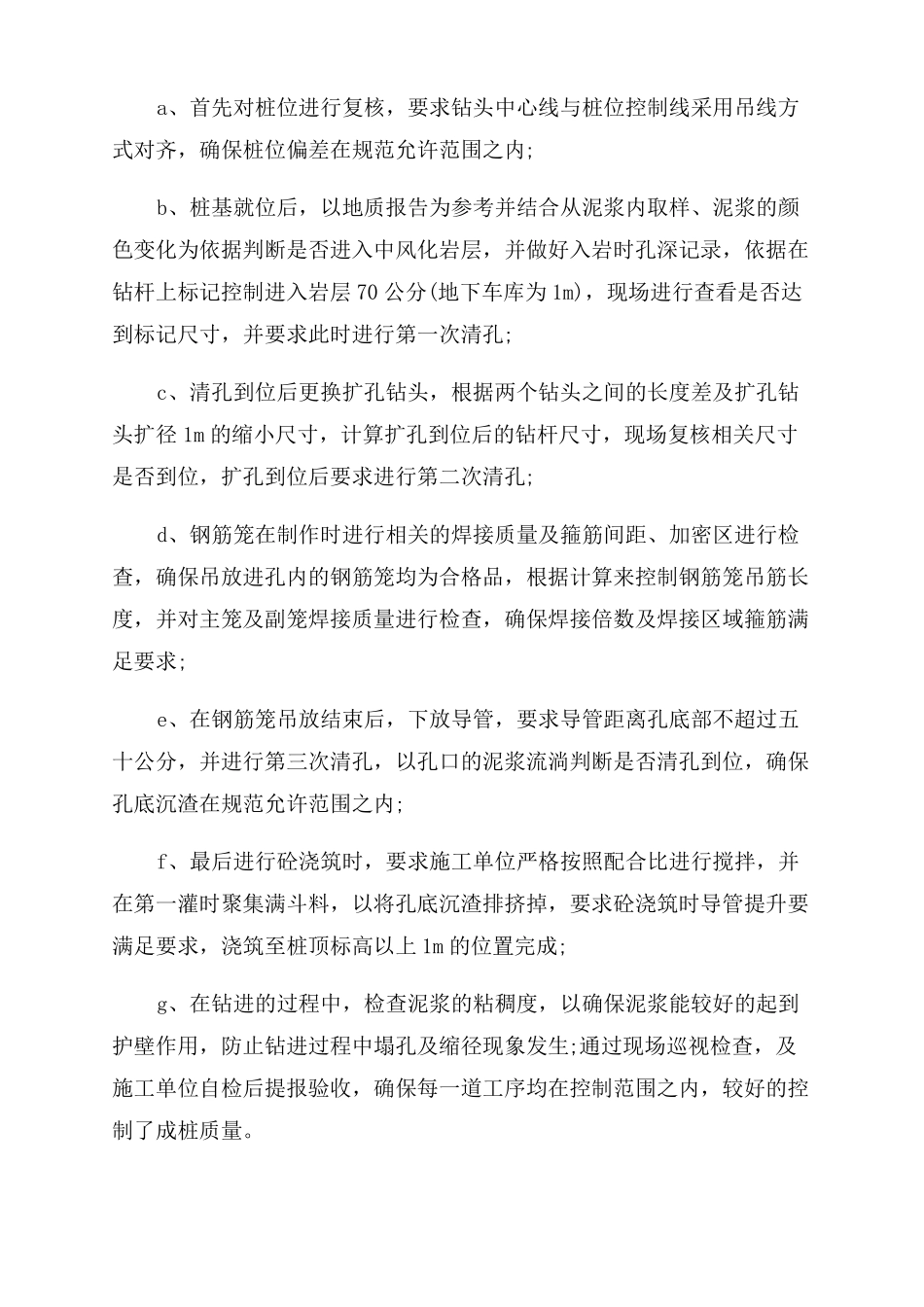

4、在桩基施工过程中,会同监理公司制定一套控制流程:a、首先对桩位进行复核,要求钻头中心线与桩位控制线采用吊线方式对齐,确保桩位偏差在规范允许范围之内;b、桩基就位后,以地质报告为参考并结合从泥浆内取样、泥浆的颜色变化为依据判断是否进入中风化岩层,并做好入岩时孔深记录,依据在钻杆上标记控制进入岩层70公分(地下车库为1m),现场进行查看是否达到标记尺寸,并要求此时进行第一次清孔;c、清孔到位后更换扩孔钻头,根据两个钻头之间的长度差及扩孔钻头扩径1m的缩小尺寸,计算扩孔到位后的钻杆尺寸,现场复核相关尺寸是否到位,扩孔到位后要求进行第二次清孔;d、钢筋笼在制作时进行相关的焊接质量及箍筋间距、加密区进行检查,确保吊放进孔内
