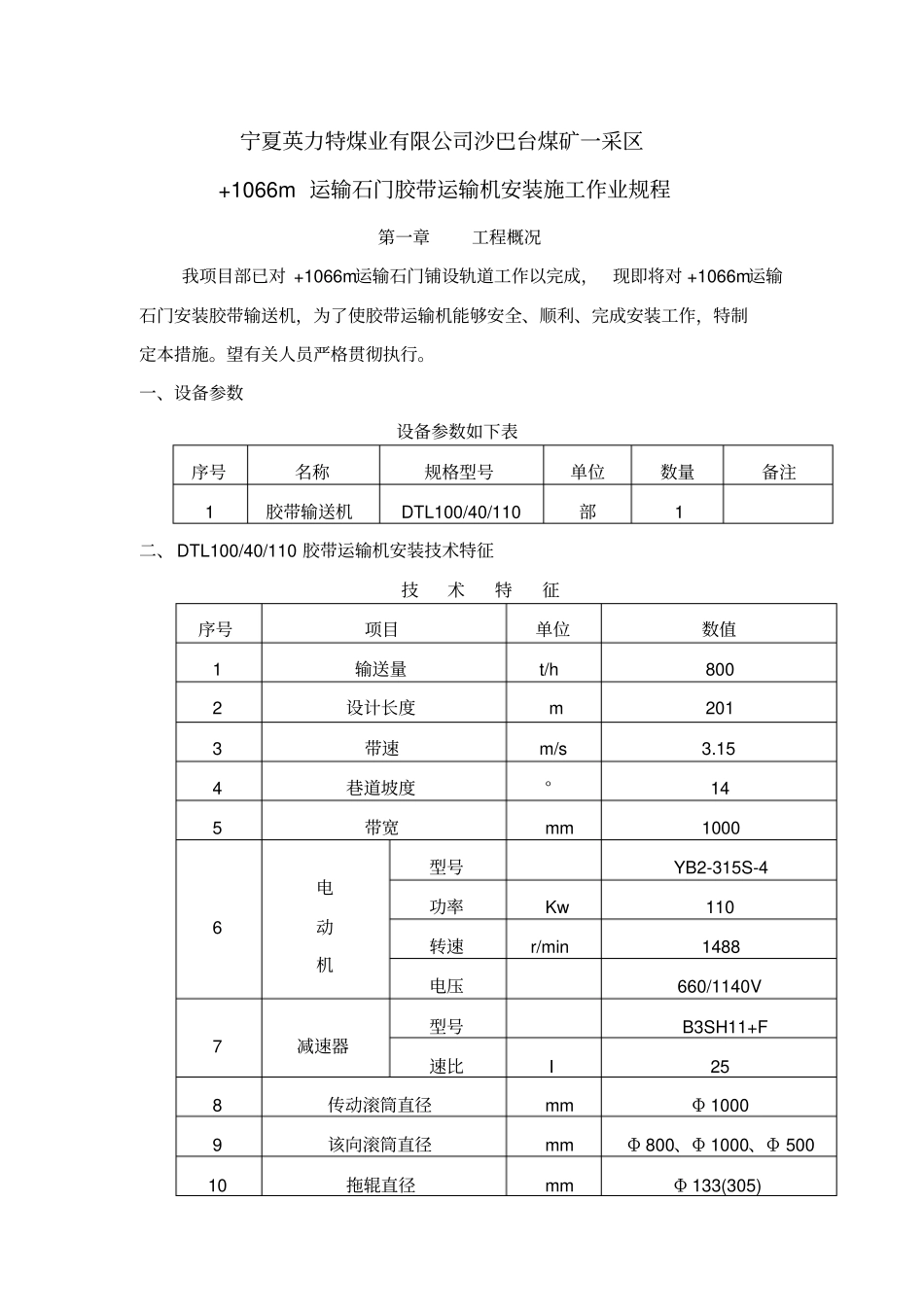

宁夏英力特煤业有限公司沙巴台煤矿一采区+1066m运输石门胶带运输机安装施工作业规程第一章工程概况我项目部已对+1066m运输石门铺设轨道工作以完成,现即将对+1066m运输石门安装胶带输送机,为了使胶带运输机能够安全、顺利、完成安装工作,特制定本措施
望有关人员严格贯彻执行
一、设备参数设备参数如下表序号名称规格型号单位数量备注1胶带输送机DTL100/40/110部1二、DTL100/40/110胶带运输机安装技术特征技术特征序号项目单位数值1输送量t/h8002设计长度m2013带速m/s3

154巷道坡度°145带宽mm10006电动机型号YB2-315S-4功率Kw110转速r/min1488电压660/1140V7减速器型号B3SH11+F速比I258传动滚筒直径mmΦ10009该向滚筒直径mmΦ800、Φ1000、Φ50010拖辊直径mmΦ133(305)第二章施工准备首先,根据施工现场的情况,结合本单位的人员和工器具状况,依据《11SBT06》设计图纸及相关标准、规范的要求,由技术人员编制出切实可行的质量计划,经我项目部技术负责人及相关领导审定后,建设单位审核,得到批复后,在施工人员中层层进行技术交底,使每个施工人员都作到心中有数
对施工中所需材料由建设单位提供,按技术人员提供的备料清单领取并进行落实,检查其规格和质应符合图纸设计的数量
对施工中使用的工器具必须认真检修,不合乎使用要求的一律不得在施工时使用
施工前,由测量部门标定出准确的二区段煤仓安装胶带运输机机头中心线和十字线及+1066m运输石门巷道内皮带中心线
会同建设单位对各设备基础须按设计图纸及相关规范的要求进行检查,做好基础复查记录,对发现的问题及时反映并妥善处理
各设备到场后要认真清点和检查其质量状况做好记录,对存在的缺陷,与建设单位代表共同确认不影响使用的情况下,方可进行安装
第三章设备运输
