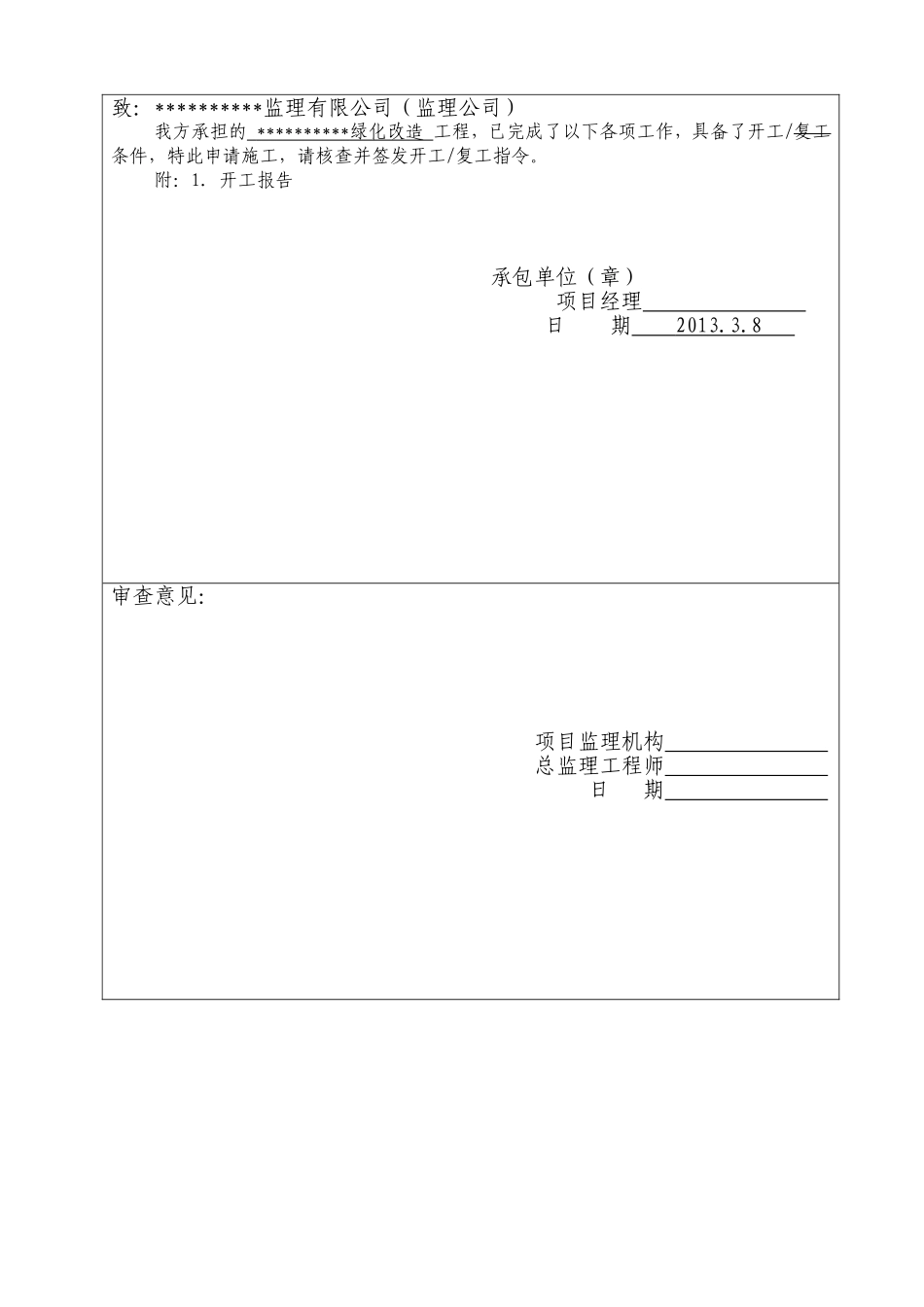

**********绿化改造工程竣工资料施工单位:**********有限责任公司2013年3月26日目录1、工程开工/复工报审表2、开工报告3、项目开工申请报告表4、施工组织设计(方案)报审表5、工程审批表6、施工进度报审表7、施工进度计划表8、场地平整报验申请表9、植物分项工程质量检验评定表10、工程材料/构配件/设备报审表(质量保证文件)11、苗木数量清单12、苗木栽植分项工程质量检验评定表13、种植穴(槽)工序质量评定表14、苗木种植检测记录表15、竣工总结16、工程综合评定表17、工程竣工验收报验单18、预检报告19、验收申请20、工程竣工报告21、施工组织设计22、中标通知书工程开工/复工报审表工程名称:**********绿化改造工程致:**********监理有限公司(监理公司)我方承担的**********绿化改造工程,已完成了以下各项工作,具备了开工/复工条件,特此申请施工,请核查并签发开工/复工指令
开工报告承包单位(章)项目经理日期2013
8审查意见:项目监理机构总监理工程师日期开工报告建设单位:*********施工单位:**********有限责任公司2013年3月10日工程编号工程名称**********绿化改造工程工程地点**********工程种类园林绿化施工面积9100m2工程投资330219元工程简要内容场地整平、苗木栽植、养护施工现场情况1、技术资料:图纸已出2、现场情况:现场回填已到位,基本具备开工条件
