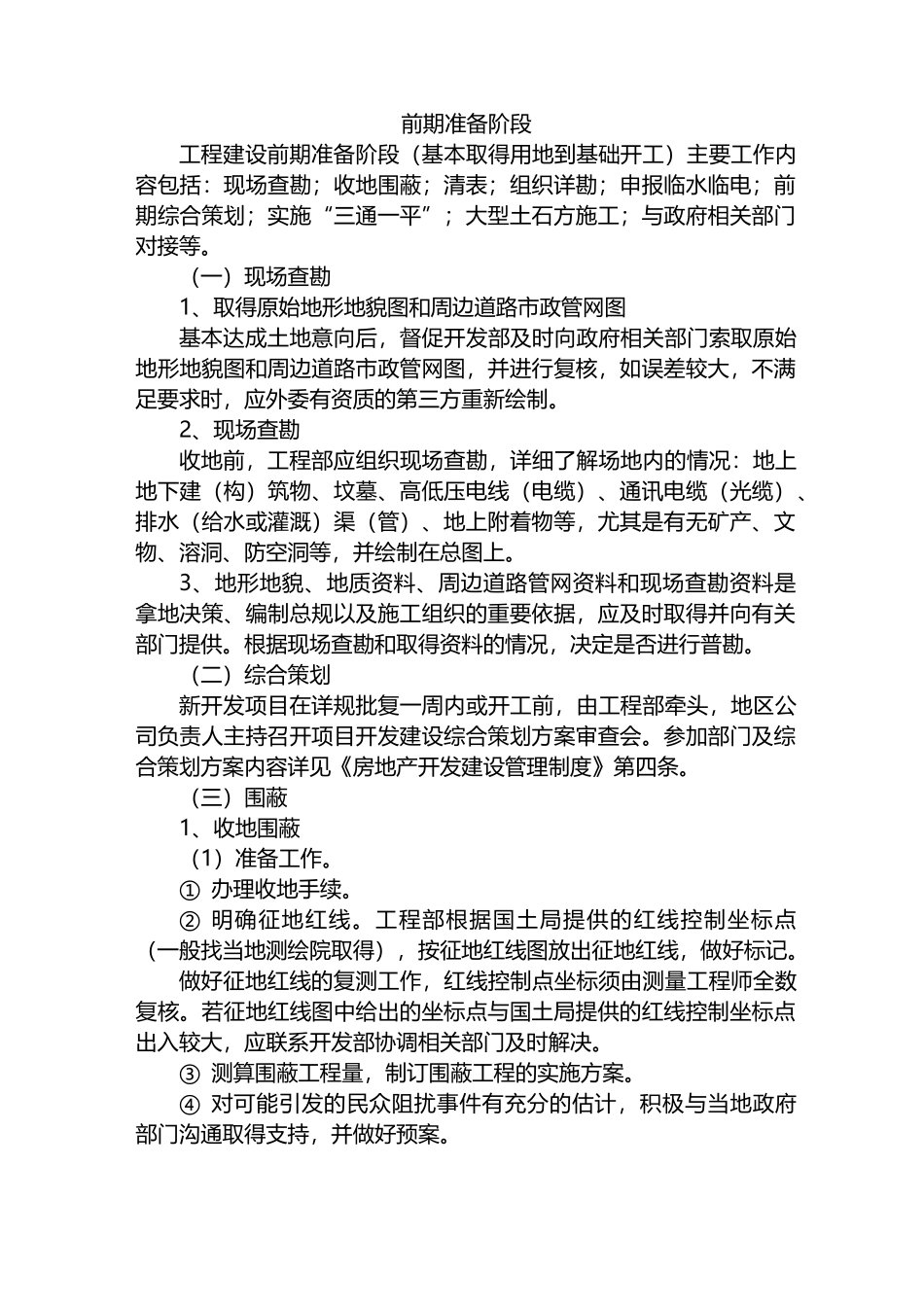

前期准备阶段工程建设前期准备阶段(基本取得用地到基础开工)主要工作内容包括:现场查勘;收地围蔽;清表;组织详勘;申报临水临电;前期综合策划;实施“三通一平”;大型土石方施工;与政府相关部门对接等
(一)现场查勘1、取得原始地形地貌图和周边道路市政管网图基本达成土地意向后,督促开发部及时向政府相关部门索取原始地形地貌图和周边道路市政管网图,并进行复核,如误差较大,不满足要求时,应外委有资质的第三方重新绘制
2、现场查勘收地前,工程部应组织现场查勘,详细了解场地内的情况:地上地下建(构)筑物、坟墓、高低压电线(电缆)、通讯电缆(光缆)、排水(给水或灌溉)渠(管)、地上附着物等,尤其是有无矿产、文物、溶洞、防空洞等,并绘制在总图上
3、地形地貌、地质资料、周边道路管网资料和现场查勘资料是拿地决策、编制总规以及施工组织的重要依据,应及时取得并向有关部门提供
根据现场查勘和取得资料的情况,决定是否进行普勘
(二)综合策划新开发项目在详规批复一周内或开工前,由工程部牵头,地区公司负责人主持召开项目开发建设综合策划方案审查会
参加部门及综合策划方案内容详见《房地产开发建设管理制度》第四条

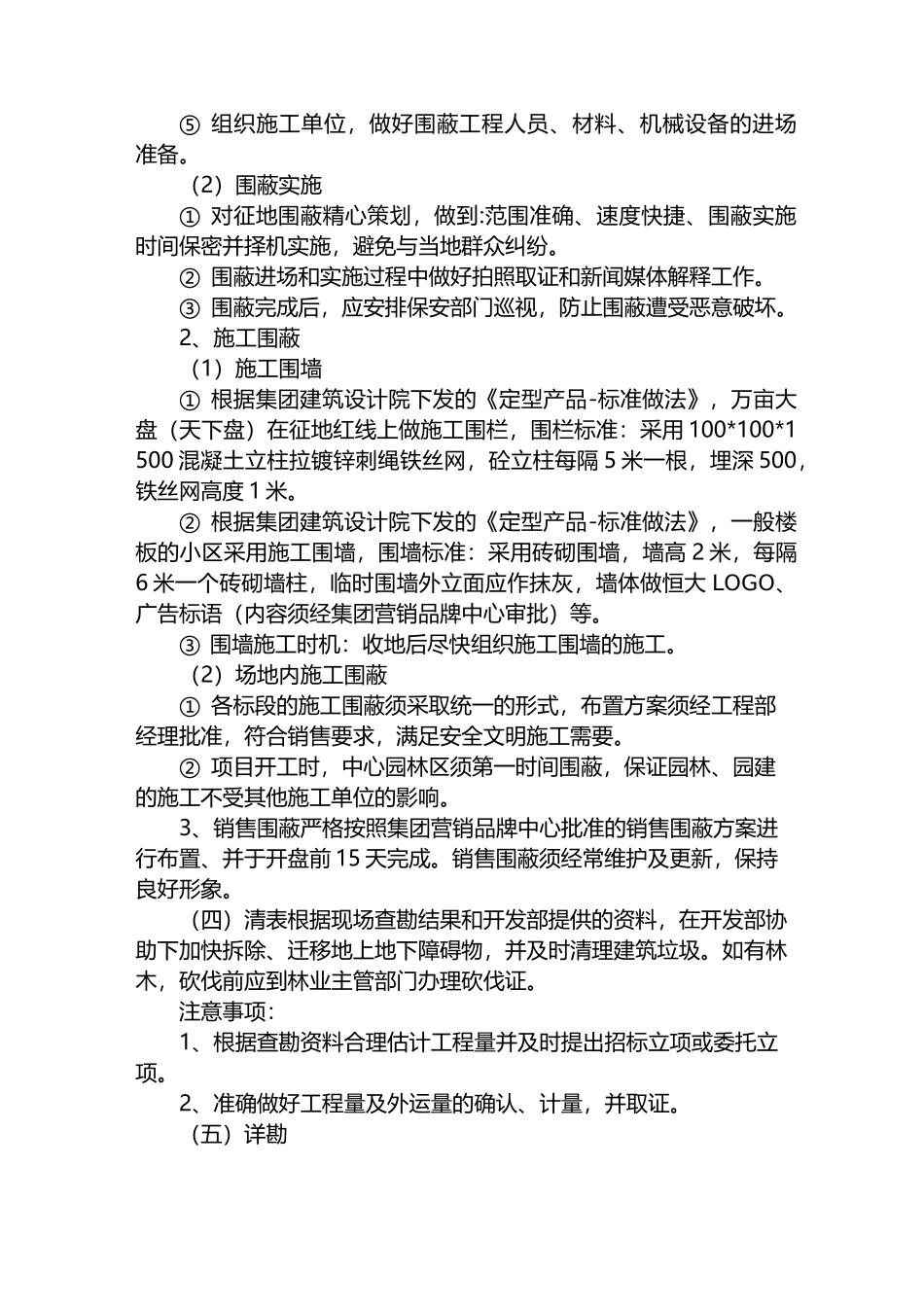

(三)围蔽1、收地围蔽(1)准备工作
①办理收地手续
②明确征地红线
工程部根据国土局提供的红线控制坐标点(一般找当地测绘院取得),按征地红线图放出征地红线,做好标记
做好征地红线的复测工作,红线控制点坐标须由测量工程师全数复核
若征地红线图中给出的坐标点与国土局提供的红线控制坐标点出入较大,应联系开发部协调相关部门及时解决
③测算围蔽工程量,制订围蔽工程的实施方案
④对可能引发的民众阻扰事件有充分的估计,积极与当地政府部门沟通取得支持,并做好预案
⑤组织施工单位,做好围蔽工程人员、材料、机械设备的进场准备

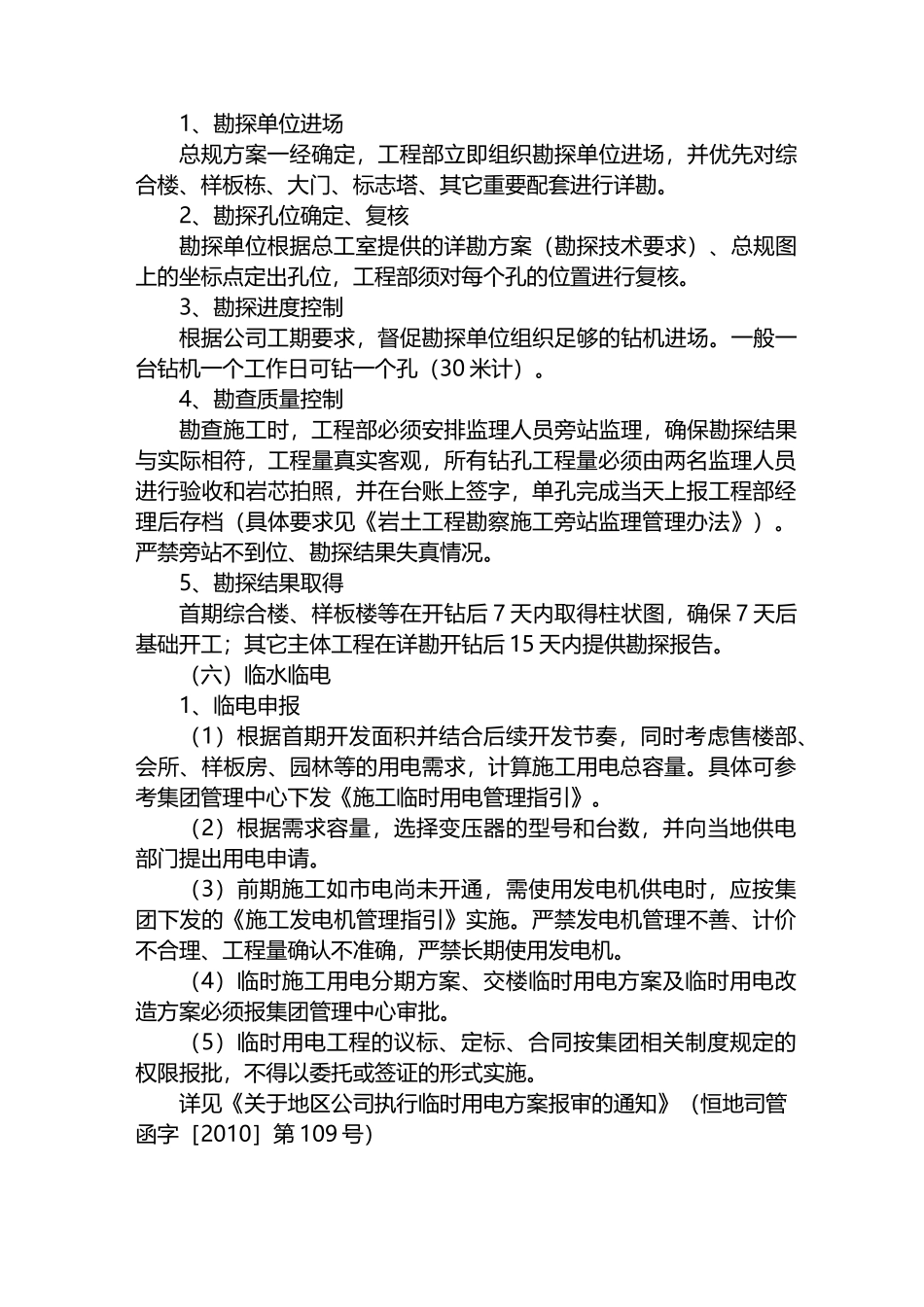

(2)围蔽实施①对征地围蔽精心策划,做到:范围准确、速度快捷、围蔽实施时间保密并择机实施,避免与
