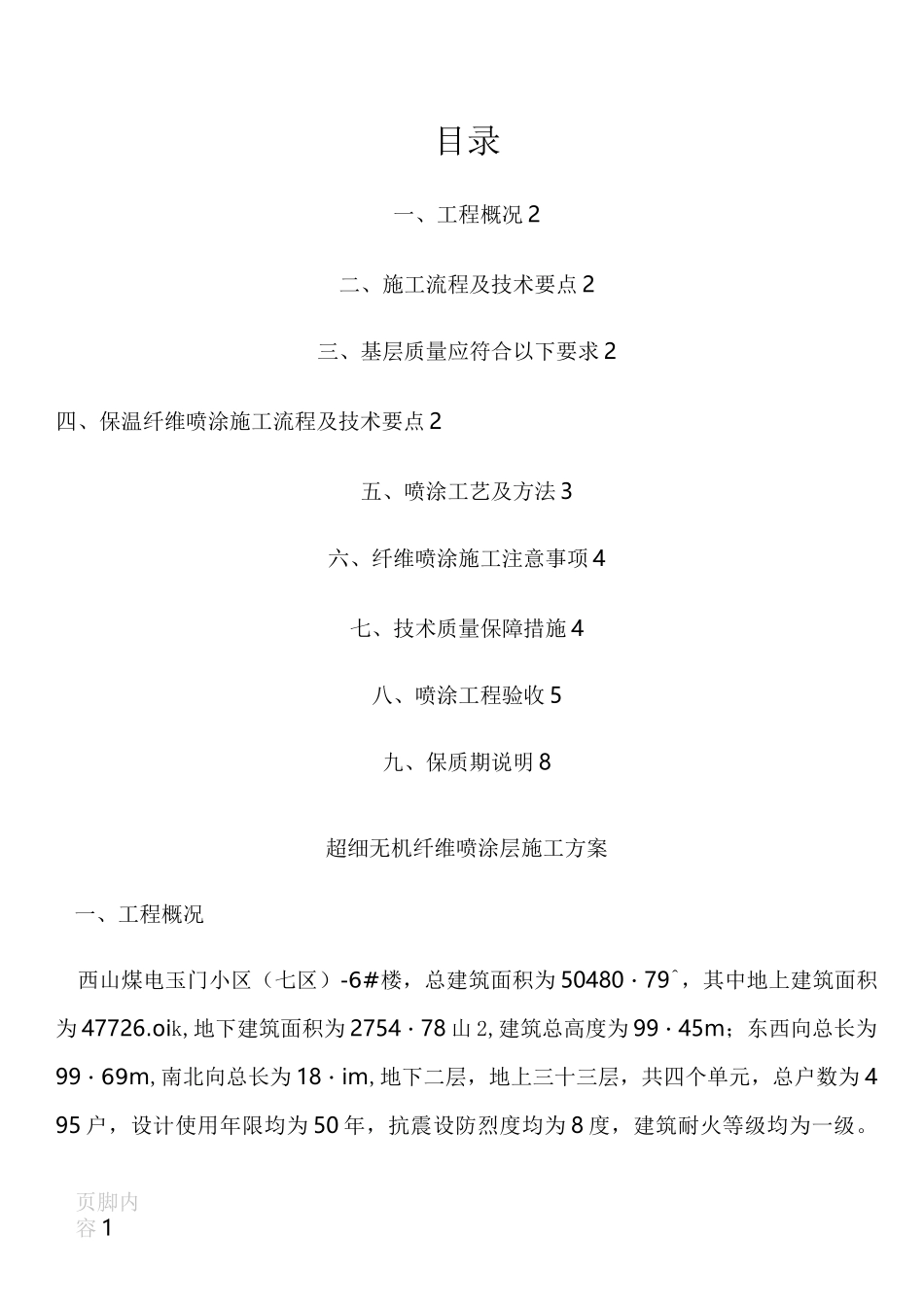

页脚内容1目录一、工程概况2二、施工流程及技术要点2三、基层质量应符合以下要求2四、保温纤维喷涂施工流程及技术要点2五、喷涂工艺及方法3六、纤维喷涂施工注意事项4七、技术质量保障措施4八、喷涂工程验收5九、保质期说明8超细无机纤维喷涂层施工方案一、工程概况西山煤电玉门小区(七区)-6#楼,总建筑面积为50480・79^,其中地上建筑面积为47726
oik,地下建筑面积为2754・78山2,建筑总高度为99・45m;东西向总长为99・69m,南北向总长为18・im,地下二层,地上三十三层,共四个单元,总户数为495户,设计使用年限均为50年,抗震设防烈度均为8度,建筑耐火等级均为一级

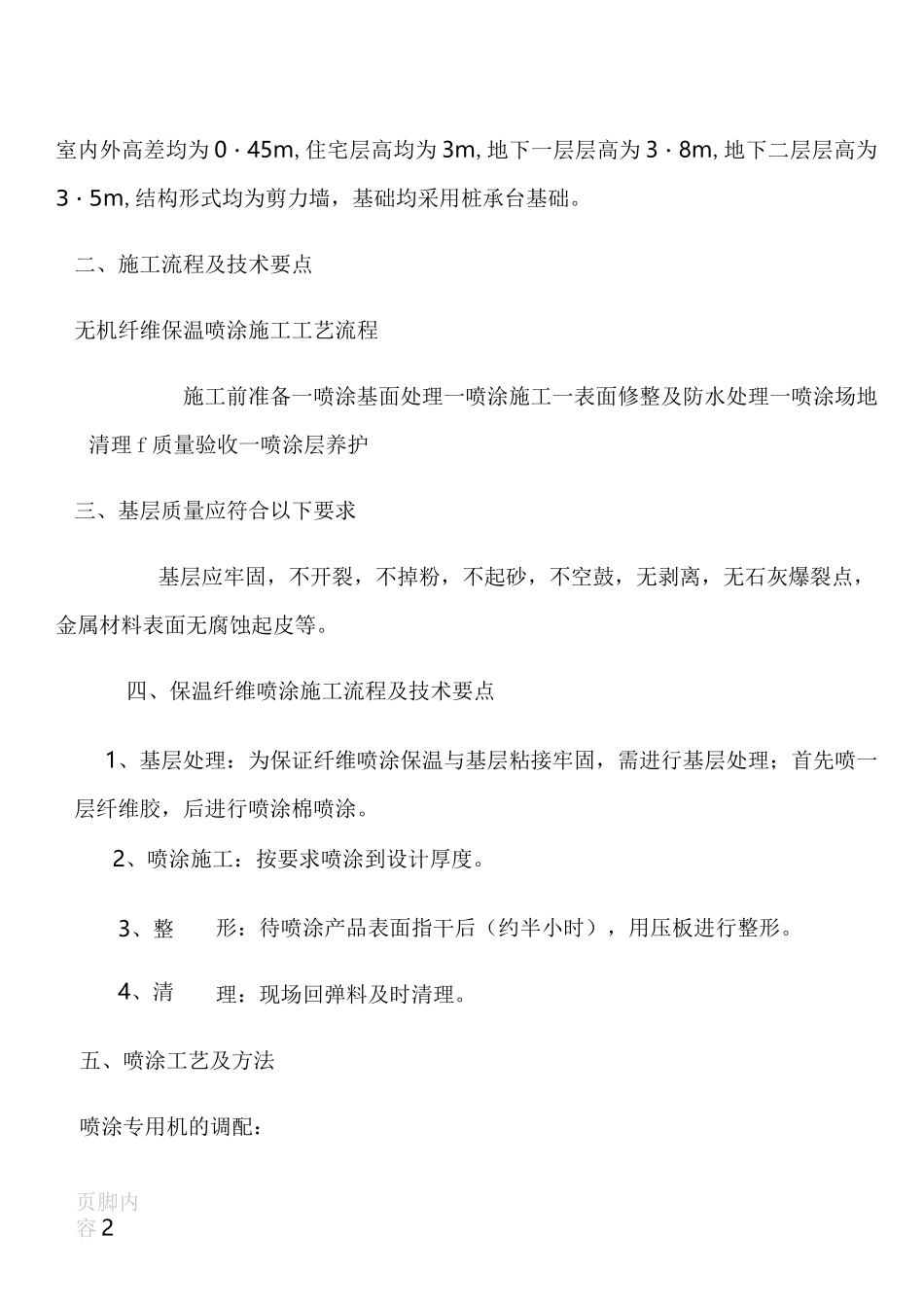

页脚内容2室内外高差均为0・45m,住宅层高均为3m,地下一层层高为3・8m,地下二层层高为3・5m,结构形式均为剪力墙,基础均采用桩承台基础
二、施工流程及技术要点无机纤维保温喷涂施工工艺流程施工前准备一喷涂基面处理一喷涂施工一表面修整及防水处理一喷涂场地清理f质量验收一喷涂层养护三、基层质量应符合以下要求基层应牢固,不开裂,不掉粉,不起砂,不空鼓,无剥离,无石灰爆裂点,金属材料表面无腐蚀起皮等
四、保温纤维喷涂施工流程及技术要点1、基层处理:为保证纤维喷涂保温与基层粘接牢固,需进行基层处理;首先喷一层纤维胶,后进行喷涂棉喷涂
2、喷涂施工:按要求喷涂到设计厚度
3、整形:待喷涂产品表面指干后(约半小时),用压板进行整形
4、清理:现场回弹料及时清理

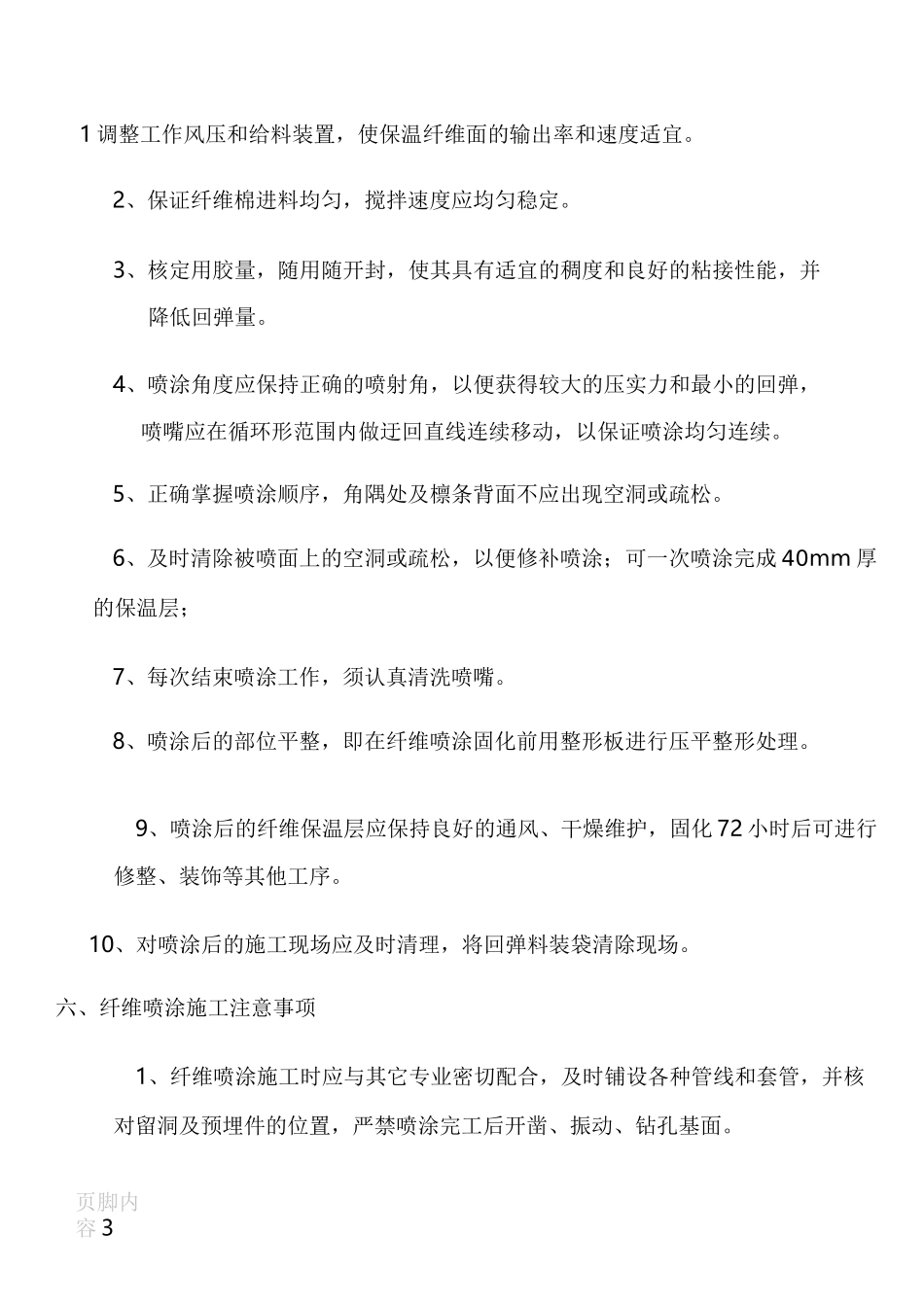

五、喷涂工艺及方法喷涂专用机的调配:页脚内容31调整工作风压和给料装置,使保温纤维面的输出率和速度适宜
2、保证纤维棉进料均匀,搅拌速度应均匀稳定
3、核定用胶量,随用随开封,使其具有适宜的稠度和良好的粘接性能,并降低回弹量
4、喷涂角度应保持正确的喷射角,以便获得较大的压实力和最小的回弹,喷嘴应在循环形范围内做迂回直线连续移动,以保证喷涂均匀
