某大型购物广场机电安装施工方案1
机电各阶段施工安排本工程机电工程包括电气工程、通风空调工程、给排水工程等,机电工程施工前期主要进行预留预埋、材料设备订货、深化设计等工作,在现场具备施工条件时,及时进行机电主管线、设备安装的工作,在装修阶段开始配合末端器具的安装工作、各种管线与市政给水、市政污水的接驳工作,以及系统调试工作
具体施工分四个阶段进行:1
1前期准备和预埋阶段在进场后首先完成管理人员配置、劳务队的选择、劳动力的配置等工作,并制定项目管理制度、配备各种办公设备,短时间内具备现场办公条件

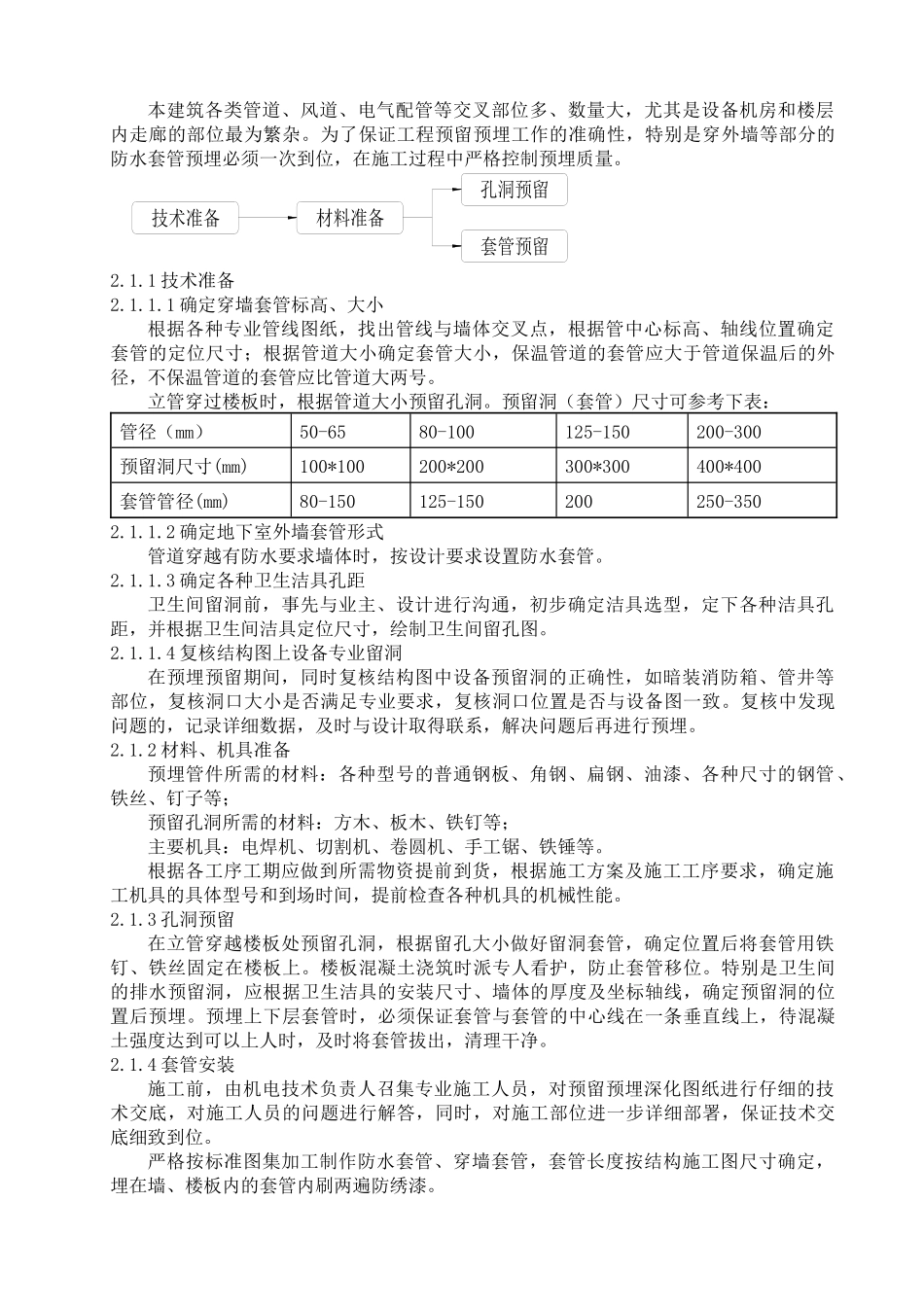

1技术工作方面进行施工图纸的熟悉,开展图纸会审、编制专业施工方案,并按招标图纸及规范编制制件详图、施工详图、节点详图及为满足有关政府部门图纸审批的其它图纸
2预留预埋方面在土建结构施工时同时进行机电预留预埋,按照结构施工顺序,进行管道穿墙套管预埋、楼板留洞,电气暗配管预埋、接线盒预埋、防雷接地的施工
机电预留预埋穿插在结构施工的间隙中进行,不得影响主体结构施工时间
同时在临近结构封顶的预埋后期,开始预制部分通风管道,为下一步风管安装提供条件
3计划筹备方面根据总包工期计划及专业工序搭接要求编制专业施工计划,盘点机电各专业的工程量,确定各种专业工序所需劳动力,并排出每个月的施工计划和劳动力计划
根据施工图纸,提出水、电、风各专业的材料需用总计划,并提出各种设备、材料的各种具体参数,材料部门根据这些要求开始材料比选、送样、招标的工作,并根据进度计划要求确定材料进场时间,签订材料采购合同
2管线设备安装阶段地下室结构验收后,开始进行地下室部分主干水管、风管、桥架的安装,随着地上部分模版拆除、结构逐步验收,开始进行管井立管、竖向风管、桥架的施工,现场具备条件时及时安排各单楼体的水平干线的施工
设备机房条件完善后开始进行设备的吊运、就位、配管接驳工作
各专业在现场
