机房工程常见质量通病机房工程应合理规划,天花、墙面、地面相互对称规划,机柜位置合理,灯光布局合理,所有配套工程全部为机柜内设备安装、运行、维护提供服务
1、机房装修天花吊顶部分施工单位应该提前规划出图,包括天花合理布局(微孔铝板图、环境控制设备安装点位图、灯光布局、新风出风回风口位置、上走线桥架支吊架位置)、吊顶内强弱电管路路由、新风管道路由
2、天花部分施工质量通病,不按照规范要求施工,根据图纸弹线确定支吊架安装位置,将天花内所有管路安装完毕后进行防尘和保温施工,安装微孔铝板等天花材料前,天花内所有工序必须全部完成,防尘保温工序完成后不得再在天花内进行打孔、安装支吊架等污染及破坏成品半成品工程的工作
支吊架及管路安装应按规范施工,管路横平竖直,吊顶内管路支应有单独支吊架,不得与天花吊杆公用
按照规范线盒、分线盒、出线盒及开关装置之间连接需用连接管箍和六角公螺纹套筒,当采用套管紧固螺钉连接时螺钉应紧定,并将罗定帽拧断为止,管线连接(锁头、锁扣、86盒、法兰、护口件等),放松垫圈、防晃支架等措施,喷塑桥架必须连接跨接线

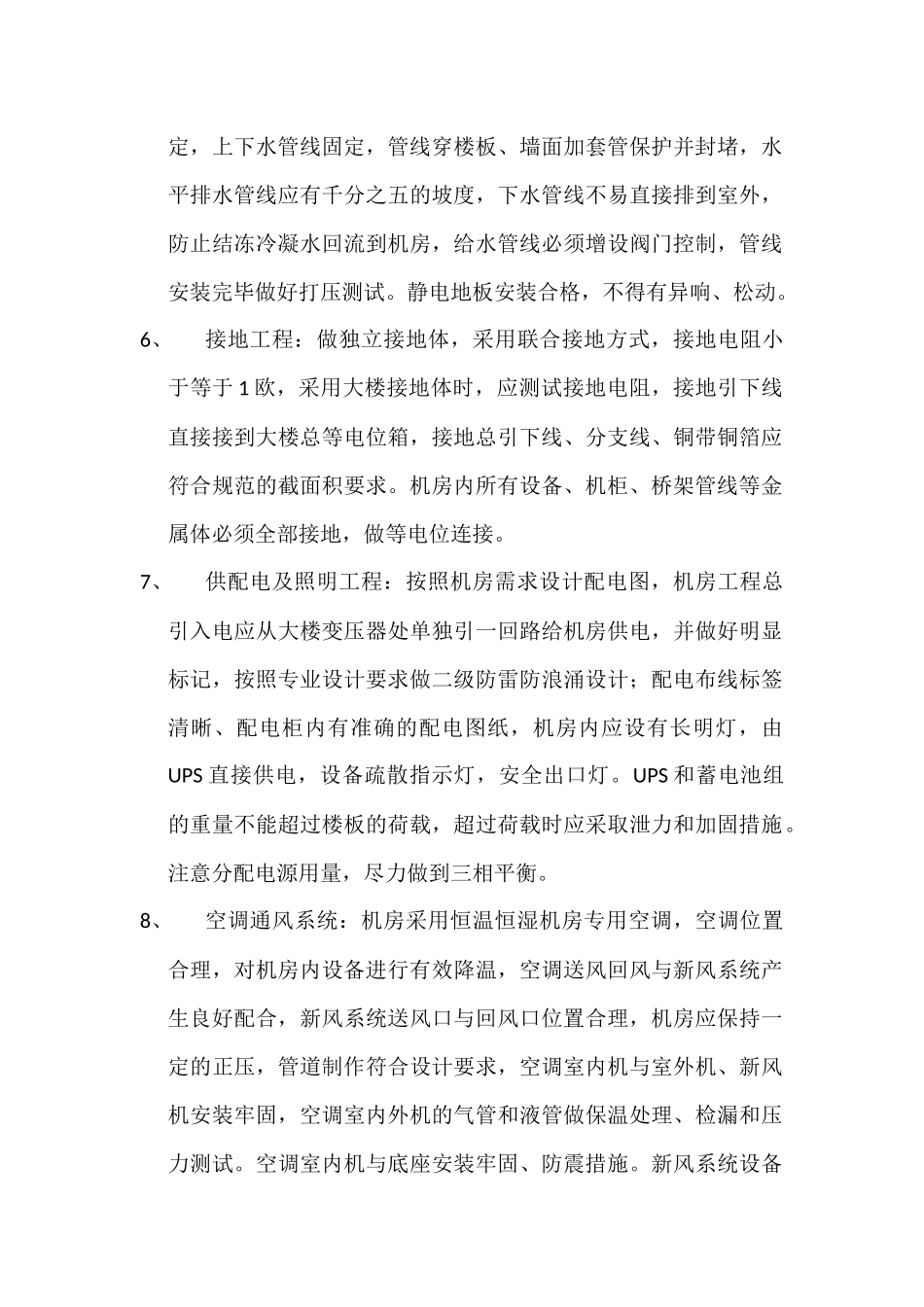

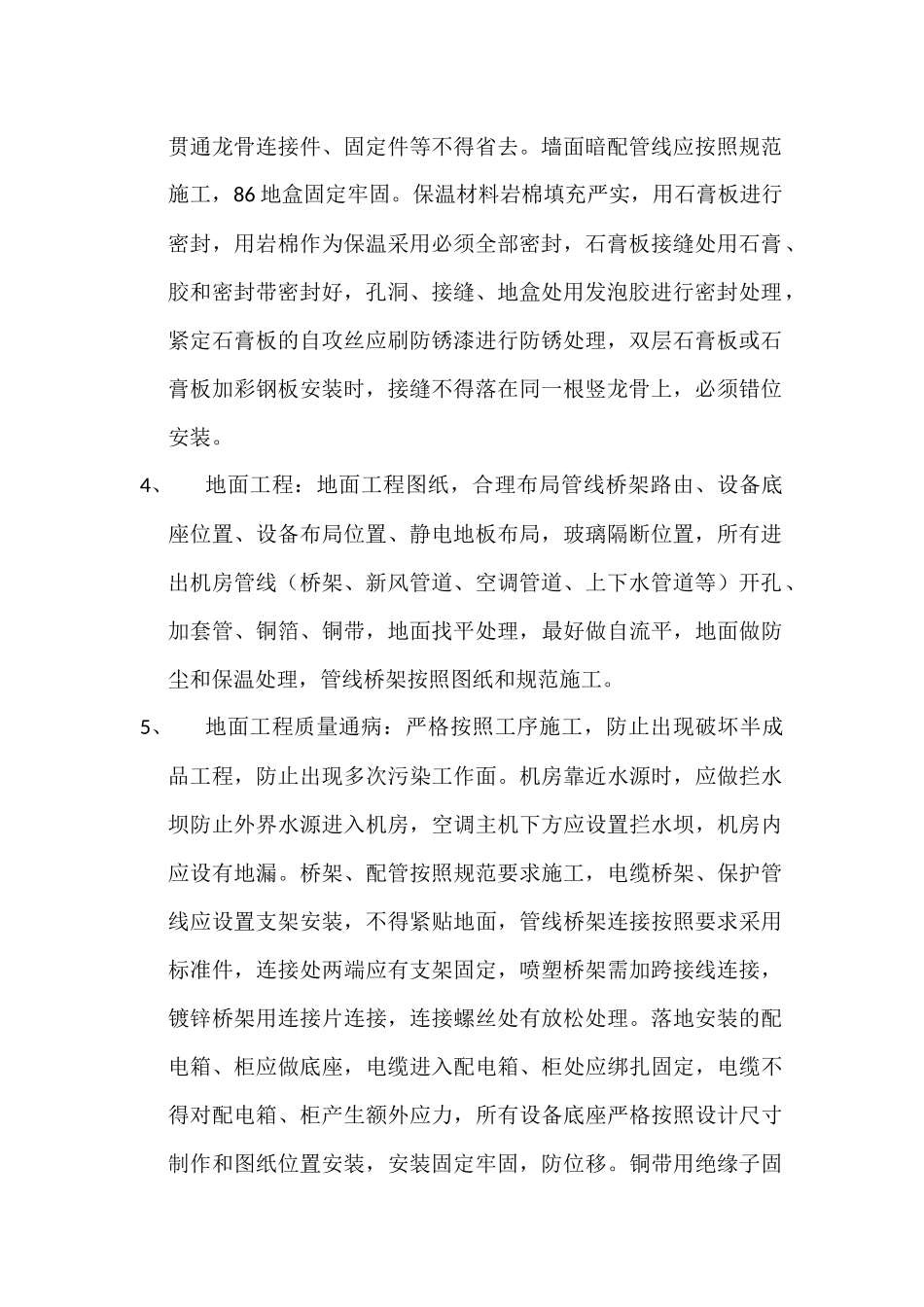

3、墙面工程:按照规范要求进行轻钢龙骨安装,天、地龙骨和竖龙骨生根牢固,固定天地公路用膨胀螺栓时螺帽加垫圈,距离不高于60cm,竖龙骨固定若用木方应刷防火涂料进行防火处理,贯通龙骨连接件、固定件等不得省去
墙面暗配管线应按照规范施工,86地盒固定牢固
保温材料岩棉填充严实,用石膏板进行密封,用岩棉作为保温采用必须全部密封,石膏板接缝处用石膏、胶和密封带密封好,孔洞、接缝、地盒处用发泡胶进行密封处理,紧定石膏板的自攻丝应刷防锈漆进行防锈处理,双层石膏板或石膏板加彩钢板安装时,接缝不得落在同一根竖龙骨上,必须错位安装
4、地面工程:地面工程图纸,合理布局管线桥架路由、设备底座位置、设备布局位置、静电地板布局,玻璃隔断位置,所有进出机房管线(桥架、新风管道、空调管道
