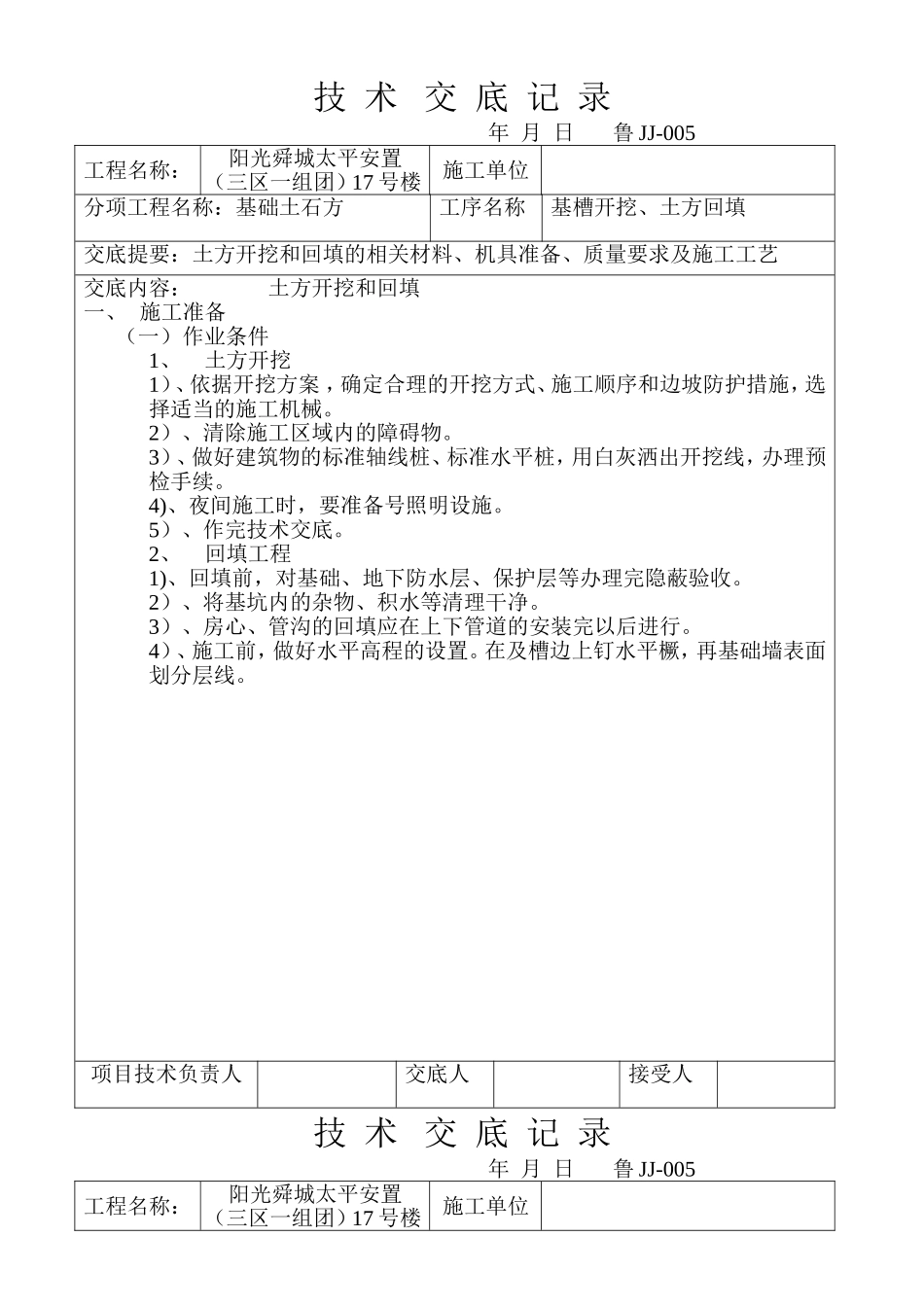

技术交底记录年月日鲁JJ-005工程名称:阳光舜城太平安置(三区一组团)17号楼施工单位分项工程名称:基础土石方工序名称基槽开挖、土方回填交底提要:土方开挖和回填的相关材料、机具准备、质量要求及施工工艺交底内容:土方开挖和回填一、施工准备(一)作业条件1、土方开挖1)、依据开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械
2)、清除施工区域内的障碍物
3)、做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,办理预检手续
4)、夜间施工时,要准备号照明设施
5)、作完技术交底
2、回填工程1)、回填前,对基础、地下防水层、保护层等办理完隐蔽验收
2)、将基坑内的杂物、积水等清理干净
3)、房心、管沟的回填应在上下管道的安装完以后进行
4)、施工前,做好水平高程的设置
在及槽边上钉水平橛,再基础墙表面划分层线
项目技术负责人交底人接受人技术交底记录年月日鲁JJ-005工程名称:阳光舜城太平安置(三区一组团)17号楼施工单位分项工程名称:基础土石方工序名称基槽开挖、土方回填交底提要:土方开挖和回填的相关材料、机具准备、质量要求及施工工艺交底内容:5)、作完技术交底

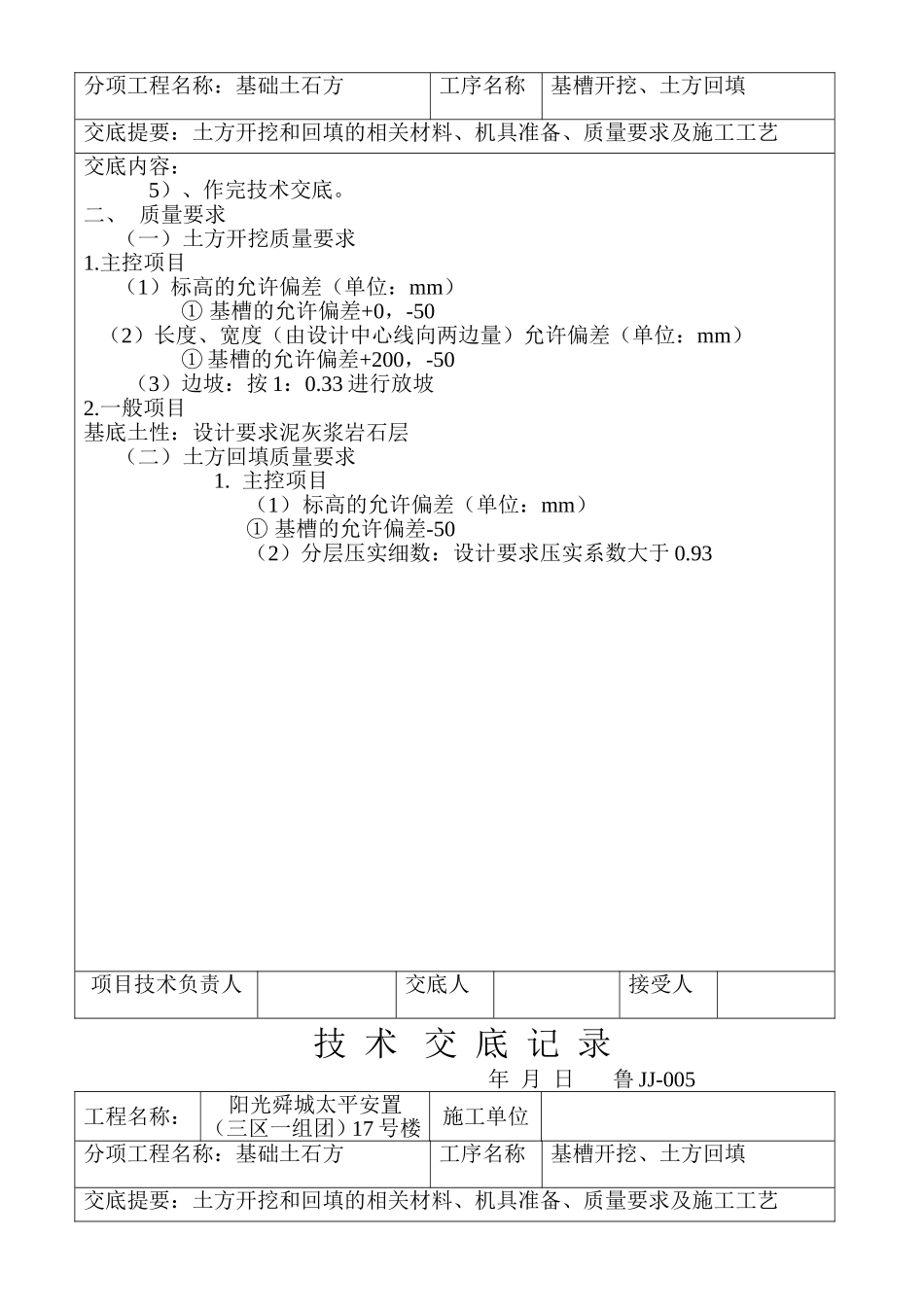

二、质量要求(一)土方开挖质量要求1
主控项目(1)标高的允许偏差(单位:mm)①基槽的允许偏差+0,-50(2)长度、宽度(由设计中心线向两边量)允许偏差(单位:mm)①基槽的允许偏差+200,-50(3)边坡:按1:0
33进行放坡2

一般项目基底土性:设计要求泥灰浆岩石层(二)土方回填质量要求1
主控项目(1)标高的允许偏差(单位:mm)①基槽的允许偏差-50(2)分层压实细数:设计要求压实系数大于0
93项目技术负责人交底人接受人技术交底记录年月日鲁JJ-005工程名称:阳光舜城太平安置(三区一组团)17号楼施工单位分项工程名称:基础土石方工序名称基槽开挖、土方回填交底提要:土方开挖
