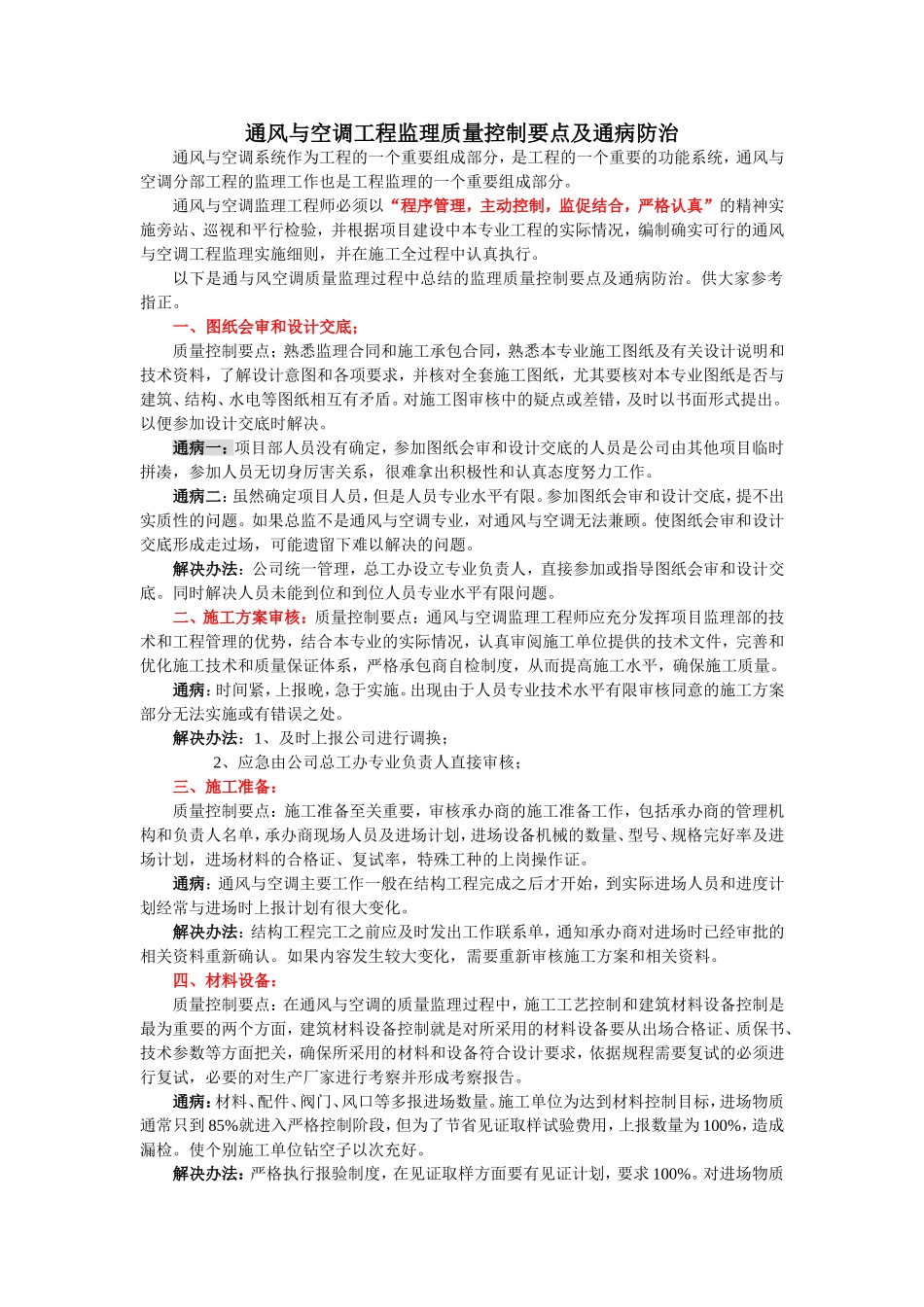

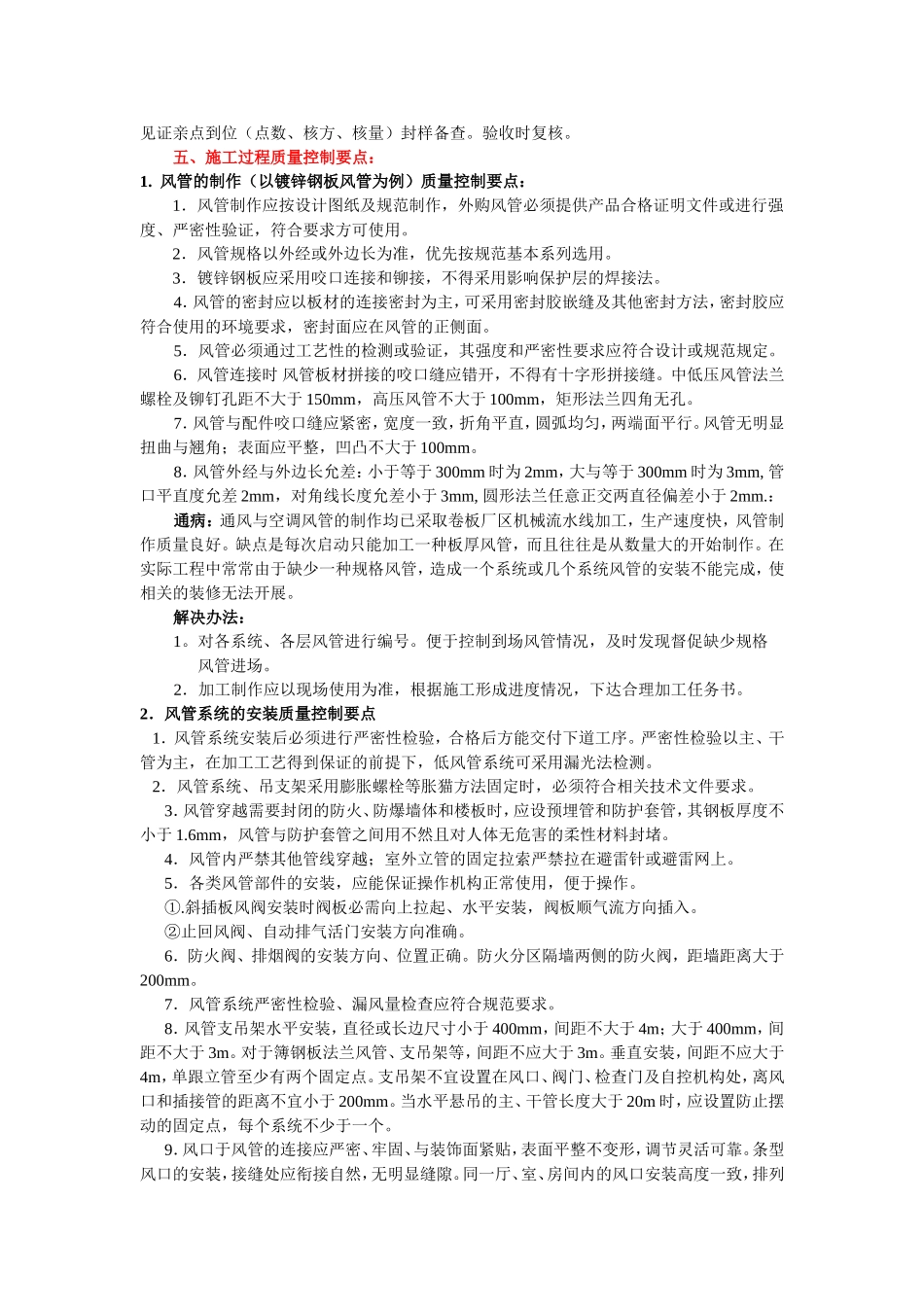

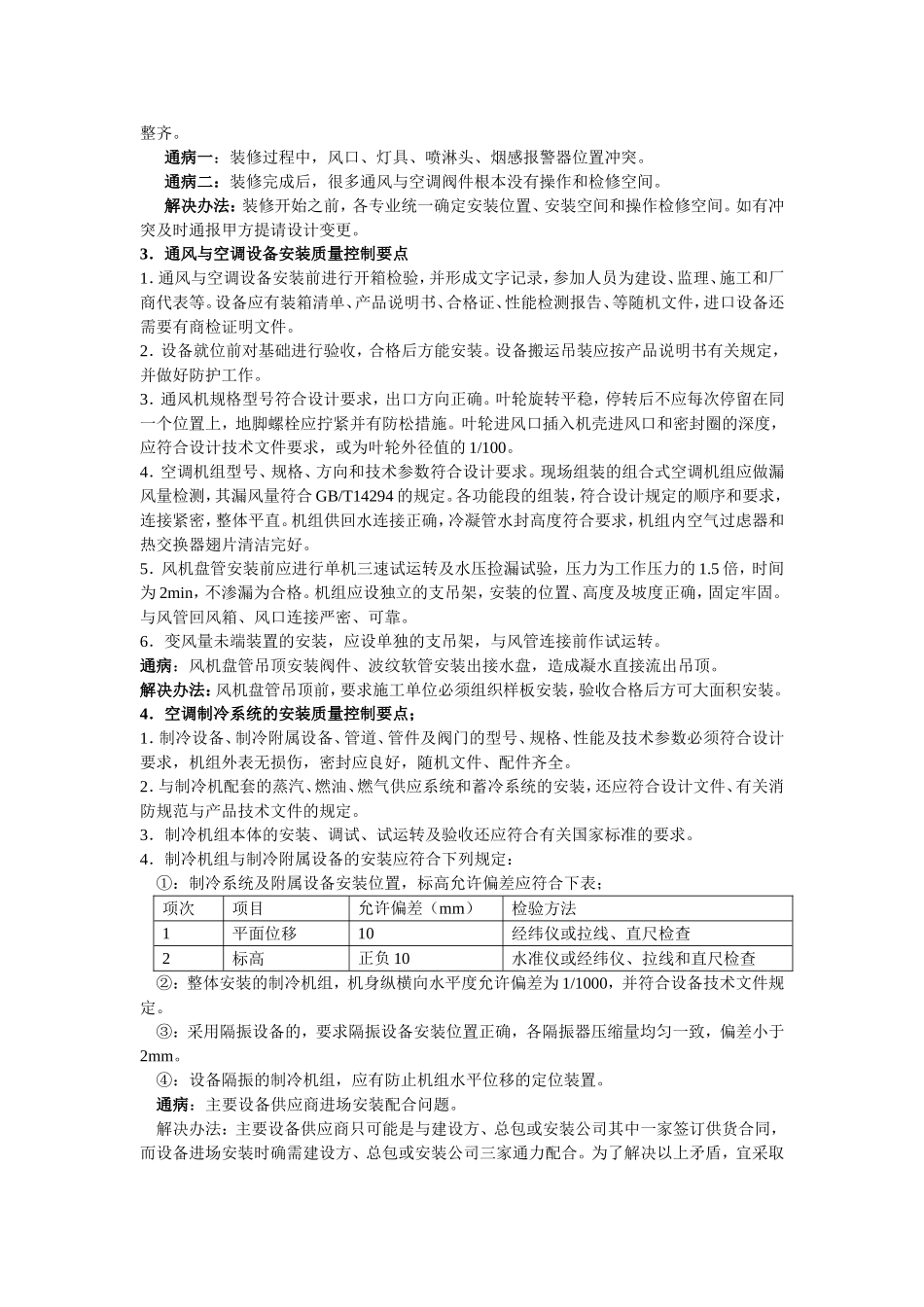

通风与空调工程监理质量控制要点及通病防治通风与空调系统作为工程的一个重要组成部分,是工程的一个重要的功能系统,通风与空调分部工程的监理工作也是工程监理的一个重要组成部分
通风与空调监理工程师必须以“程序管理,主动控制,监促结合,严格认真”的精神实施旁站、巡视和平行检验,并根据项目建设中本专业工程的实际情况,编制确实可行的通风与空调工程监理实施细则,并在施工全过程中认真执行
以下是通与风空调质量监理过程中总结的监理质量控制要点及通病防治
供大家参考指正
一、图纸会审和设计交底;质量控制要点;熟悉监理合同和施工承包合同,熟悉本专业施工图纸及有关设计说明和技术资料,了解设计意图和各项要求,并核对全套施工图纸,尤其要核对本专业图纸是否与建筑、结构、水电等图纸相互有矛盾
对施工图审核中的疑点或差错,及时以书面形式提出
以便参加设计交底时解决
通病一:项目部人员没有确定,参加图纸会审和设计交底的人员是公司由其他项目临时拼凑,参加人员无切身厉害关系,很难拿出积极性和认真态度努力工作
通病二:虽然确定项目人员,但是人员专业水平有限
参加图纸会审和设计交底,提不出实质性的问题
如果总监不是通风与空调专业,对通风与空调无法兼顾
使图纸会审和设计交底形成走过场,可能遗留下难以解决的问题
解决办法:公司统一管理,总工办设立专业负责人,直接参加或指导图纸会审和设计交底
同时解决人员未能到位和到位人员专业水平有限问题
二、施工方案审核:质量控制要点:通风与空调监理工程师应充分发挥项目监理部的技术和工程管理的优势,结合本专业的实际情况,认真审阅施工单位提供的技术文件,完善和优化施工技术和质量保证体系,严格承包商自检制度,从而提高施工水平,确保施工质量
通病:时间紧,上报晚,急于实施
出现由于人员专业技术水平有限审核同意的施工方案部分无法实施或有错误之处
解决办法:1、及时上报公司进行调换;2、应急由公司
