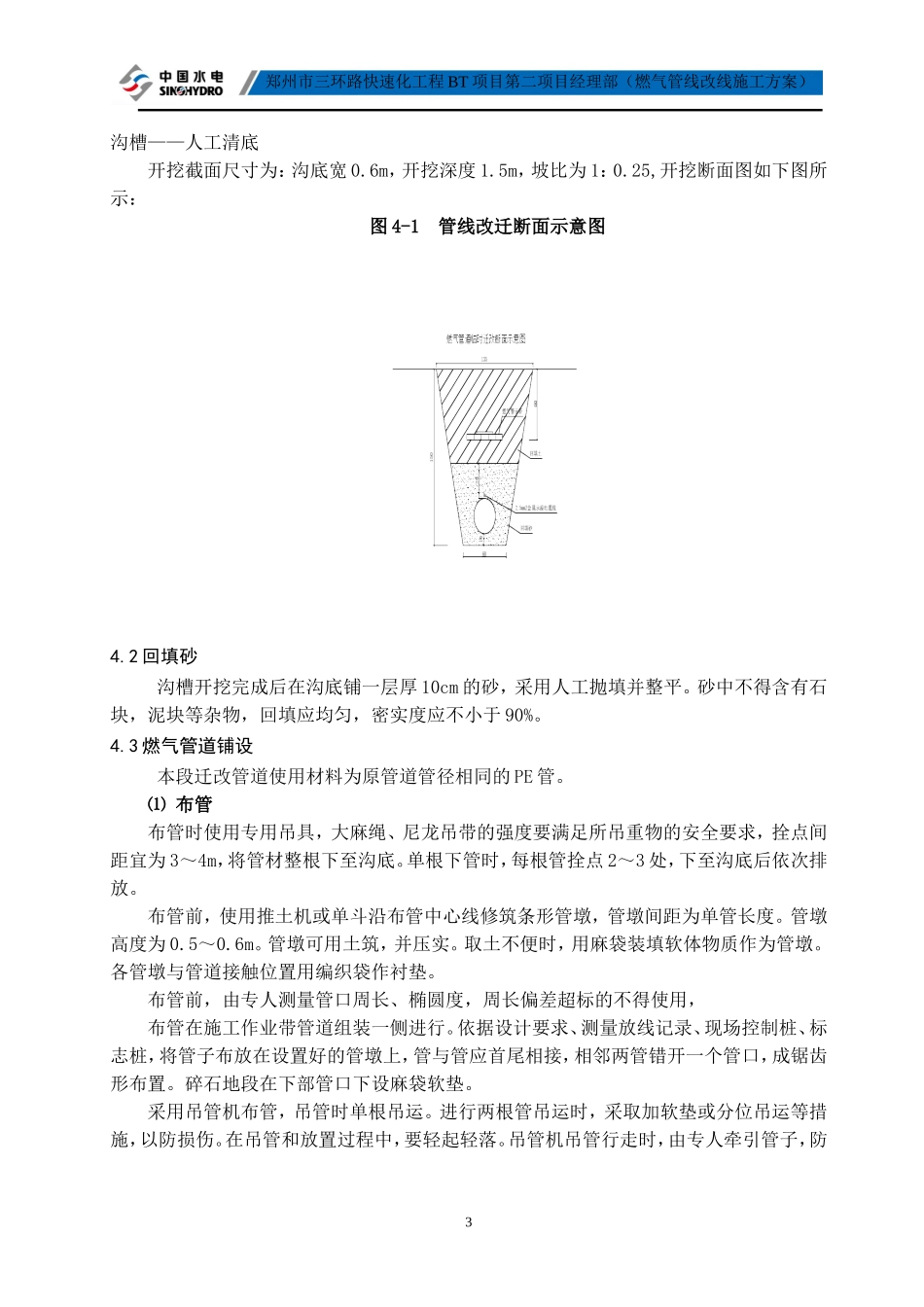

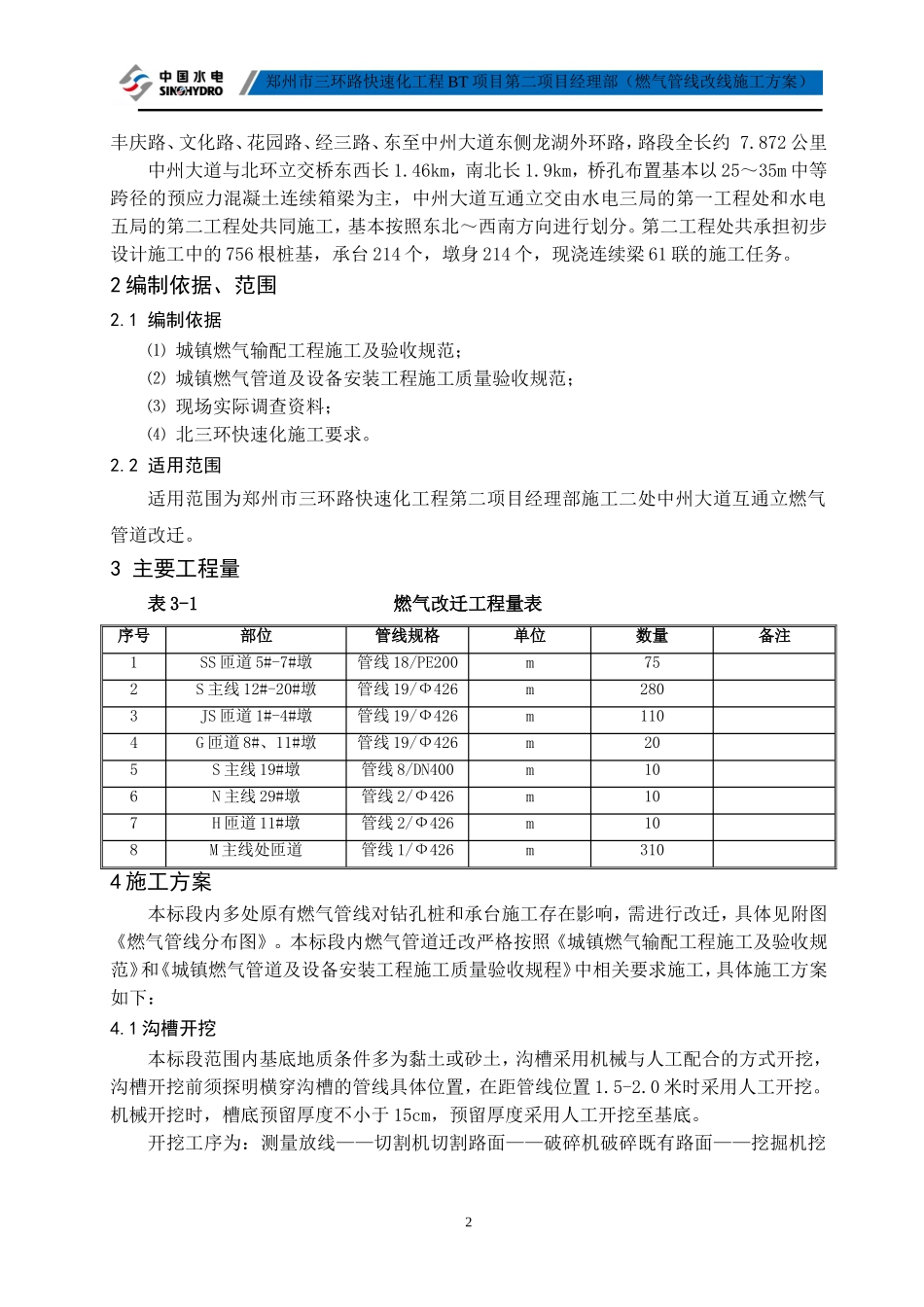

郑州市三环路快速化工程BT项目第二项目经理部(燃气管线改线施工方案)目录1工程概况..................................................................12编制依据、范围............................................................12.1编制依据............................................................12.2适用范围............................................................13主要工程量...............................................................14施工方案..................................................................24.1沟槽开挖.............................................................24.2回填砂...............................................................24.3燃气管道铺设.........................................................34.4管道检测.............................................................74.5管道附件与设备安装...................................................84.6回填土...............................................................94.7路面恢复............................................................105质量控制措施.............................................................105.1建立质量控制机构....................................................105.2质量控制要点........................................................106安全施工措施.............................................................146.1材料运输及存放安全措施..............................................146.2安全保证措施........................................................156.2.1安全生产责任制................................................156.2.2三级安全教育及岗前培训........................................156.2.3现场安全布置..................................................156.2.4现场安全布置一般要求..........................................156.3施工现场管理安全措施................................................167文明施工及环境保护措施...................................................167.1文明施工............................................................167.2环境保护............................................................17燃气管线改迁方案1工程概况北三环快速化工程,场址位于郑州市中心城区北部,西起南阳路立交西侧、经索凌路、1郑州市三环路快速化工程BT项目第二项目经理部(燃气管线改线施工方案)丰庆路、文化路、花园路、经三路、东至中州大道东侧龙湖外环路,路段全长约7.872公里中州大道与北环立交桥东西长1.46km,南北长1.9km,桥孔布置基本以25~35m中等跨径的预应力混凝土连续箱梁为主,中州大道互通立交由水电三局的第一工程处和水电五局的第二工程处共同施工,基本按照东北~西南方向进行划分。第二工程处共承担初步设计施工中的756根桩基,承台214个,墩身214个,现浇连续梁61联的施工任务。2编制依据、范围2.1编制依据⑴城镇燃气输配工程施工及验收规范;⑵城镇燃气管道及设备安装工程施工质量验收规范;⑶现场实际调查资料;⑷北三环快速化施工要求。2.2适用范围适用范围为郑州市三环路快速化工程第二项目经理部施工二处中州大道互通立燃气管道改迁。3主要工程量表3-1燃气改迁工程量表序号部位管线规格单位数量备注1SS匝道5#-7#墩管线18/PE200m752S主线12#-20#墩管线19/Ф426m2803JS匝道1#-4#墩管线19/Ф426m1104G匝道8#、11#墩管线19/Ф426m205S主线19#墩管线8/DN400m106N主线29#墩管线2/Ф426m107H匝道11#墩管线2/Ф426m108M主线处匝道管线1/Ф426m3104施工方案本标段内多处原有燃气管线对钻孔桩和承台施工存在影响,需进行改迁,具体见附图《燃气管线分布图》。本标段内燃气管道迁改严格按照《城镇燃气输配工程施工及验收规范》和《城镇燃气管道及设备安装工程施工质量验收规程》中相...
