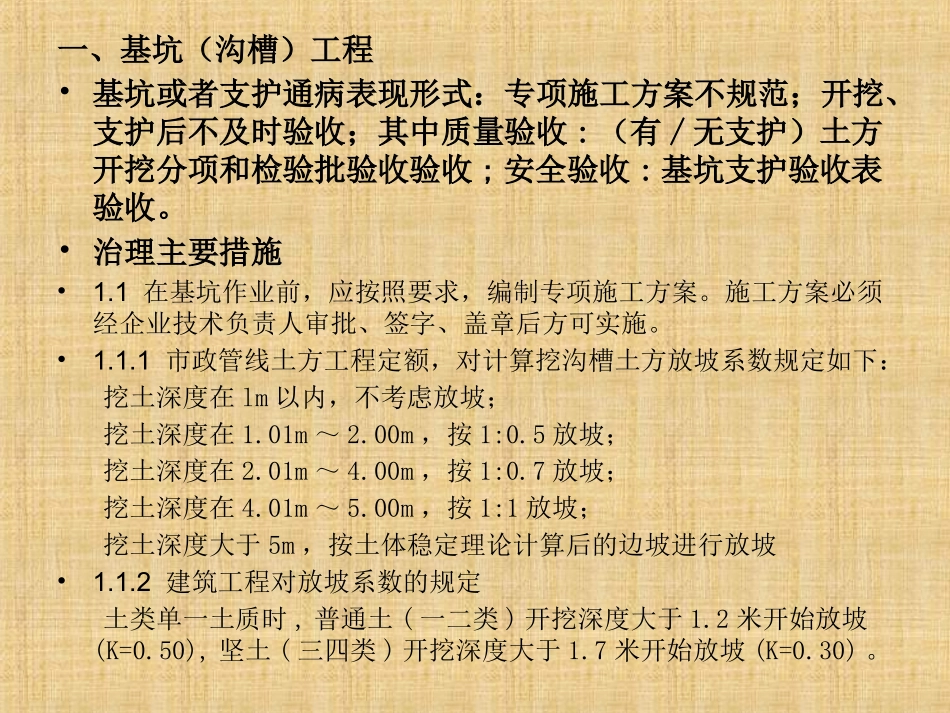

施工安全通病及防治措施济宁恒大名都一、基坑(沟槽)工程•基坑或者支护通病表现形式:专项施工方案不规范;开挖、支护后不及时验收;其中质量验收:(有/无支护)土方开挖分项和检验批验收验收;安全验收:基坑支护验收表验收
•治理主要措施•1
1在基坑作业前,应按照要求,编制专项施工方案
施工方案必须经企业技术负责人审批、签字、盖章后方可实施
1市政管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:挖土深度在lm以内,不考虑放坡;挖土深度在1
00m,按1:0
5放坡;挖土深度在2
00m,按1:0
7放坡;挖土深度在4
00m,按1:1放坡;挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡•1
2建筑工程对放坡系数的规定土类单一土质时,普通土(一二类)开挖深度大于1
2米开始放坡(K=0
50),坚土(三四类)开挖深度大于1
7米开始放坡(K=0

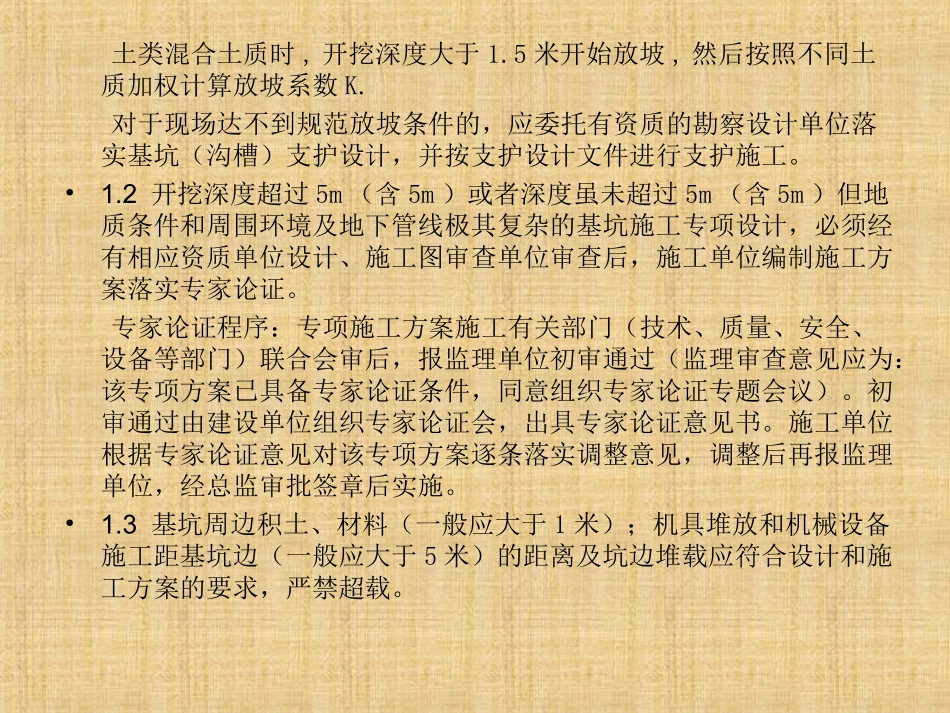

土类混合土质时,开挖深度大于1
5米开始放坡,然后按照不同土质加权计算放坡系数K
对于现场达不到规范放坡条件的,应委托有资质的勘察设计单位落实基坑(沟槽)支护设计,并按支护设计文件进行支护施工
2开挖深度超过5m(含5m)或者深度虽未超过5m(含5m)但地质条件和周围环境及地下管线极其复杂的基坑施工专项设计,必须经有相应资质单位设计、施工图审查单位审查后,施工单位编制施工方案落实专家论证
专家论证程序:专项施工方案施工有关部门(技术、质量、安全、设备等部门)联合会审后,报监理单位初审通过(监理审查意见应为:该专项方案已具备专家论证条件,同意组织专家论证专题会议)
初审通过由建设单位组织专家论证会,出具专家论证意见书
施工单位根据专家论证意见对该专项方案逐条落实调整意见,调整后再报监理单位,经总监审批签章后实施
3基坑周边积土、材料(一般应大于1米);机具堆放和机械
