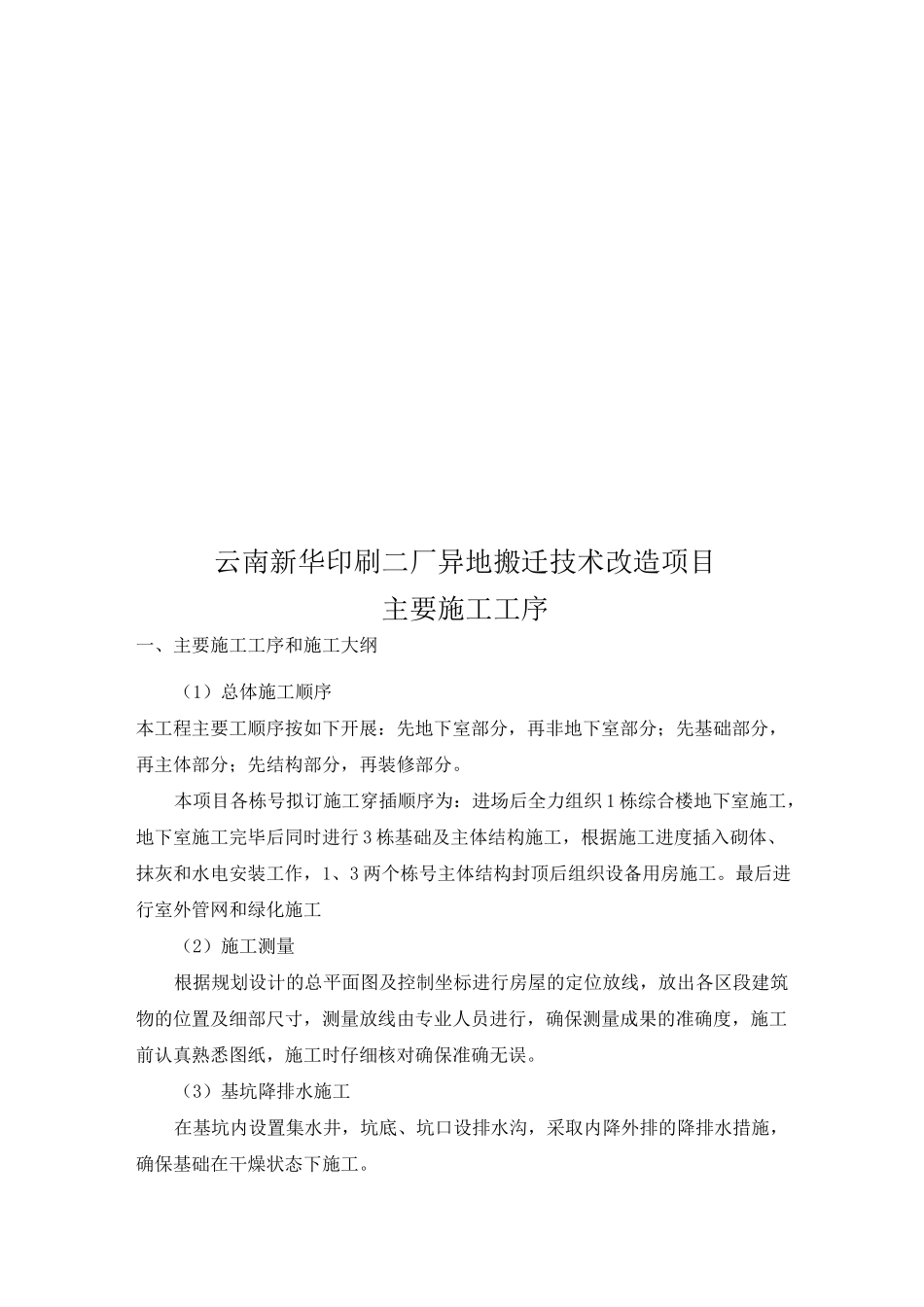

云南新华印刷二厂异地搬迁技术改造项目主要施工工序一、主要施工工序和施工大纲(1)总体施工顺序本工程主要工顺序按如下开展:先地下室部分,再非地下室部分;先基础部分,再主体部分;先结构部分,再装修部分
本项目各栋号拟订施工穿插顺序为:进场后全力组织1栋综合楼地下室施工,地下室施工完毕后同时进行3栋基础及主体结构施工,根据施工进度插入砌体、抹灰和水电安装工作,1、3两个栋号主体结构封顶后组织设备用房施工
最后进行室外管网和绿化施工(2)施工测量根据规划设计的总平面图及控制坐标进行房屋的定位放线,放出各区段建筑物的位置及细部尺寸,测量放线由专业人员进行,确保测量成果的准确度,施工前认真熟悉图纸,施工时仔细核对确保准确无误
(3)基坑降排水施工在基坑内设置集水井,坑底、坑口设排水沟,采取内降外排的降排水措施,确保基础在干燥状态下施工

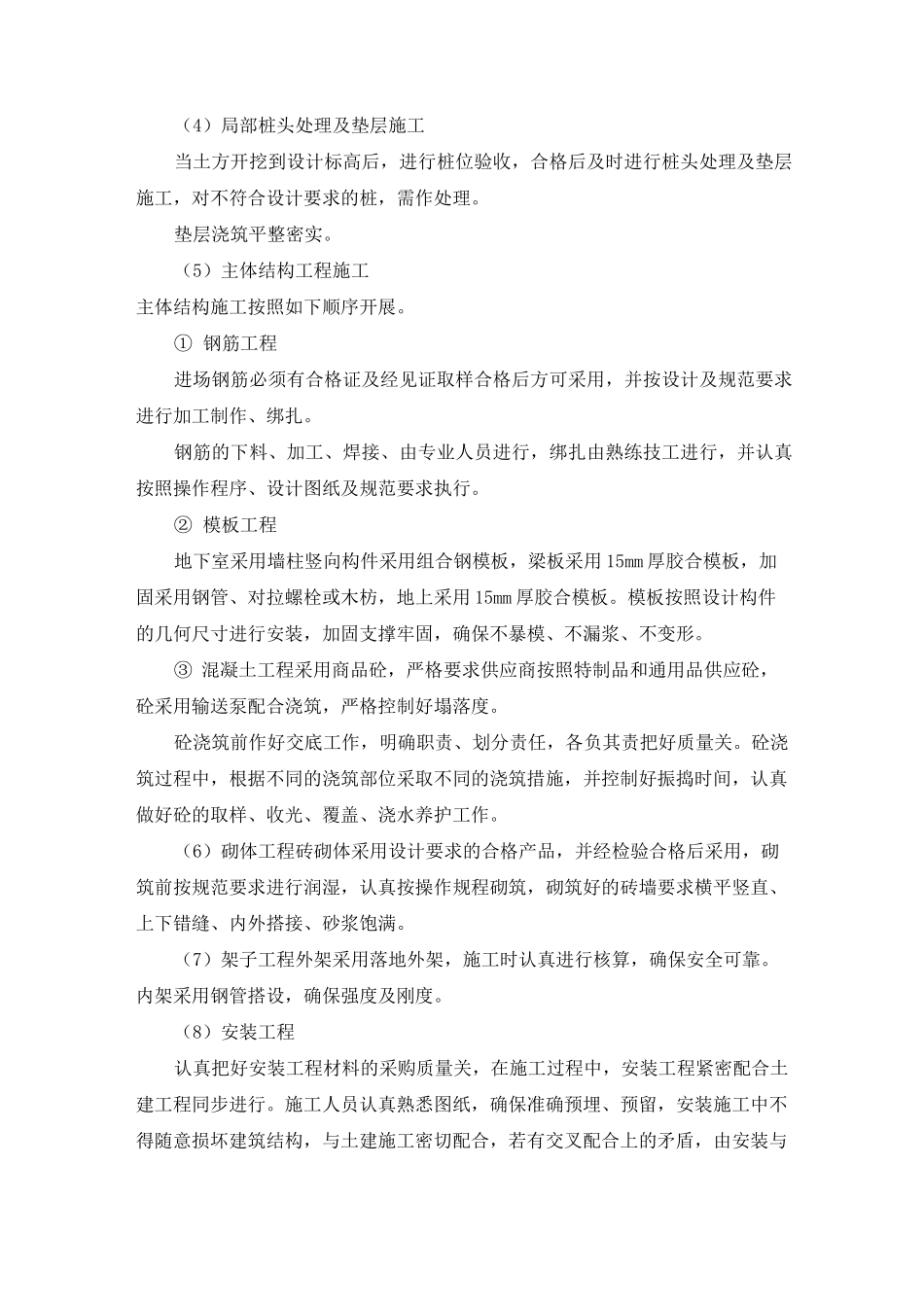

(4)局部桩头处理及垫层施工当土方开挖到设计标高后,进行桩位验收,合格后及时进行桩头处理及垫层施工,对不符合设计要求的桩,需作处理
垫层浇筑平整密实
(5)主体结构工程施工主体结构施工按照如下顺序开展
①钢筋工程进场钢筋必须有合格证及经见证取样合格后方可采用,并按设计及规范要求进行加工制作、绑扎
钢筋的下料、加工、焊接、由专业人员进行,绑扎由熟练技工进行,并认真按照操作程序、设计图纸及规范要求执行
②模板工程地下室采用墙柱竖向构件采用组合钢模板,梁板采用15mm厚胶合模板,加固采用钢管、对拉螺栓或木枋,地上采用15mm厚胶合模板
模板按照设计构件的几何尺寸进行安装,加固支撑牢固,确保不暴模、不漏浆、不变形
③混凝土工程采用商品砼,严格要求供应商按照特制品和通用品供应砼,砼采用输送泵配合浇筑,严格控制好塌落度
砼浇筑前作好交底工作,明确职责、划分责任,各负其责把好质量关
砼浇筑过程中,根据不同的浇筑部位采取不同的浇筑措施,并控制好振捣时间,认真做好砼的取样
