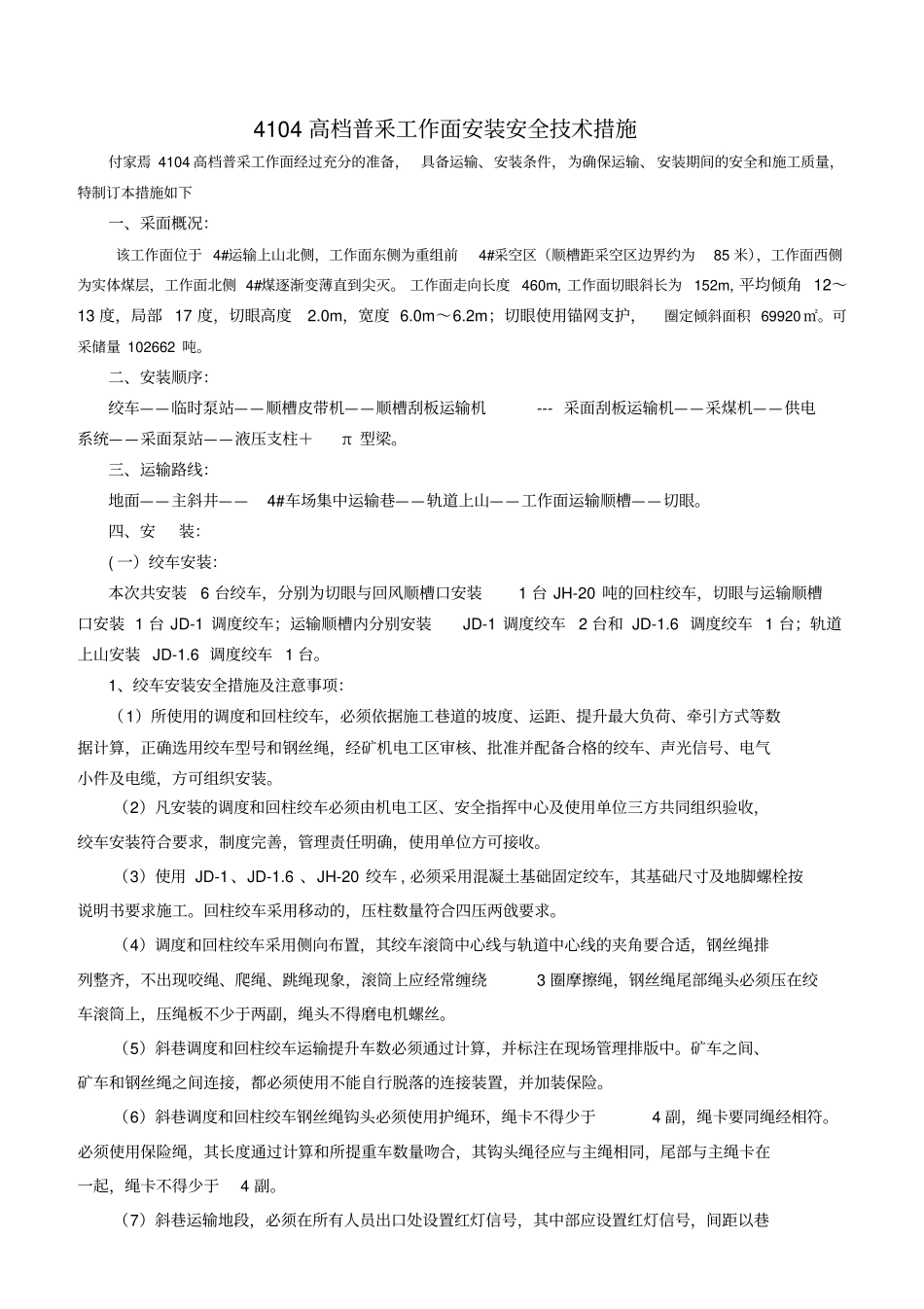

4104高档普釆工作面安装安全技术措施基建矿长:施工单位:队长:编制:马毛平梁瑞编制日期:2014年7月21日4104高档普釆工作面安装安全技术措施付家焉4104高档普采工作面经过充分的准备,具备运输、安装条件,为确保运输、安装期间的安全和施工质量,特制订本措施如下一、采面概况:该工作面位于4#运输上山北侧,工作面东侧为重组前4#采空区(顺槽距采空区边界约为85米),工作面西侧为实体煤层,工作面北侧4#煤逐渐变薄直到尖灭
工作面走向长度460m,工作面切眼斜长为152m,平均倾角12~13度,局部17度,切眼高度2
0m,宽度6
2m;切眼使用锚网支护,圈定倾斜面积69920㎡
可采储量102662吨
二、安装顺序:绞车——临时泵站——顺槽皮带机——顺槽刮板运输机---采面刮板运输机——采煤机——供电系统——采面泵站——液压支柱+π型梁
三、运输路线:地面——主斜井——4#车场集中运输巷——轨道上山——工作面运输顺槽——切眼
四、安装:(一)绞车安装:本次共安装6台绞车,分别为切眼与回风顺槽口安装1台JH-20吨的回柱绞车,切眼与运输顺槽口安装1台JD-1调度绞车;运输顺槽内分别安装JD-1调度绞车2台和JD-1
6调度绞车1台;轨道上山安装JD-1
6调度绞车1台

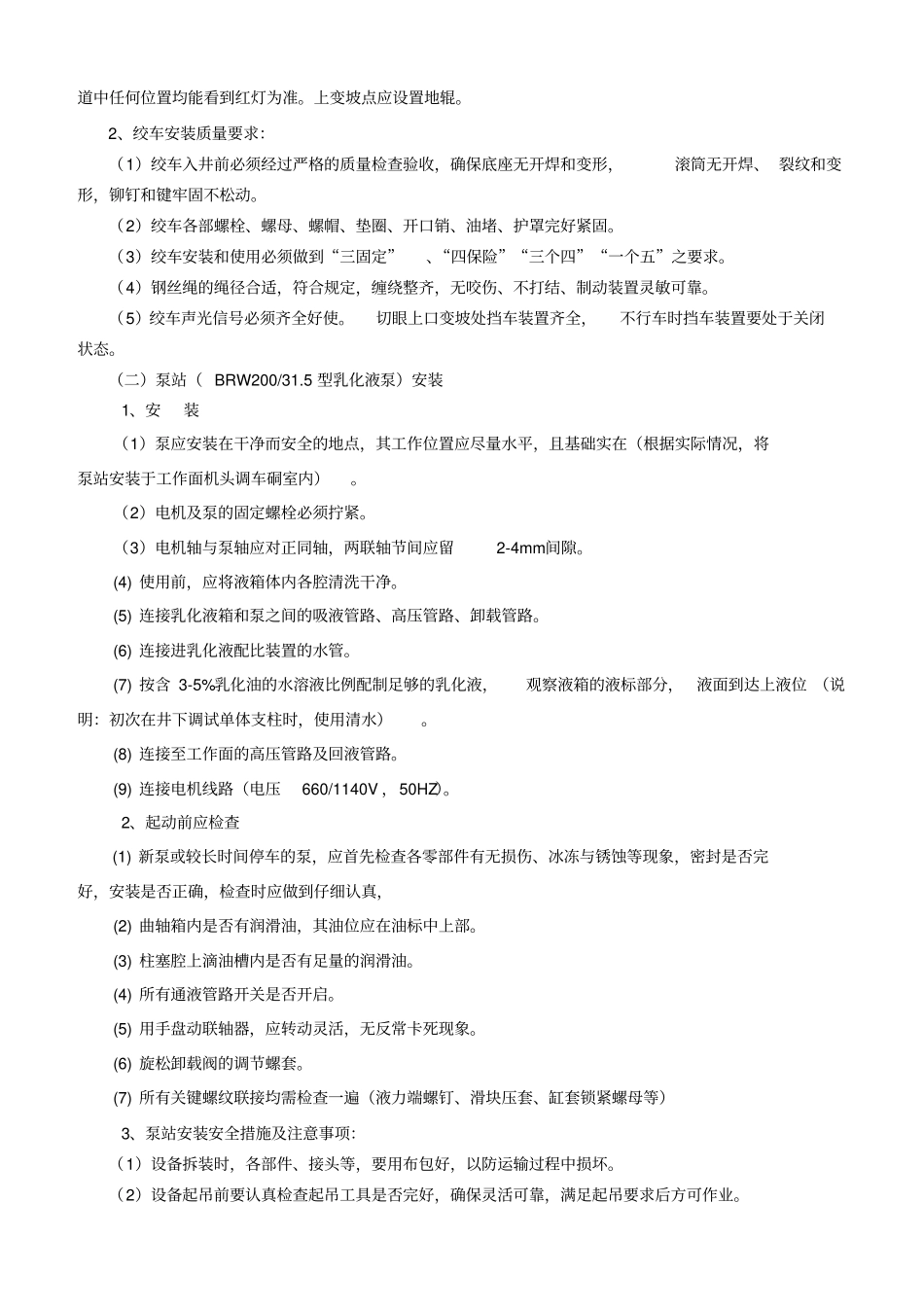

1、绞车安装安全措施及注意事项:(1)所使用的调度和回柱绞车,必须依据施工巷道的坡度、运距、提升最大负荷、牵引方式等数据计算,正确选用绞车型号和钢丝绳,经矿机电工区审核、批准并配备合格的绞车、声光信号、电气小件及电缆,方可组织安装
(2)凡安装的调度和回柱绞车必须由机电工区、安全指挥中心及使用单位三方共同组织验收,绞车安装符合要求,制度完善,管理责任明确,使用单位方可接收
(3)使用JD-1、JD-1
6、JH-20绞车,必须采用混凝土基础固定绞车,其基础尺寸及地脚螺栓按说明书要求施工
回柱绞车采用移
