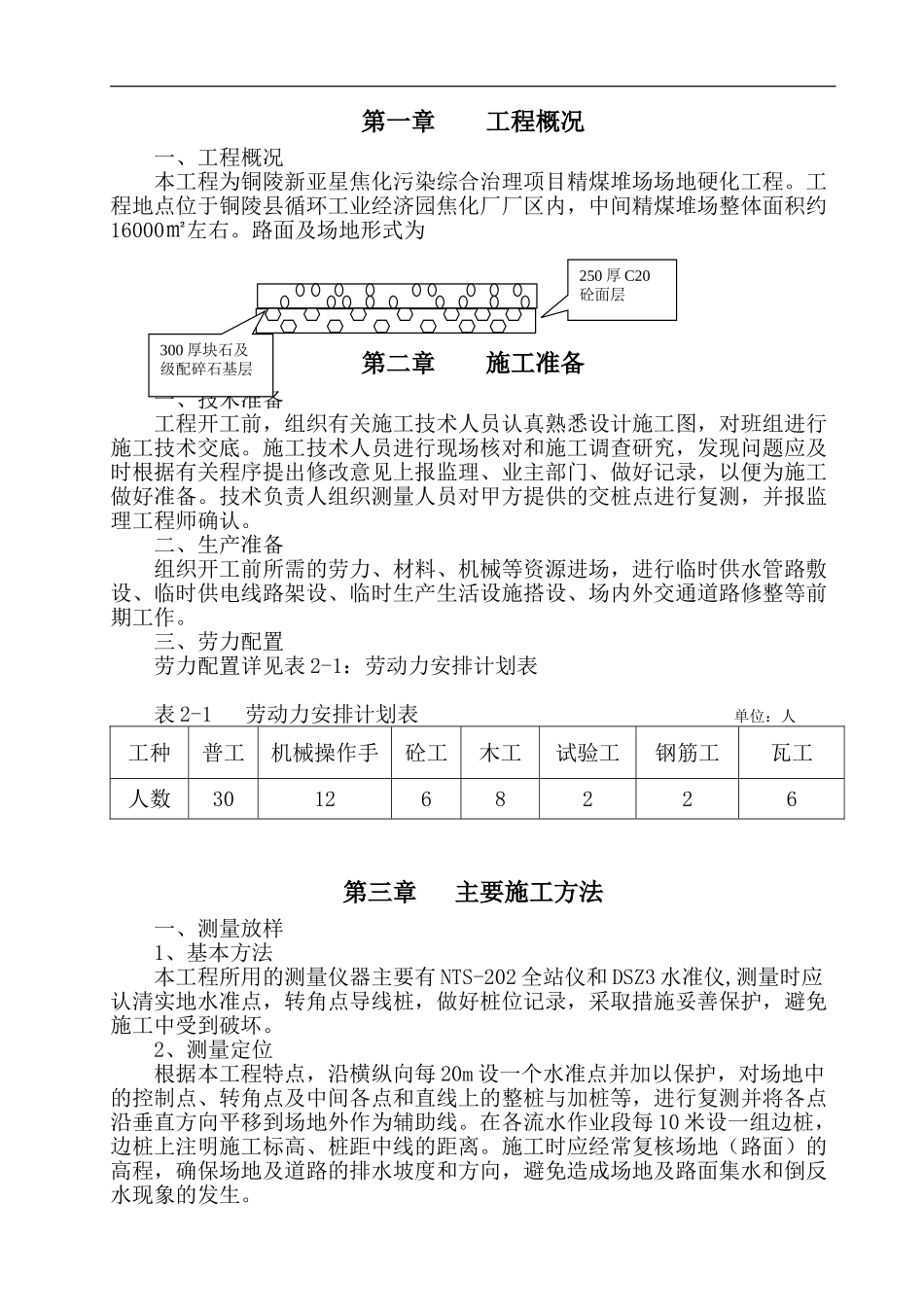

第一章工程概况一、工程概况本工程为铜陵新亚星焦化污染综合治理项目精煤堆场场地硬化工程
工程地点位于铜陵县循环工业经济园焦化厂厂区内,中间精煤堆场整体面积约16000㎡左右
路面及场地形式为第二章施工准备一、技术准备工程开工前,组织有关施工技术人员认真熟悉设计施工图,对班组进行施工技术交底
施工技术人员进行现场核对和施工调查研究,发现问题应及时根据有关程序提出修改意见上报监理、业主部门、做好记录,以便为施工做好准备
技术负责人组织测量人员对甲方提供的交桩点进行复测,并报监理工程师确认
二、生产准备组织开工前所需的劳力、材料、机械等资源进场,进行临时供水管路敷设、临时供电线路架设、临时生产生活设施搭设、场内外交通道路修整等前期工作
三、劳力配置劳力配置详见表2-1:劳动力安排计划表表2-1劳动力安排计划表单位:人工种普工机械操作手砼工木工试验工钢筋工瓦工人数301268226第三章主要施工方法一、测量放样1、基本方法本工程所用的测量仪器主要有NTS-202全站仪和DSZ3水准仪,测量时应认清实地水准点,转角点导线桩,做好桩位记录,采取措施妥善保护,避免施工中受到破坏
2、测量定位根据本工程特点,沿横纵向每20m设一个水准点并加以保护,对场地中的控制点、转角点及中间各点和直线上的整桩与加桩等,进行复测并将各点沿垂直方向平移到场地外作为辅助线
在各流水作业段每10米设一组边桩,边桩上注明施工标高、桩距中线的距离
施工时应经常复核场地(路面)的高程,确保场地及道路的排水坡度和方向,避免造成场地及路面集水和倒反水现象的发生

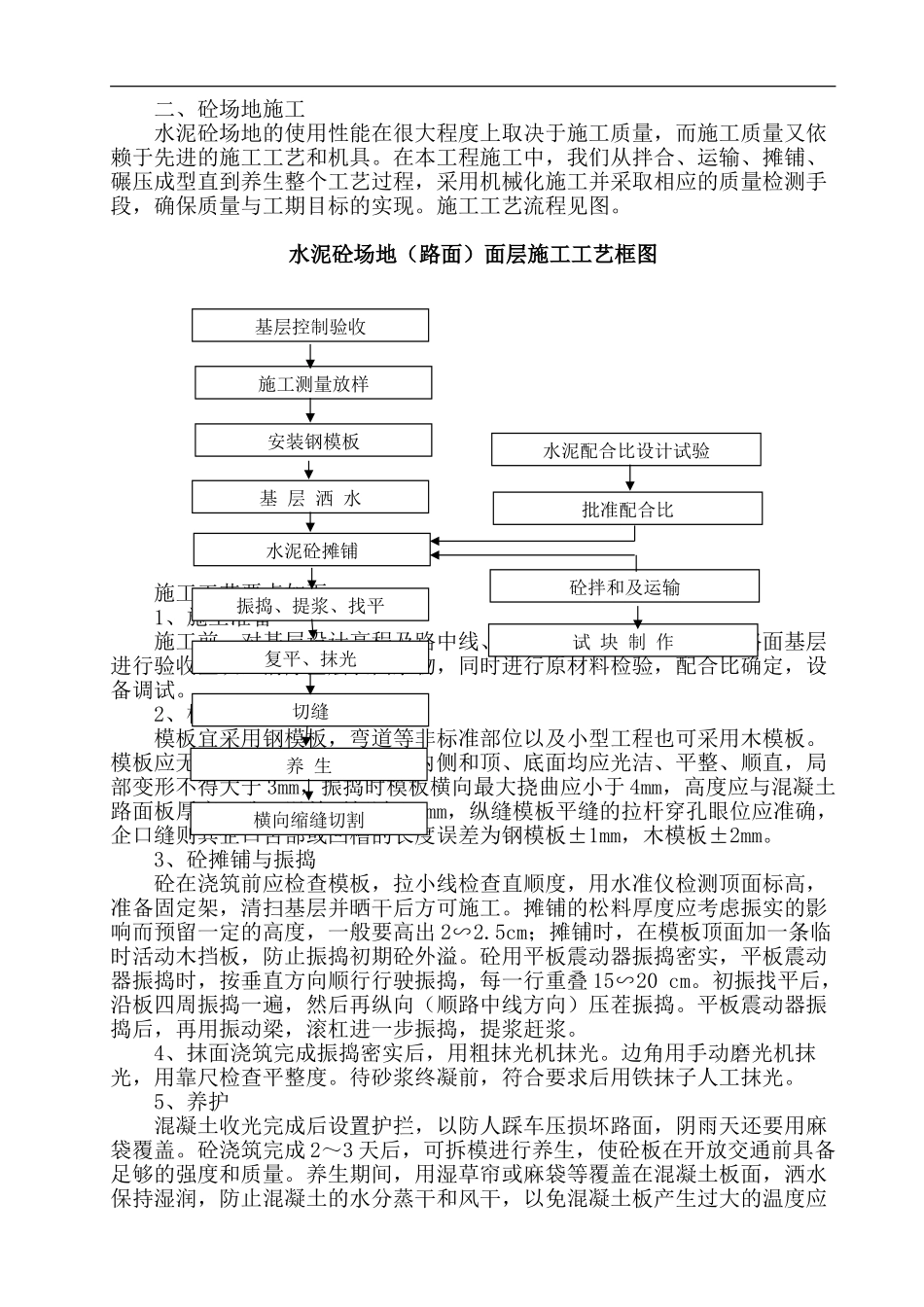

250厚C20砼面层300厚块石及级配碎石基层二、砼场地施工水泥砼场地的使用性能在很大程度上取决于施工质量,而施工质量又依赖于先进的施工工艺和机具
在本工程施工中,我们从拌合、运输、摊铺、碾压成型直到养生整个工艺过程,采用机械化施工并采取相应的质量检测手段,确保质量
