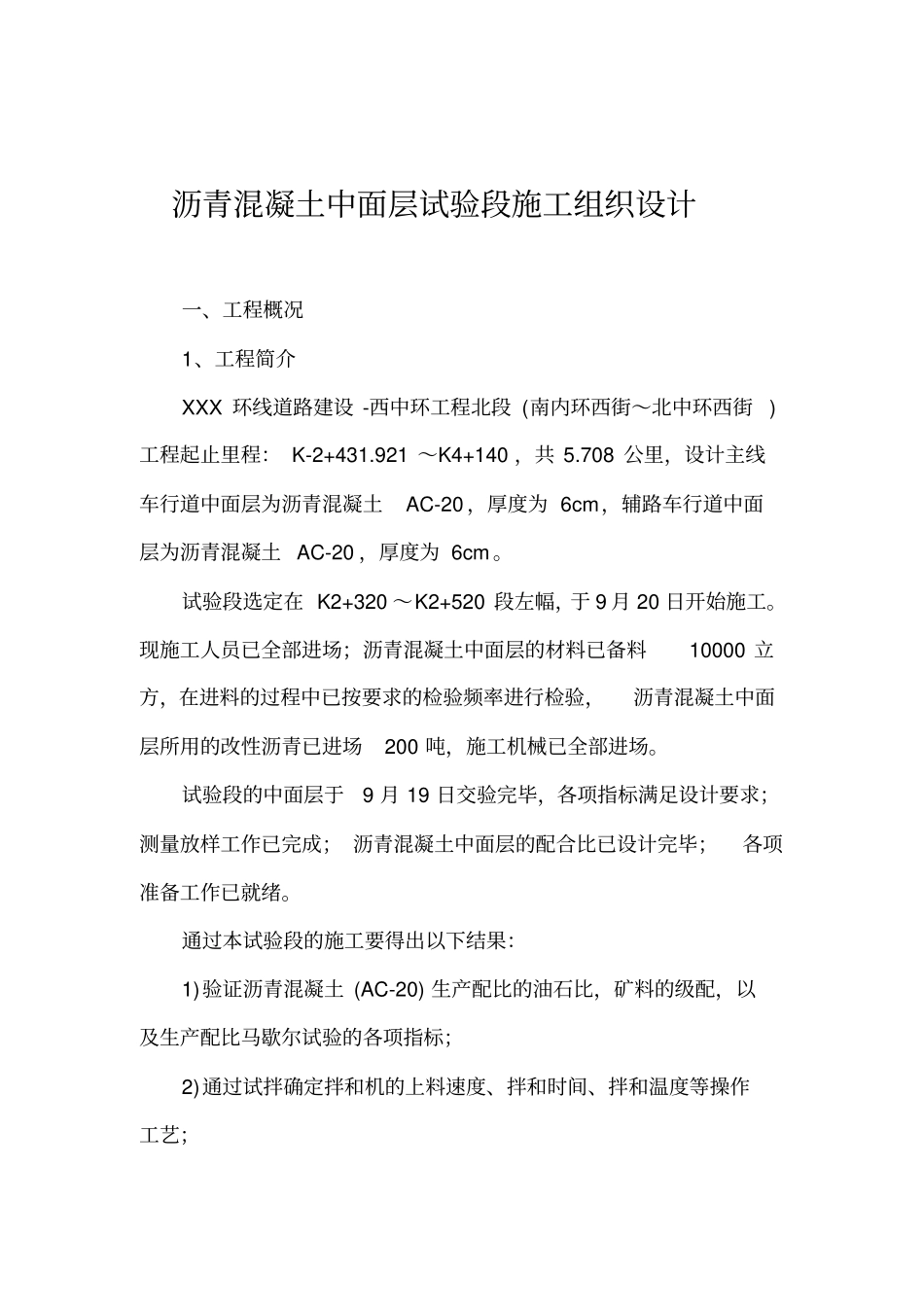

沥青混凝土中面层试验段施工组织设计一、工程概况1、工程简介XXX环线道路建设-西中环工程北段(南内环西街~北中环西街)工程起止里程:K-2+431

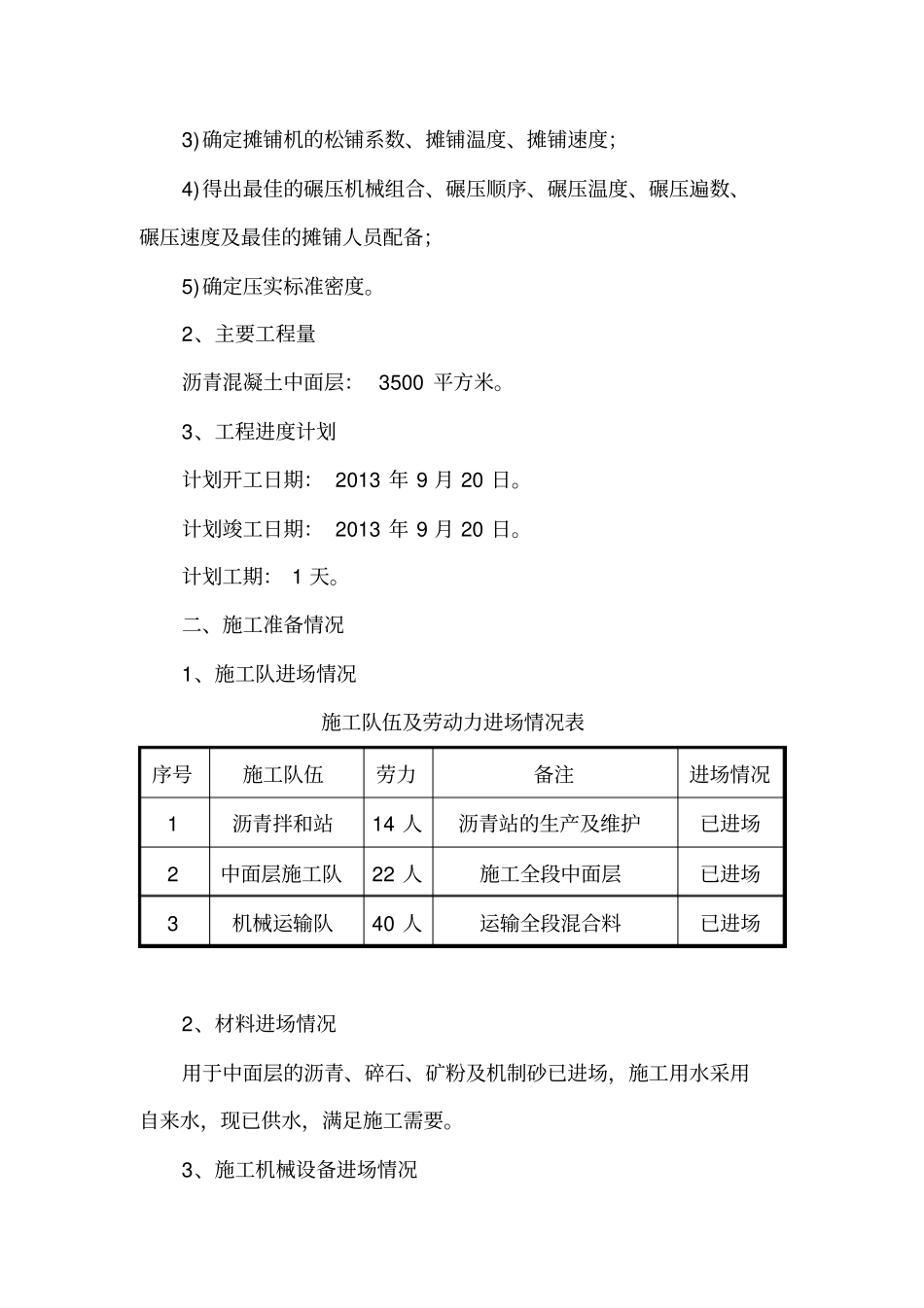

921~K4+140,共5
708公里,设计主线车行道中面层为沥青混凝土AC-20,厚度为6cm,辅路车行道中面层为沥青混凝土AC-20,厚度为6cm
试验段选定在K2+320~K2+520段左幅,于9月20日开始施工
现施工人员已全部进场;沥青混凝土中面层的材料已备料10000立方,在进料的过程中已按要求的检验频率进行检验,沥青混凝土中面层所用的改性沥青已进场200吨,施工机械已全部进场
试验段的中面层于9月19日交验完毕,各项指标满足设计要求;测量放样工作已完成;沥青混凝土中面层的配合比已设计完毕;各项准备工作已就绪
通过本试验段的施工要得出以下结果:1)验证沥青混凝土(AC-20)生产配比的油石比,矿料的级配,以及生产配比马歇尔试验的各项指标;2)通过试拌确定拌和机的上料速度、拌和时间、拌和温度等操作工艺;3)确定摊铺机的松铺系数、摊铺温度、摊铺速度;4)得出最佳的碾压机械组合、碾压顺序、碾压温度、碾压遍数、碾压速度及最佳的摊铺人员配备;5)确定压实标准密度
2、主要工程量沥青混凝土中面层:3500平方米
3、工程进度计划计划开工日期:2013年9月20日
计划竣工日期:2013年9月20日
计划工期:1天
二、施工准备情况1、施工队进场情况施工队伍及劳动力进场情况表序号施工队伍劳力备注进场情况1沥青拌和站14人沥青站的生产及维护已进场2中面层施工队22人施工全段中面层已进场3机械运输队40人运输全段混合料已进场2、材料进场情况用于中面层的沥青、碎石、矿粉及机制砂已进场,施工用水采用自来水,现已供水,满足施工需要

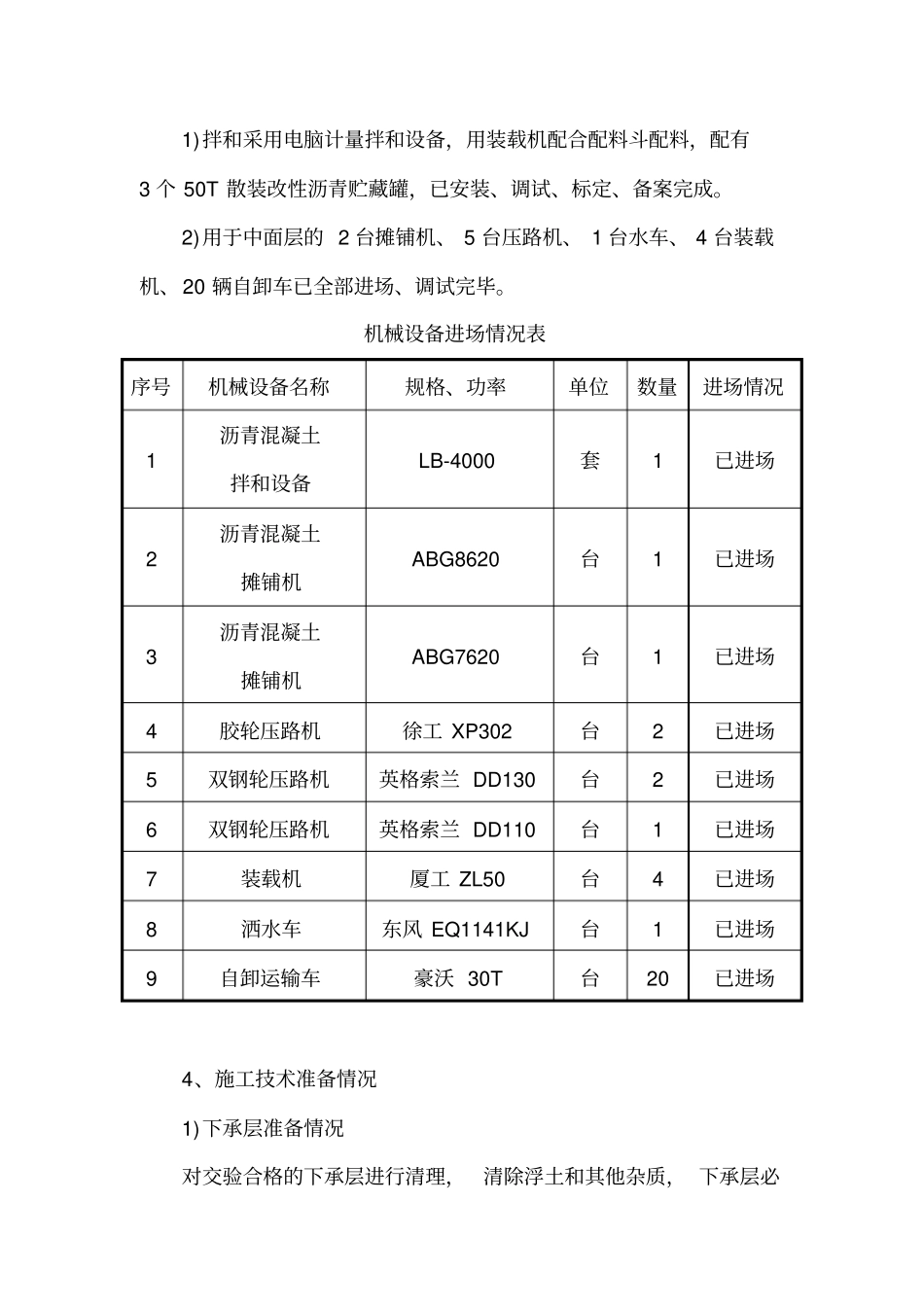

3、施工机械设备进场情况1)拌和采用电脑计量拌和设备,用装载机配合配料斗配料,配有3个50T散装改性沥青贮藏罐
