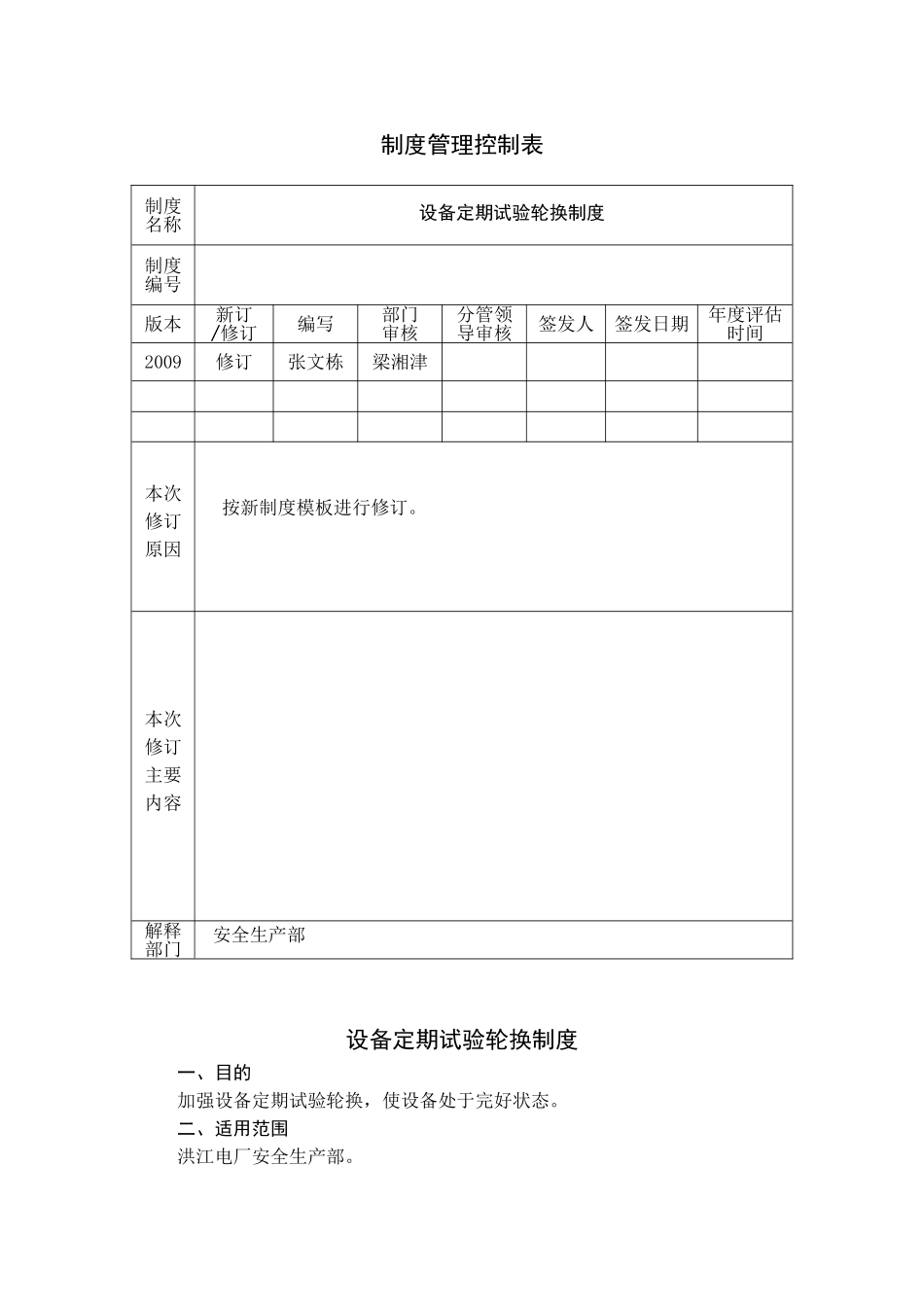

制度管理控制表设备定期试验轮换制度一、目的加强设备定期试验轮换,使设备处于完好状态
二、适用范围洪江电厂安全生产部

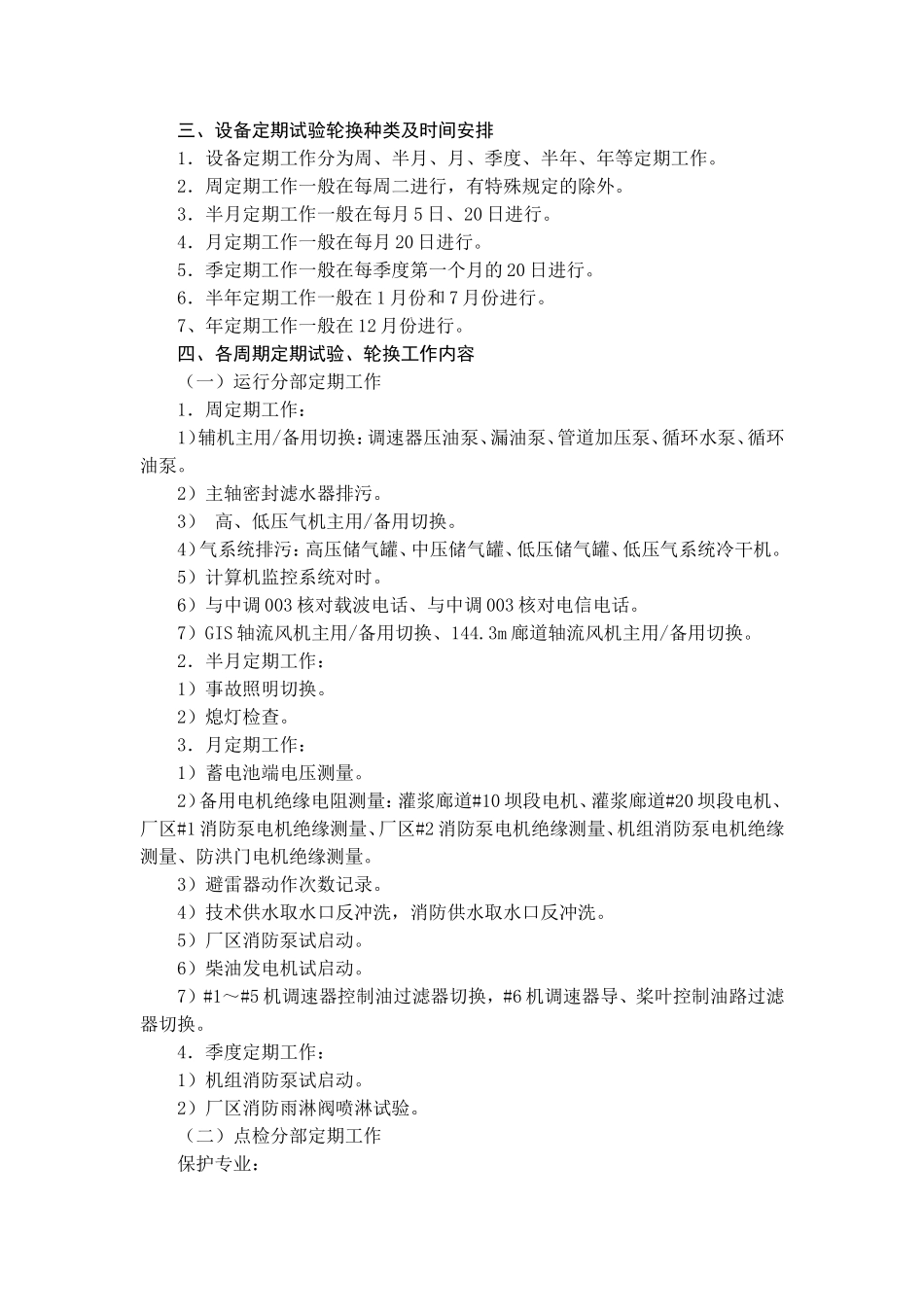

制度名称设备定期试验轮换制度制度编号版本新订/修订编写部门审核分管领导审核签发人签发日期年度评估时间2009修订张文栋梁湘津本次修订原因按新制度模板进行修订
本次修订主要内容解释部门安全生产部三、设备定期试验轮换种类及时间安排1.设备定期工作分为周、半月、月、季度、半年、年等定期工作
2.周定期工作一般在每周二进行,有特殊规定的除外
3.半月定期工作一般在每月5日、20日进行
4.月定期工作一般在每月20日进行
5.季定期工作一般在每季度第一个月的20日进行
6.半年定期工作一般在1月份和7月份进行
7、年定期工作一般在12月份进行
四、各周期定期试验、轮换工作内容(一)运行分部定期工作1.周定期工作:1)辅机主用/备用切换:调速器压油泵、漏油泵、管道加压泵、循环水泵、循环油泵
2)主轴密封滤水器排污
3)高、低压气机主用/备用切换
4)气系统排污:高压储气罐、中压储气罐、低压储气罐、低压气系统冷干机
5)计算机监控系统对时
6)与中调003核对载波电话、与中调003核对电信电话
7)GIS轴流风机主用/备用切换、144
3m廊道轴流风机主用/备用切换
2.半月定期工作:1)事故照明切换
2)熄灯检查
3.月定期工作:1)蓄电池端电压测量
2)备用电机绝缘电阻测量:灌浆廊道#10坝段电机、灌浆廊道#20坝段电机、厂区#1消防泵电机绝缘测量、厂区#2消防泵电机绝缘测量、机组消防泵电机绝缘测量、防洪门电机绝缘测量
3)避雷器动作次数记录
4)技术供水取水口反冲洗,消防供水取水口反冲洗
5)厂区消防泵试启动
6)柴油发电机试启动
7)#1~#5机调速器控制油过滤器切换,#6机调速器导、桨叶控制油路过滤器切换
4.季度定期工作:1)机组消防泵试启动

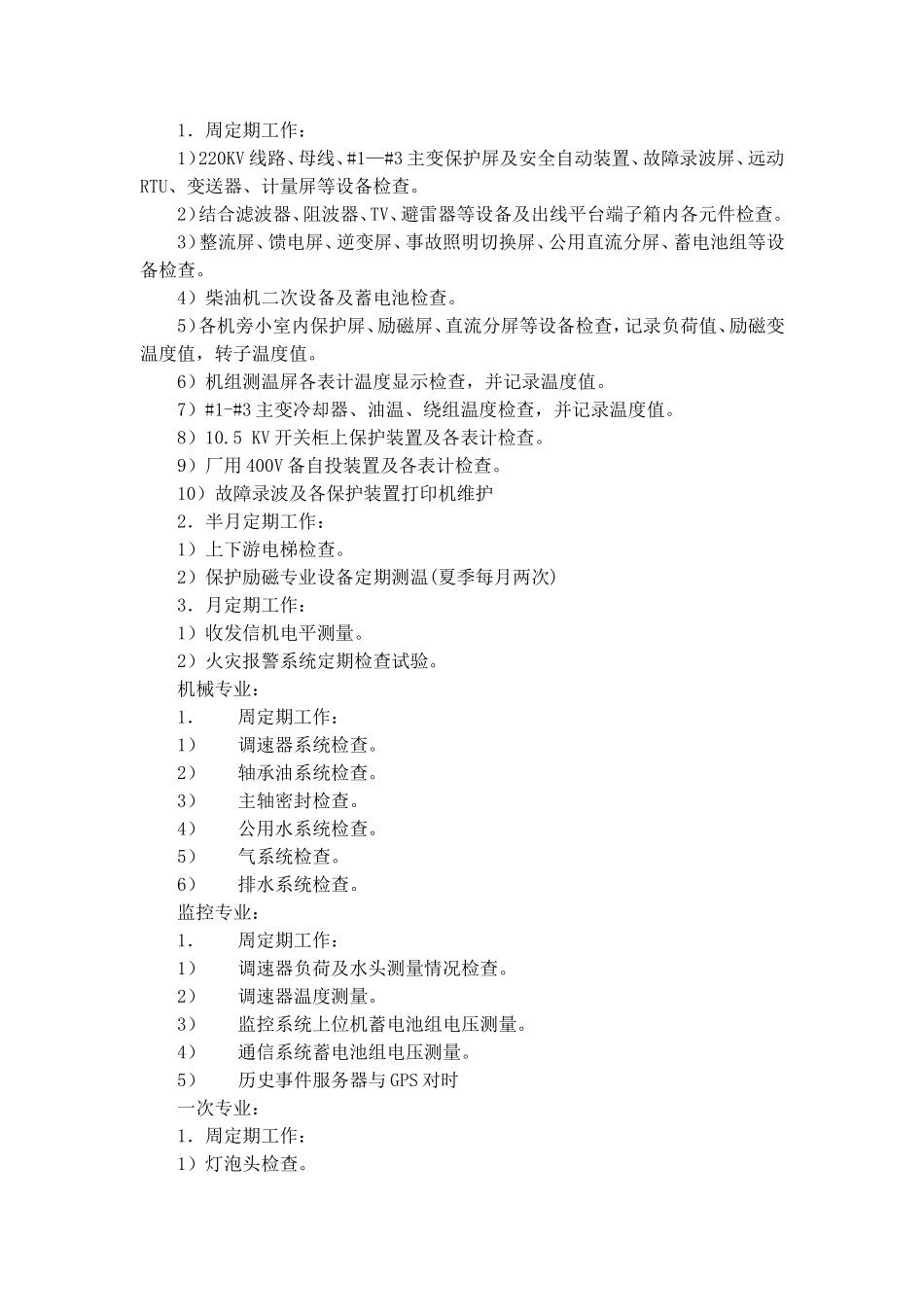

2)厂区消防雨淋阀
