1/11标准工艺交底记录编号YYCE1DK-05工程名称远洋城E1地块交底日期2015年5月16日施工单位中建三局建设工程股份有限公司、天津市大滩建筑机电设备安装公司分项工程名称E1地块地采暖工程监理单位天津市华泰建设监理有限公司地点中建三局E地块会议室交底提要依据《远洋地产低温热水地板辐射采暖工艺标准》、《远洋地产产品实测实量标准》、《远洋地产天津公司低温热水地板辐射采暖标准化工艺》对E1地块地采暖做法及实测标准进行梳理和交底
交底内容:一、建筑做法标准做法绝热层采用20mm聚苯板,容重为20kg/m3,首层采用60mm挤塑板;铺设铝箔保护层
管材分集水器前干管采用PB盘管,地暖盘管管材采用PE-RT管
加热管固定采用管卡将地暖盘管固定于绝热层上,见国标图集05N1第84页
网片设置毛坯房暖气盘管上满铺1层φ3
0mm×50mm×50mm钢丝网
集分水器安装高度为上供下回,供水高度55cm,回水高度35cm
填充层填充层厚度为60mm,采用C20细石混凝土
卫生间卫生间为散热片,防水层做在后浇填充层之上
压力表分水器末端安装压力表
墙边墙边粘铺与完成二次地面等高,厚度为10mm的聚苯板

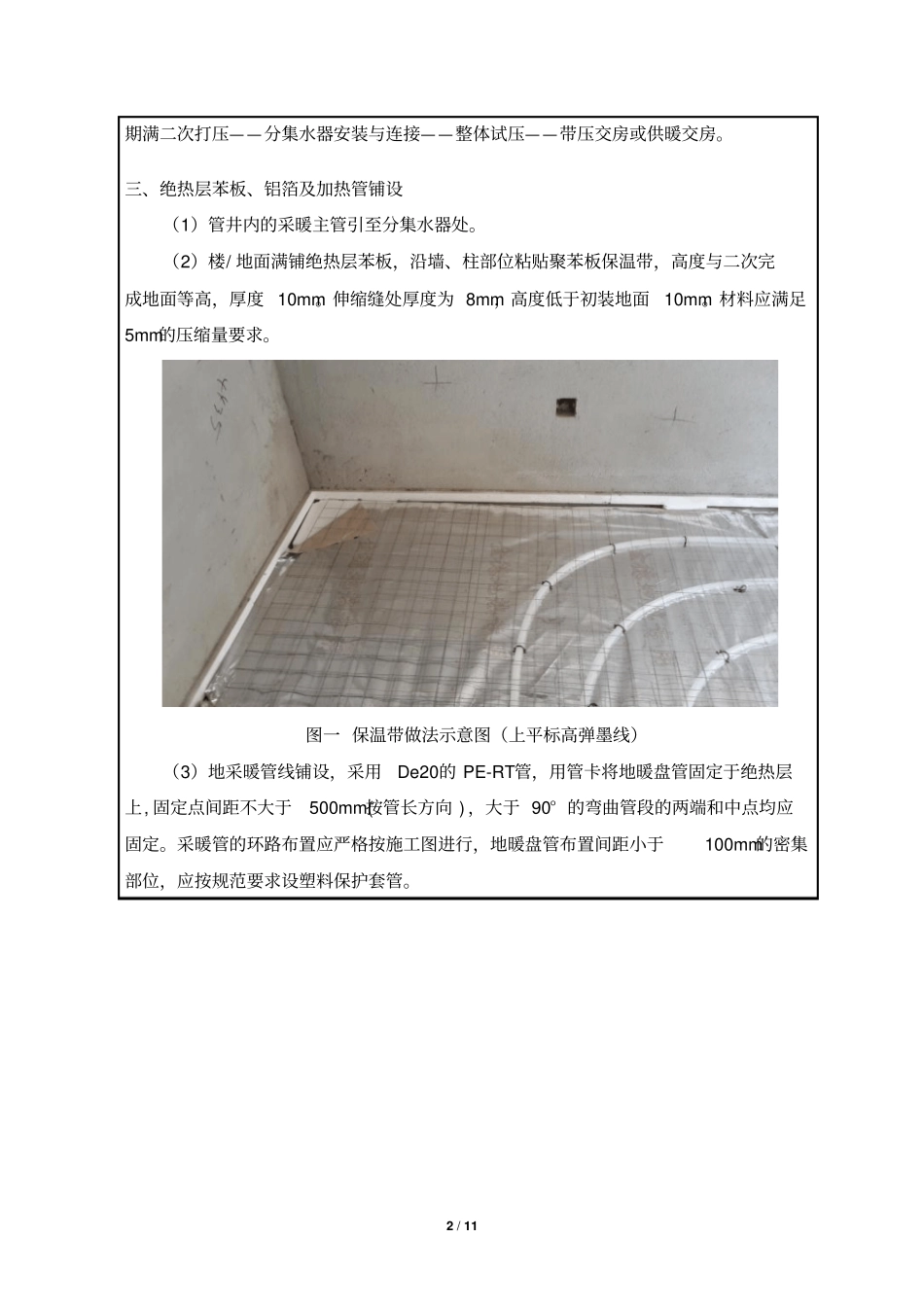

二、工艺流程采暖主管引至分集水器——铺设绝热层及铝箔——安装地暖盘管——铺设钢丝网——设置伸缩缝/保护套管——首次打压并隐蔽验收——土建施工填充层——养护2/11期满二次打压——分集水器安装与连接——整体试压——带压交房或供暖交房
三、绝热层苯板、铝箔及加热管铺设(1)管井内的采暖主管引至分集水器处
(2)楼/地面满铺绝热层苯板,沿墙、柱部位粘贴聚苯板保温带,高度与二次完成地面等高,厚度10mm
伸缩缝处厚度为8mm,高度低于初装地面10mm
材料应满足5mm的压缩量要求
图一保温带做法示意图(上平标高弹墨线)(3)地采暖管线铺设,采用De20的PE-RT管,用管卡将地暖盘管固
